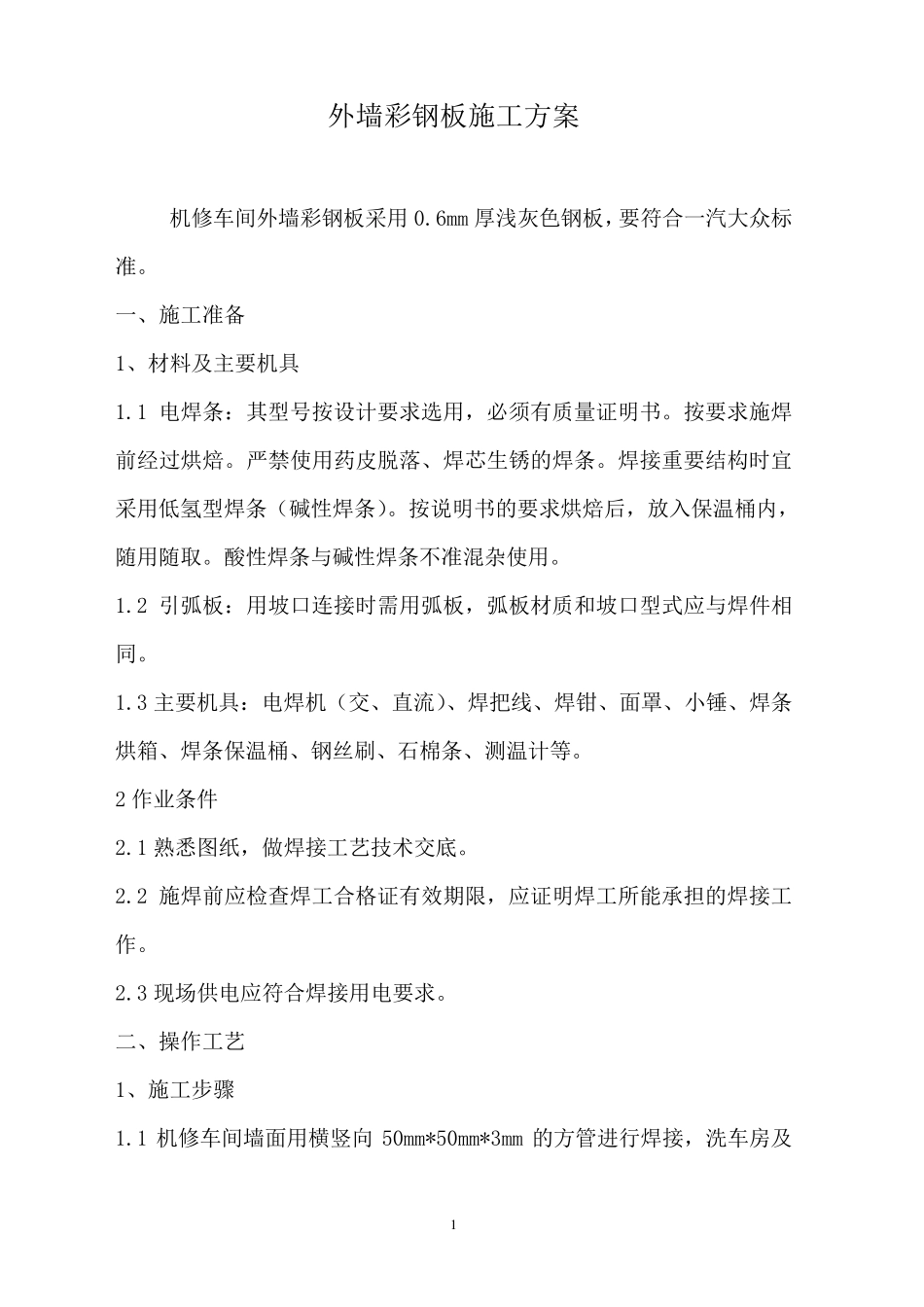

一汽大众车间升级改造工程 外墙彩钢板 施 工 方 案 北京迪迈建筑装饰工程有限公司 2012 年 11 月 29 日 1 外墙彩钢板施工方案 机修车间外墙彩钢板采用0.6mm 厚浅灰色钢板,要符合一汽大众标准。 一、施工准备 1、材料及主要机具 1.1 电焊条:其型号按设计要求选用,必须有质量证明书。按要求施焊前经过烘焙。严禁使用药皮脱落、焊芯生锈的焊条。焊接重要结构时宜采用低氢型焊条(碱性焊条)。按说明书的要求烘焙后,放入保温桶内,随用随取。酸性焊条与碱性焊条不准混杂使用。 1.2 引弧板:用坡口连接时需用弧板,弧板材质和坡口型式应与焊件相同。 1.3 主要机具:电焊机(交、直流)、焊把线、焊钳、面罩、小锤、焊条烘箱、焊条保温桶、钢丝刷、石棉条、测温计等。 2 作业条件 2.1 熟悉图纸,做焊接工艺技术交底。 2.2 施焊前应检查焊工合格证有效期限,应证明焊工所能承担的焊接工作。 2.3 现场供电应符合焊接用电要求。 二、操作工艺 1、施工步骤 1.1 机修车间墙面用横竖向50mm*50mm*3mm 的方管 进 行 焊接,洗 车房 及 2 中途车间墙面用横向50mm*50mm*3mm 的方管、竖向80mm*40mm*3mm 方管进行焊接,处理后涂两遍防锈漆,彩钢板竖纹进行安装。 1.2 将50mm*50mm*3mm 方管竖向在窗洞两侧用¢8﹡80 膨胀螺栓在原结构墙面上固定,间距不得大于1200mm。 1.3 横向采用50mm*50mm*3mm 方管,两头焊接在竖向方管上,上下间距不得大于800mm,膨胀螺栓固定应上下成梅花状,间距不得大于600mm。 1.4 上下窗之间低于墙面的将上下各加一根和原过梁上口及下口平齐。 1.5 将鱼鳞状焊接上刷防锈漆。 1.6 用平头加防水垫将0.6mm 彩钢板固定。 2、焊接工艺流程: 作业准备→电弧焊接(平焊、立焊、横焊、仰焊)→焊缝检查 钢结构电弧焊接: 2.1 平焊 2.1.1 选择合格的焊接工艺,焊条直径,焊接电流,焊接速度,焊接电弧长度等,通过焊接工艺试验验证。 2.1.2 清理焊口:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污、锈物。 2.1.3 焊接电流:根据焊件厚度、焊接层次、焊条型号、直径、焊工熟练程度等因素,选择适宜的焊接电流。 2.1.4 引弧:角焊缝起落弧点应在焊缝端部,宜大于10mm,不应随便打弧,打火引弧后应立即将焊条从 焊缝区 拉 开 ,使 焊条与 构件间保 持2~4mm 间隙产 生 电弧。对 接焊缝及时 接和角接组合焊缝,在焊缝两端设 引 ...
