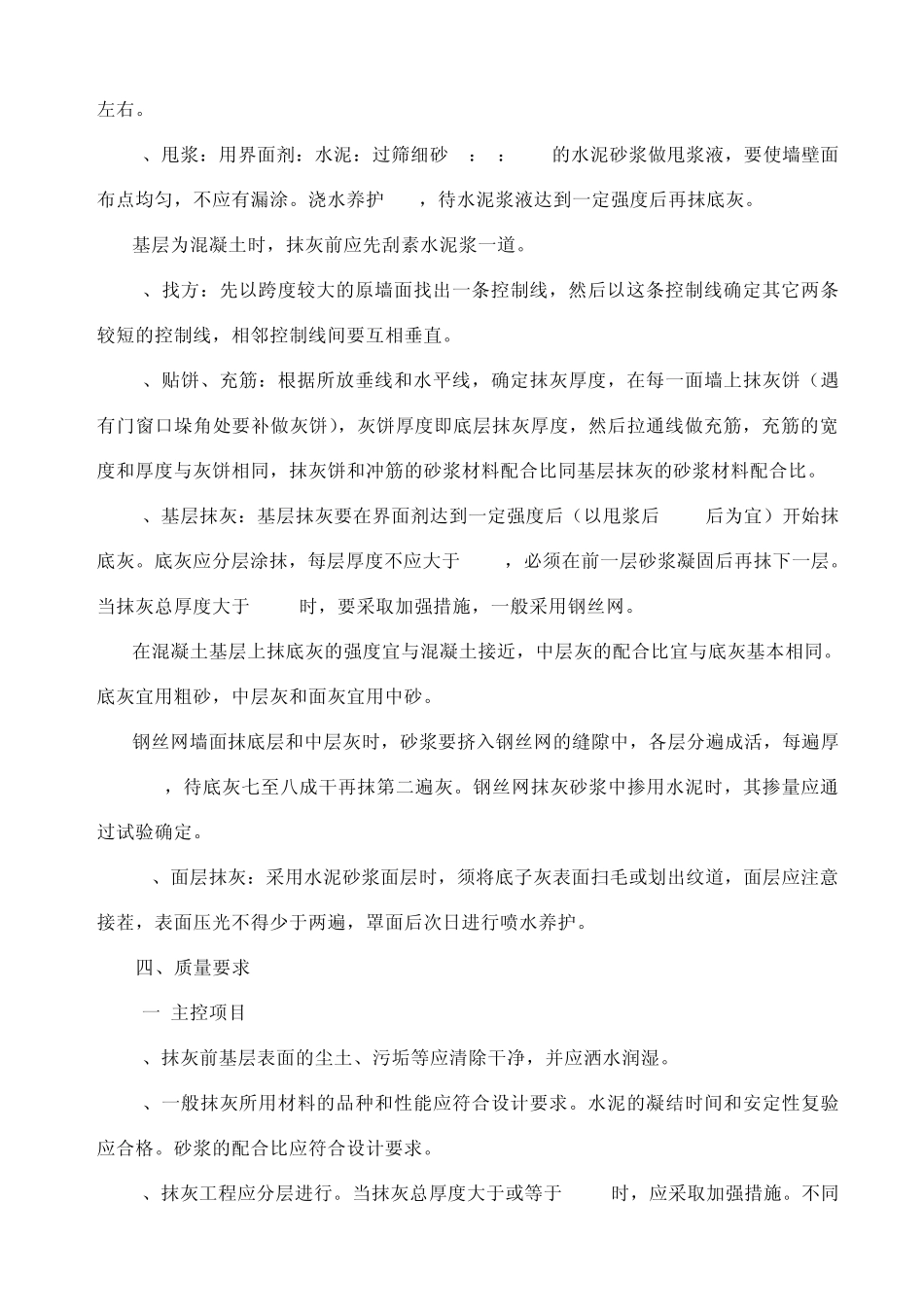

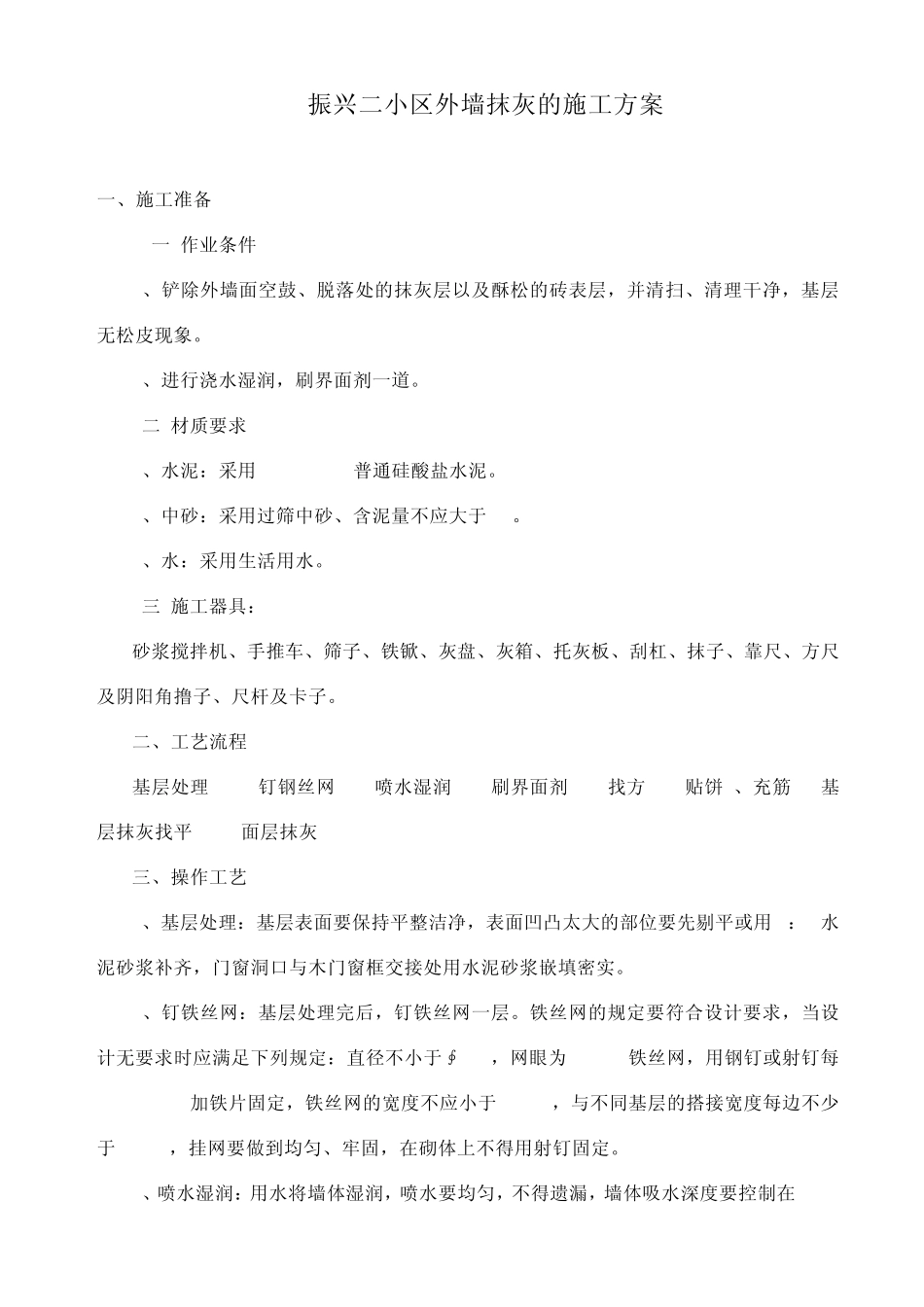

振兴二小区外墙抹灰的施工方案 一、施工准备 (一)作业条件 1、铲除外墙面空鼓、脱落处的抹灰层以及酥松的砖表层,并清扫、清理干净,基层无松皮现象
2、进行浇水湿润,刷界面剂一道
(二)材质要求 1、水泥:采用 P
5R普通硅酸盐水泥
2、中砂:采用过筛中砂、含泥量不应大于 3%
3、水:采用生活用水
(三)施工器具: 砂浆搅拌机、手推车、筛子、铁锨、灰盘、灰箱、托灰板、刮杠、抹子、靠尺、方尺及阴阳角撸子、尺杆及卡子
二、工艺流程 基层处理 钉钢丝网 喷水湿润 刷界面剂 找方 贴饼 、充筋 基层抹灰找平 面层抹灰 三、操作工艺 1、基层处理:基层表面要保持平整洁净,表面凹凸太大的部位要先剔平或用 1:3水泥砂浆补齐,门窗洞口与木门窗框交接处用水泥砂浆嵌填密实
2、钉铁丝网:基层处理完后,钉铁丝网一层
铁丝网的规定要符合设计要求,当设计无要求时应满足下列规定:直径不小于∮1
6,网眼为 20*20铁丝网,用钢钉或射钉每200-300mm加铁片固定,铁丝网的宽度不应小于 220mm,与不同基层的搭接宽度每边不少于 100mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定
3、喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体吸水深度要控制在 20mm左右
4、甩浆:用界面剂:水泥:过筛细砂=1:1:1
5的水泥砂浆做甩浆液,要使墙壁面布点均匀,不应有漏涂
浇水养护 24h,待水泥浆液达到一定强度后再抹底灰
基层为混凝土时,抹灰前应先刮素水泥浆一道
5、找方:先以跨度较大的原墙面找出一条控制线,然后以这条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直
6、贴饼、充筋:根据所放垂线和水平线,确定抹灰厚度,在每一面墙上抹灰饼(遇有门窗口垛角处要补做灰饼),灰饼厚度即底层抹灰厚度,然后拉通线做充筋,充筋的宽度和厚度与灰饼相同,抹灰饼和冲筋的砂浆
