**********************外墙渗水 专项整改方案 一、 工程概况 经过几次的实地勘察,*****次卧有两处地方渗水,一 是卧室飘窗上方、二是次卧左墙下角
飘窗渗水有两个可能性1、上方的空调舱洞;2、外墙保温板渗水
次卧渗水主要是外墙腰线条出现倒坡产生积水造成

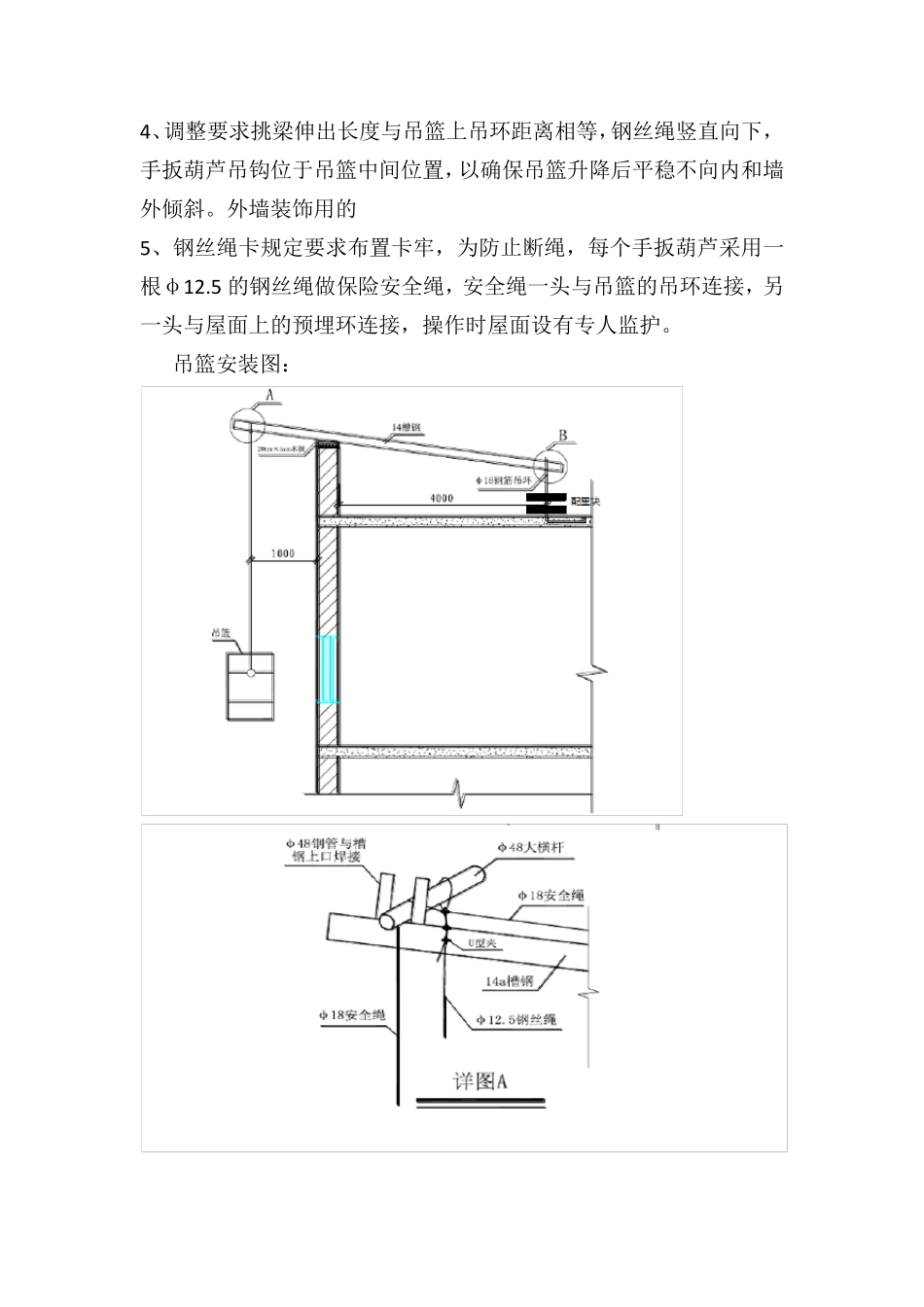

二、 处理方案 1、 采用吊篮的形式进行外墙渗水修补
2、 采用高空吊绳的形式进行外墙渗水修补(建议不采用,原因是现在施工条件不是很安全无捆绑绳锁地方)

三、 吊篮脚手架的搭设(必须由专业架子工搭设) 1、屋面挑杆的做法,挑杆为140 ㎜×6 ㎜槽钢,距槽钢前端 20 ㎝处分别用2 根长 30 ㎝的钢管(φ48 壁厚3
5mm)焊做20 ㎝宽槽口,距槽钢后端 20 ㎝处,焊1 根长 30 ㎝的钢管(φ48 壁厚3
5mm)与大横杆连接
挑杆伸出女儿墙1 米,挑杆设置为外高里低,尾部用一根横杆穿入预埋环内,槽钢尾部将其尾部背住(也就是背杆),然 后用钢管将每 个吊架上的挑杆连成一个整体 ,挑杆端头 均 用木 板铺 垫
2、屋面吊环采用φ16 钢筋 制 作 ,其基 本 形状 为倒U 型 ,吊环出屋面板长度 为650mm~ 700mm,上口宽度 为150mm,吊环锚 入现浇 砼 屋面板内50cm
3 、连接: 用钢丝 绳穿入手扳 葫 芦 ,挑梁 自 钢丝 绳多 绕 不少 于3 圈 ,并 用3 个绳卡 扣 牢 ,绳卡 方向 正 确 ,手扳 葫 芦 挂 钩 挂 在吊环(吊篮)上
4、调整要求挑梁伸出长度与吊篮上吊环距离相等,钢丝绳竖直向下,手扳葫芦吊钩位于吊篮中间位置,以确保吊篮升降后平稳不向内和墙外倾斜
外墙装饰用的 5、钢丝绳卡规定要求布置卡牢,为防止断绳,每个手扳葫芦采用一根φ12
5 的钢丝绳做保险安全绳,安全绳一头与吊篮的吊环连接,另一头与屋面上的预埋环连接,操作时屋面设有专人监护
