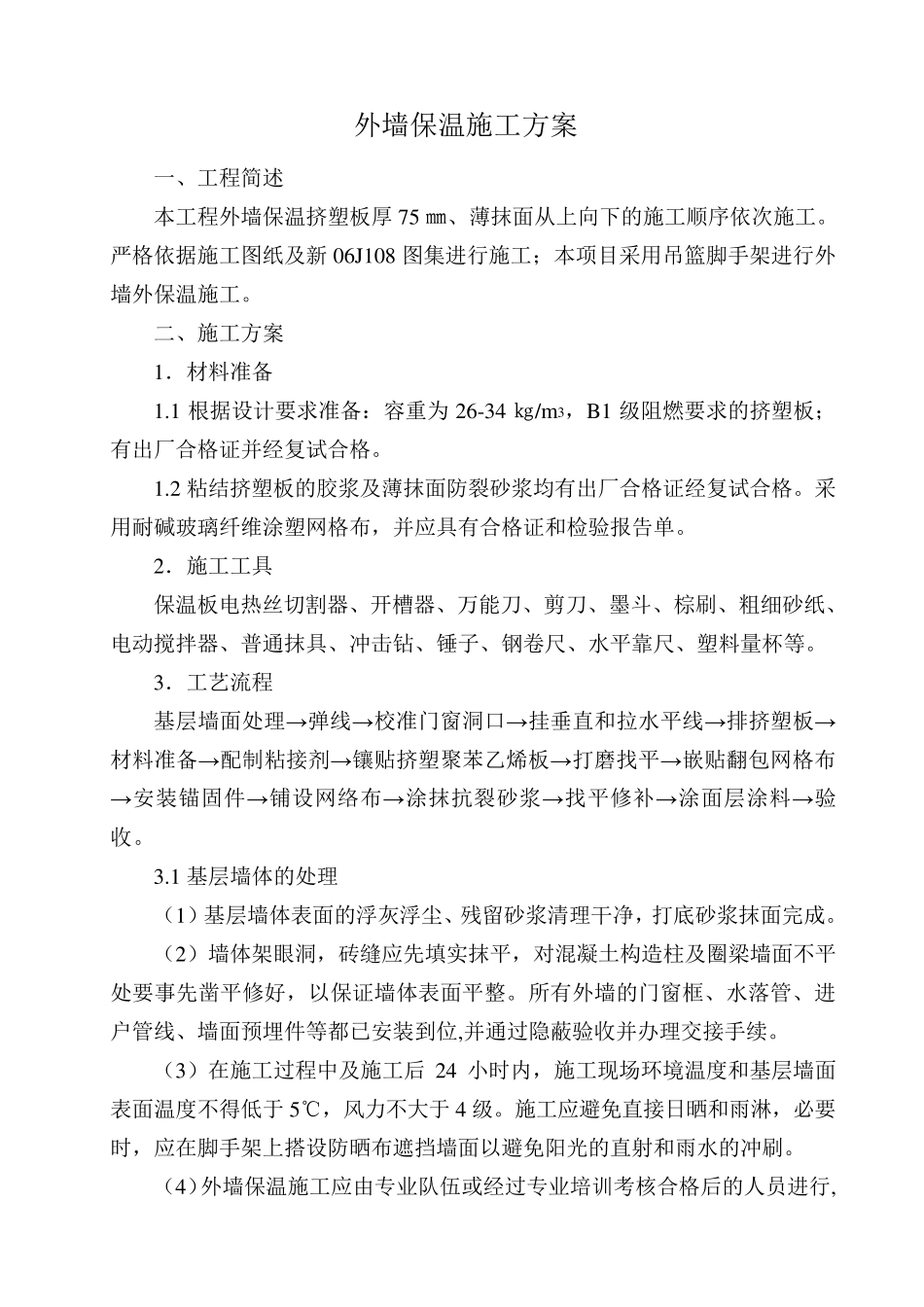

外墙保温施工方案 一、工程简述 本工程外墙保温挤塑板厚 75 ㎜、薄抹面从上向下的施工顺序依次施工
严格依据施工图纸及新 06J108 图集进行施工;本项目采用吊篮脚手架进行外墙外保温施工
二、施工方案 1.材料准备 1
1 根据设计要求准备:容重为 26-34 ㎏/m 3,B1 级阻燃要求的挤塑板;有出厂合格证并经复试合格
2 粘结挤塑板的胶浆及薄抹面防裂砂浆均有出厂合格证经复试合格
采用耐碱玻璃纤维涂塑网格布,并应具有合格证和检验报告单
2.施工工具 保温板电热丝切割器、开槽器、万能刀、剪刀、墨斗、棕刷、粗细砂纸、电动搅拌器、普通抹具、冲击钻、锤子、钢卷尺、水平靠尺、塑料量杯等
3.工艺流程 基层墙面处理→弹线→校准门窗洞口→挂垂直和拉水平线→排挤塑板→材料准备→配制粘接剂→镶贴挤塑聚苯乙烯板→打磨找平→嵌贴翻包网格布→安装锚固件→铺设网络布→涂抹抗裂砂浆→找平修补→涂面层涂料→验收
1 基层墙体的处理 (1)基层墙体表面的浮灰浮尘、残留砂浆清理干净,打底砂浆抹面完成
(2)墙体架眼洞,砖缝应先填实抹平,对混凝土构造柱及圈梁墙面不平处要事先凿平修好,以保证墙体表面平整
所有外墙的门窗框、水落管、进户管线、墙面预埋件等都已安装到位,并通过隐蔽验收并办理交接手续
(3)在施工过程中及施工后24 小时内,施工现场环境温度和基层墙面表面温度不得低于5℃,风力不大于4 级
施工应避免直接日晒和雨淋,必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷

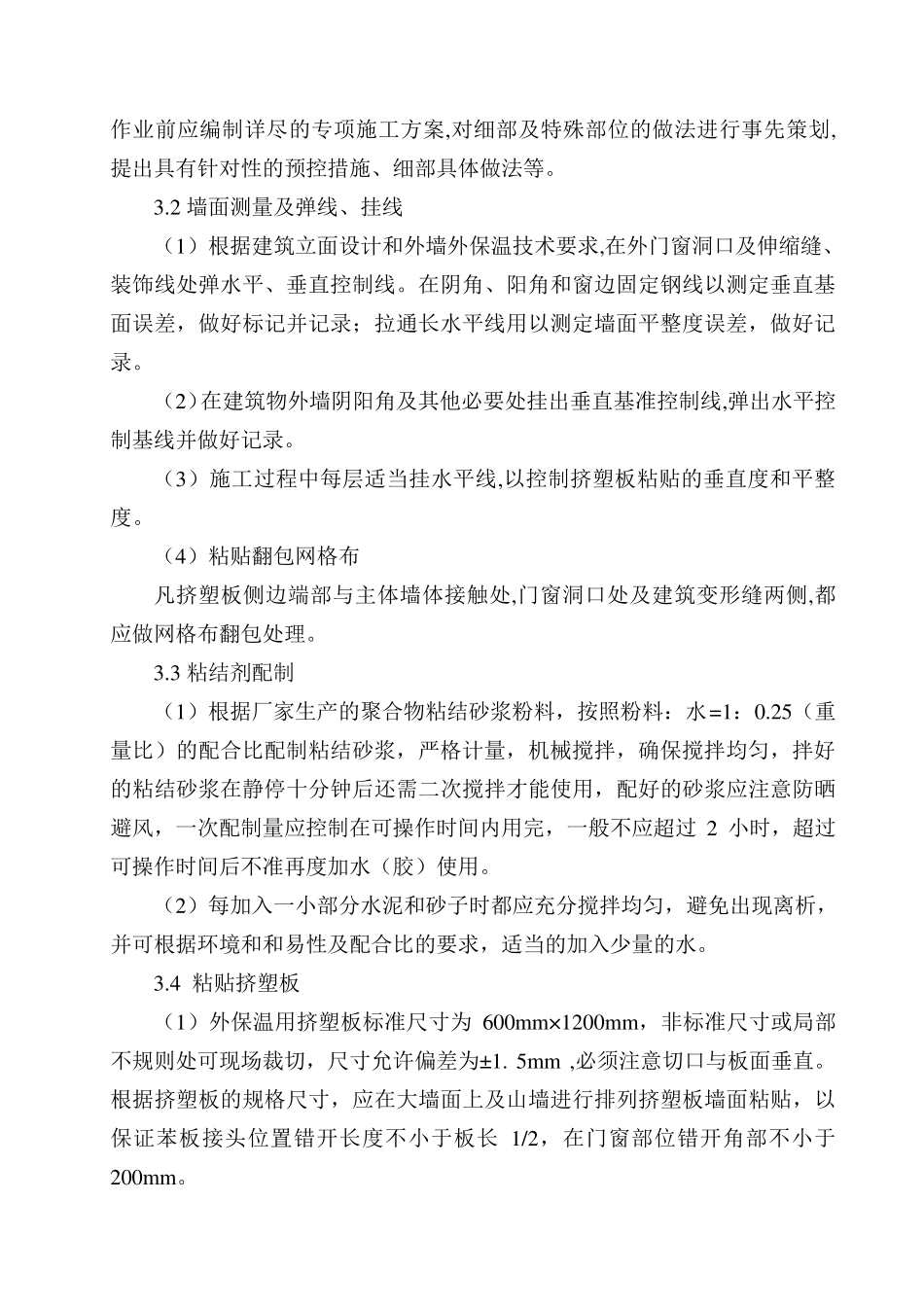

(4)外墙保温施工应由专业队伍或经过专业培训考核合格后的人员进行,作业前应编制详尽的专项施工方案,对细部及特殊部位的做法进行事先策划,提出具有针对性的预控措施、细部具体做法等

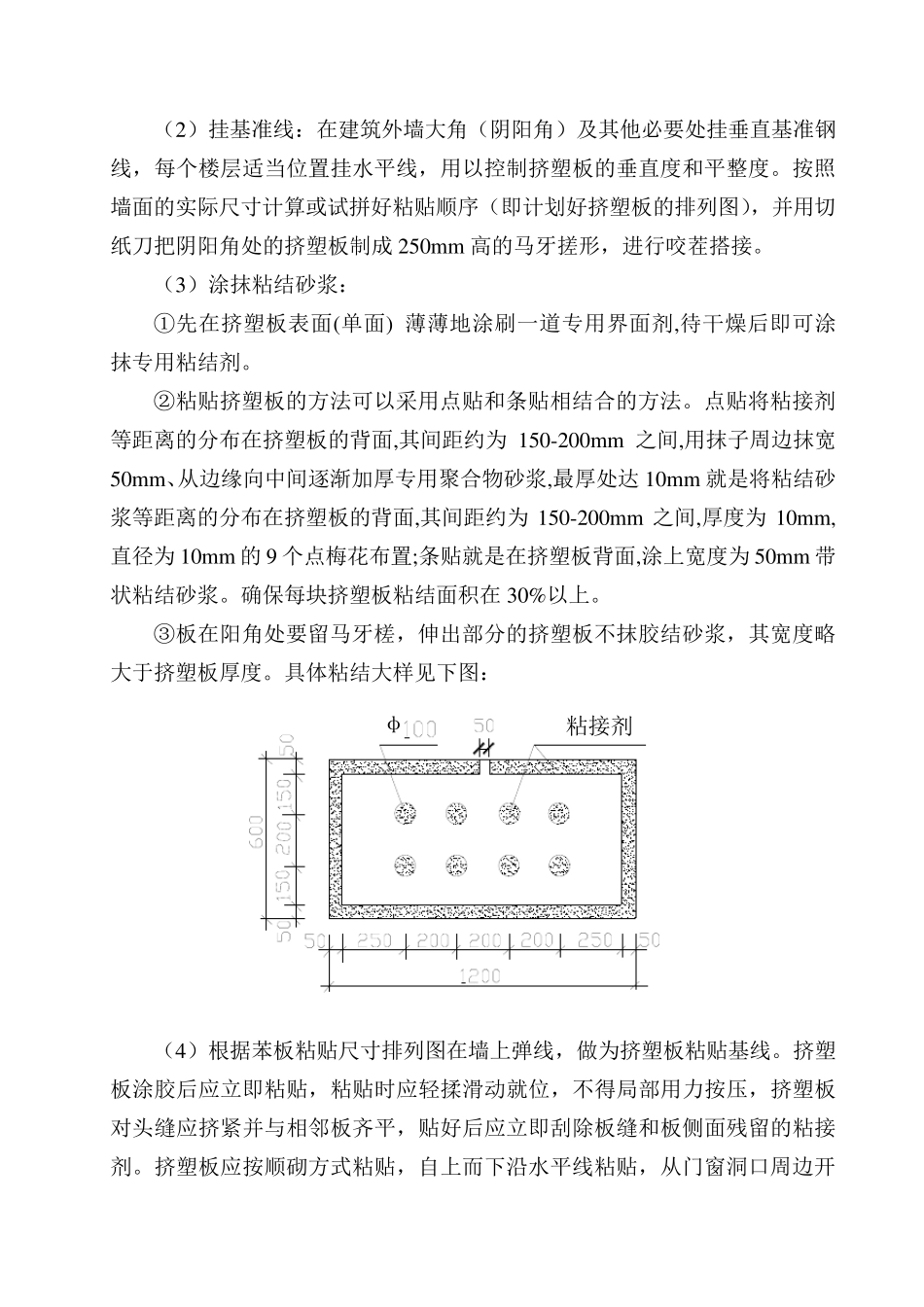

2 墙面测量及弹线、挂线 (1)根据建筑立面设计和外墙外保温技术要求,在外门窗洞口及伸缩缝、装饰线处弹水平、垂直控
