湖南中烟工业有限责任公司 长沙卷烟厂厂区三栋外墙改造工程 外 墙 装 修 施 工 方 案 审 批 人: 审 核 人: 编 制 人: 湖南万力建设集团有限公司 长沙卷烟厂外墙装修项目部 年 月 日 目 录 1

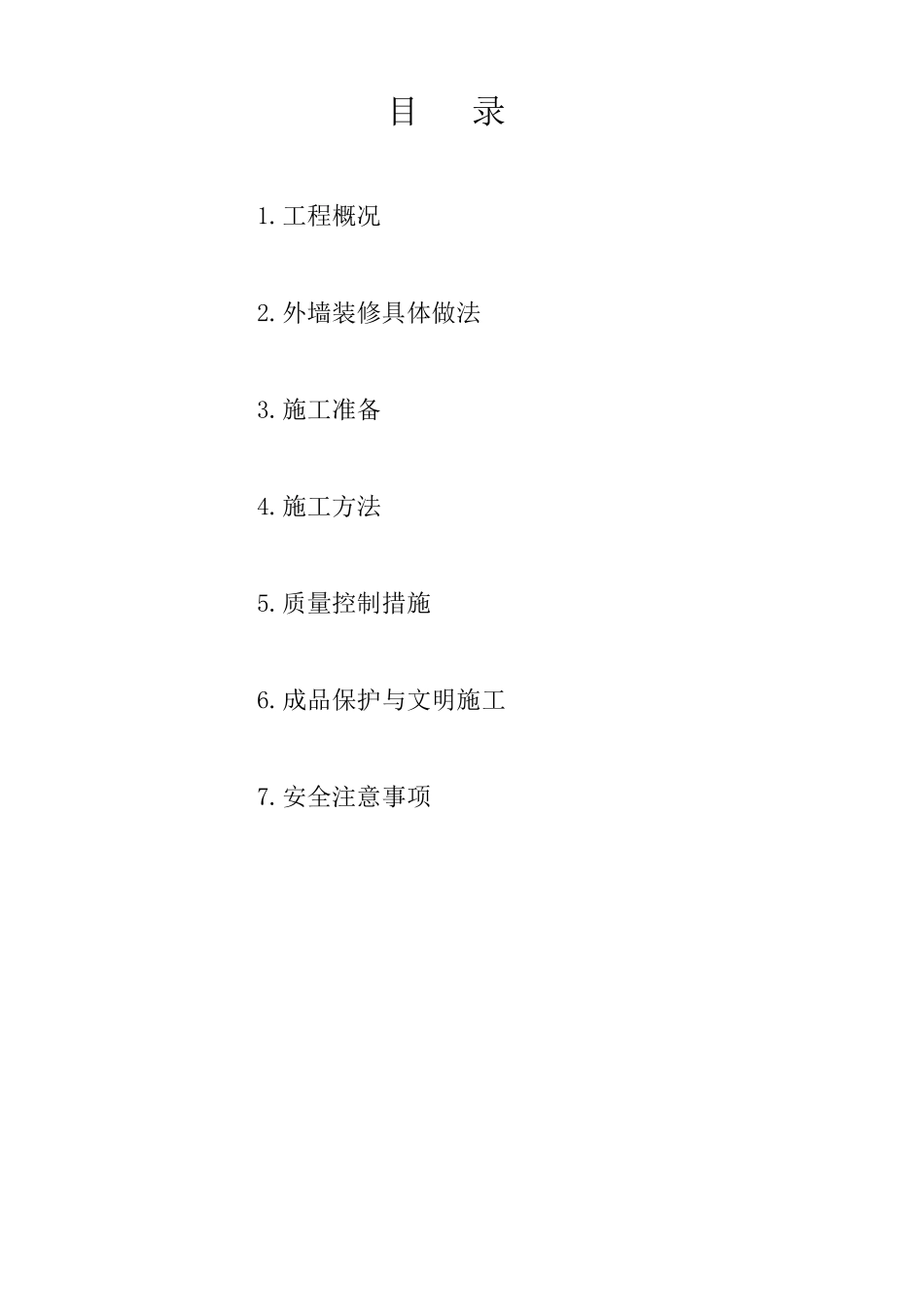

工程概况 2
外墙装修具体做法 3
施工准备 4
施工方法 5
质量控制措施 6
成品保护与文明施工 7

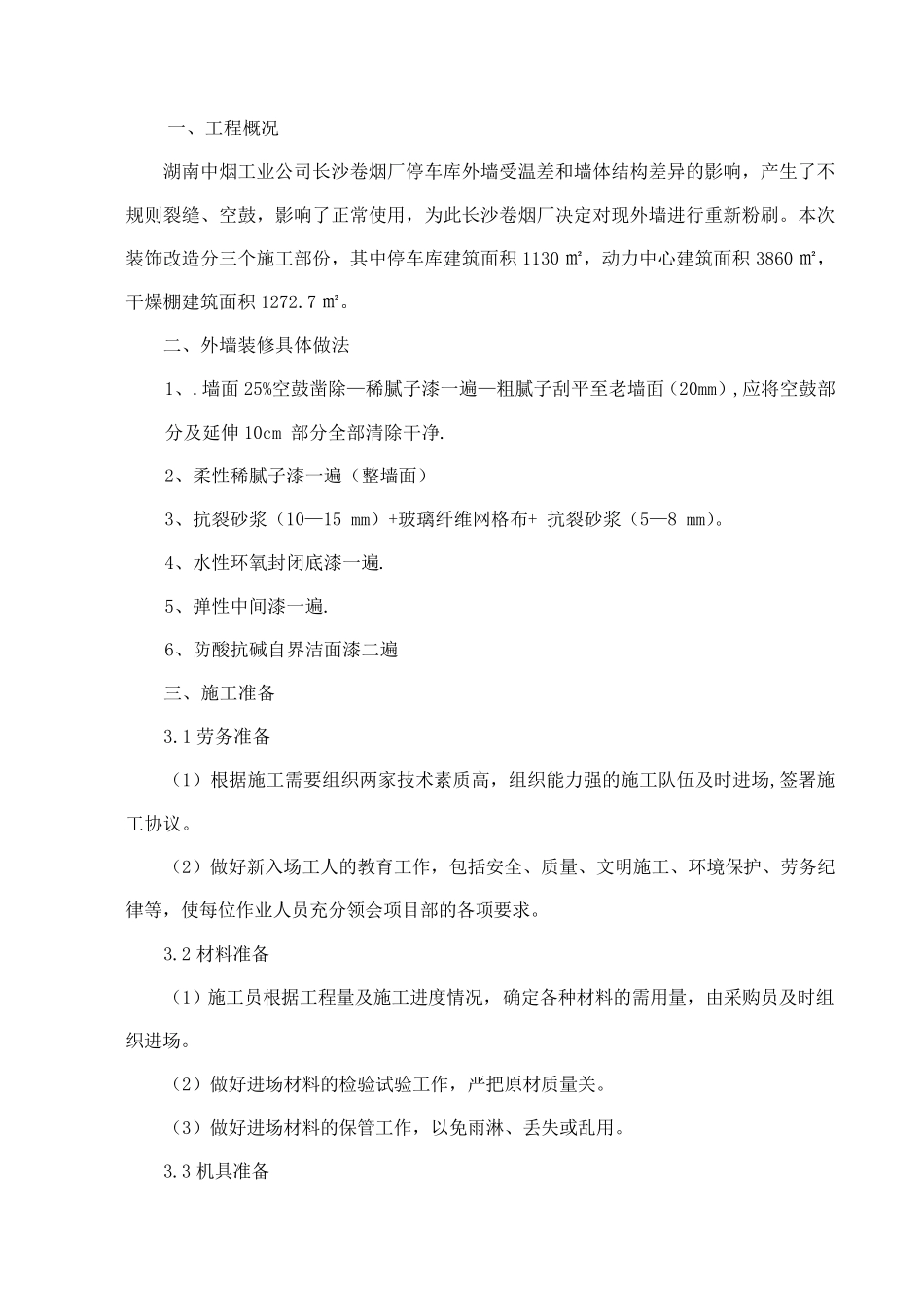

安全注意事项 一、工程概况 湖南中烟工业公司长沙卷烟厂停车库外墙受温差和墙体结构差异的影响,产生了不规则裂缝、空鼓,影响了正常使用,为此长沙卷烟厂决定对现外墙进行重新粉刷
本次装饰改造分三个施工部份,其中停车库建筑面积1130 ㎡,动力中心建筑面积3860 ㎡,干燥棚建筑面积1272
二、外墙装修具体做法 1、
墙面25%空鼓凿除—稀腻子漆一遍—粗腻子刮平至老墙面(20mm),应将空鼓部分及延伸 10cm 部分全部清除干净
2、柔性稀腻子漆一遍(整墙面) 3、抗裂砂浆(10—15 mm)+玻璃纤维网格布+ 抗裂砂浆(5—8 mm)
4、水性环氧封闭底漆一遍
5、弹性中间漆一遍
6、防酸抗碱自界洁面漆二遍 三、施工准备 3
1 劳务准备 (1)根据施工需要组织两家技术素质高,组织能力强的施工队伍 及时 进场 ,签 署 施工协 议
(2)做好 新入 场 工人 的教 育 工作 ,包 括 安 全、质量 、文 明 施工、环境 保 护 、劳务纪律 等 ,使每 位 作 业人 员 充 分领 会 项 目 部的各 项 要求
2 材 料 准备 (1)施工员 根据工程量 及施工进度 情 况,确 定各 种 材 料 的需用量 ,由 采 购 员 及时 组织进场
(2)做好 进场 材 料 的检 验 试 验 工作 ,严 把 原 材 质量 关
(3)做好 进场 材 料 的保 管 工作 ,以 免 雨 淋 、丢 失 或 乱 用
3 机 具准备 (1)根据需要,组
