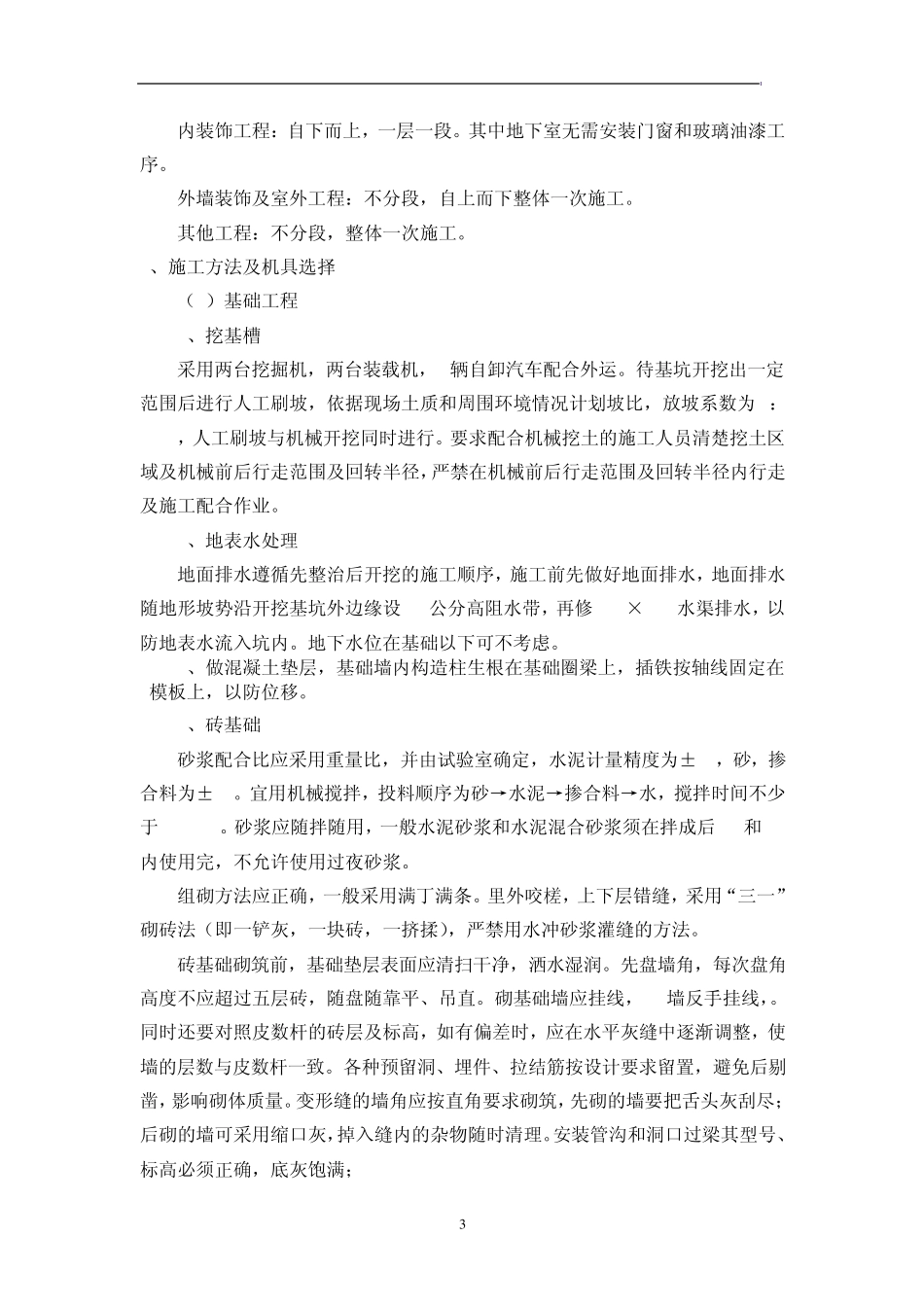

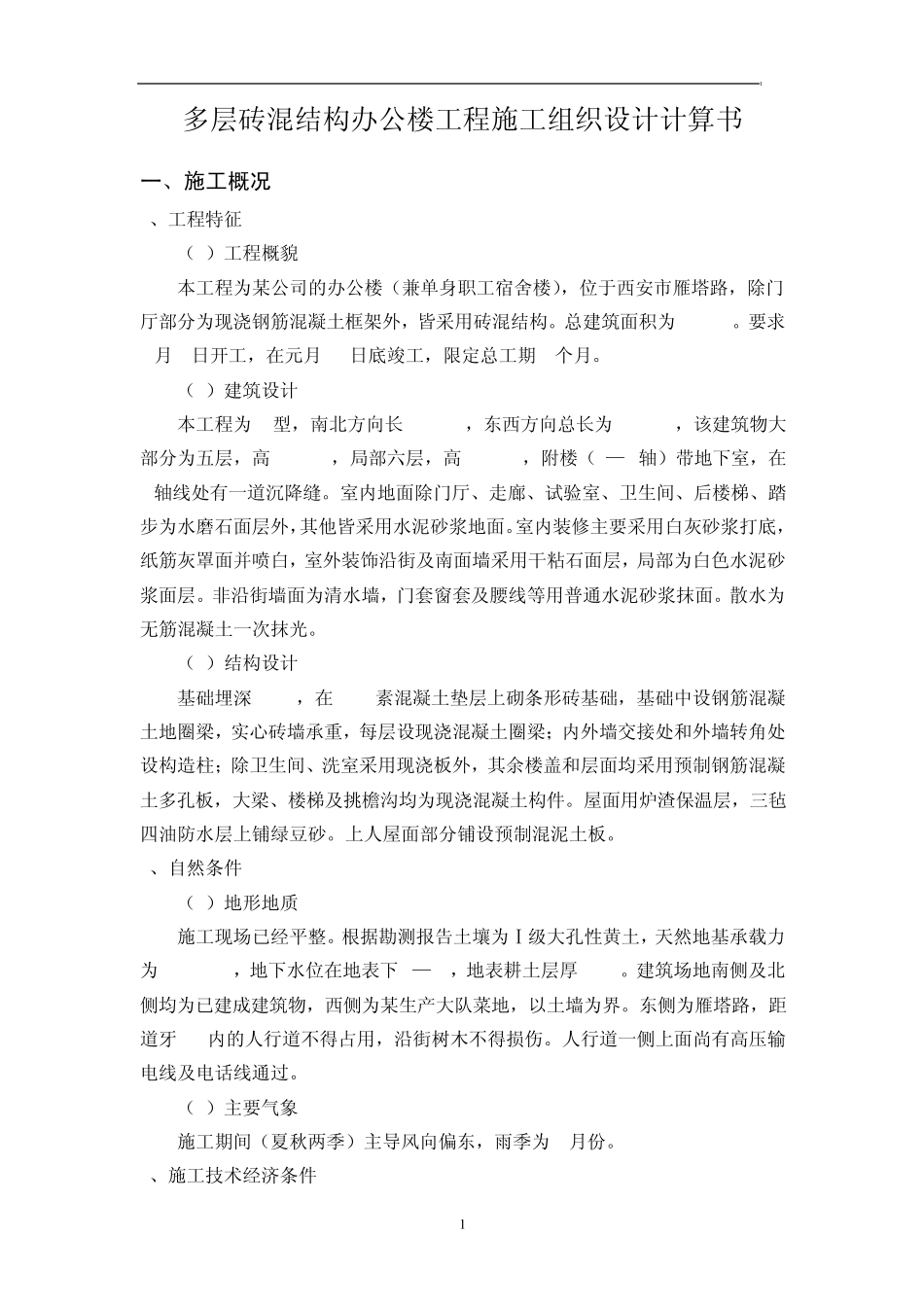

1 多层砖混结构办公楼工程施工组织设计计算书 一、施工概况 1、工程特征 (1)工程概貌 本工程为某公司的办公楼(兼单身职工宿舍楼),位于西安市雁塔路,除门厅部分为现浇钢筋混凝土框架外,皆采用砖混结构。总建筑面积为6121m2。要求5月1日开工,在元月30日底竣工,限定总工期9个月。 (2)建筑设计 本工程为T型,南北方向长63.37m,东西方向总长为38.70m,该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(G—N轴)带地下室,在F轴线处有一道沉降缝。室内地面除门厅、走廊、试验室、卫生间、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆打底,纸筋灰罩面并喷白,室外装饰沿街及南面墙采用干粘石面层,局部为白色水泥砂浆面层。非沿街墙面为清水墙,门套窗套及腰线等用普通水泥砂浆抹面。散水为无筋混凝土一次抹光。 (3)结构设计 基础埋深 1.5m,在C15素混凝土垫层上砌条形砖基础,基础中设钢筋混凝土地圈梁,实心砖墙承重,每层设现浇混凝土圈梁;内外墙交接处和外墙转角处设构造柱;除卫生间、洗室采用现浇板外,其余楼盖和层面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐沟均为现浇混凝土构件。屋面用炉渣保温层,三毡四油防水层上铺绿豆砂。上人屋面部分铺设预制混泥土板。 2、自然条件 (1)地形地质 施工现场已经平整。根据勘测报告土壤为Ⅰ级大孔性黄土,天然地基承载力为150kN/m2,地下水位在地表下 6—7m,地表耕土层厚 0.5m。建筑场地南侧及北侧均为已建成建筑物,西侧为某生产大队菜地,以土墙为界。东侧为雁塔路,距道牙 3m内的人行道不得占用,沿街树木不得损伤。人行道一侧上面尚有高压输电线及电话线通过。 (2)主要气象 施工期间(夏秋两季)主导风向偏东,雨季为9月份。 3、施工技术经济条件 2 施工任务由西安市某建筑公司承担,该公司分派一处施工队负责。该队有瓦工20人,木工16人以及其他辅助工种工人如钢筋工、机工、电工及普工等共计140人。根据施工需要有部分民工协助工作。装修阶段可从其他施工队调入抹灰工,最多调入70人。 施工中需用的电、水均从城市供电供水网中接引。建筑材料及预制品件均可用汽车运入工地。多孔板由预制厂制作(运距10公里),木制门窗由市木材加工厂制作(运距7公里),钢筋骨架由公司钢筋加工厂制作(运距7公里)。水泥由散装罐车供应。 大型临建工程中除搅拌棚、材料库、木工棚、沥青熬制场需要设置外,办公及其它...
