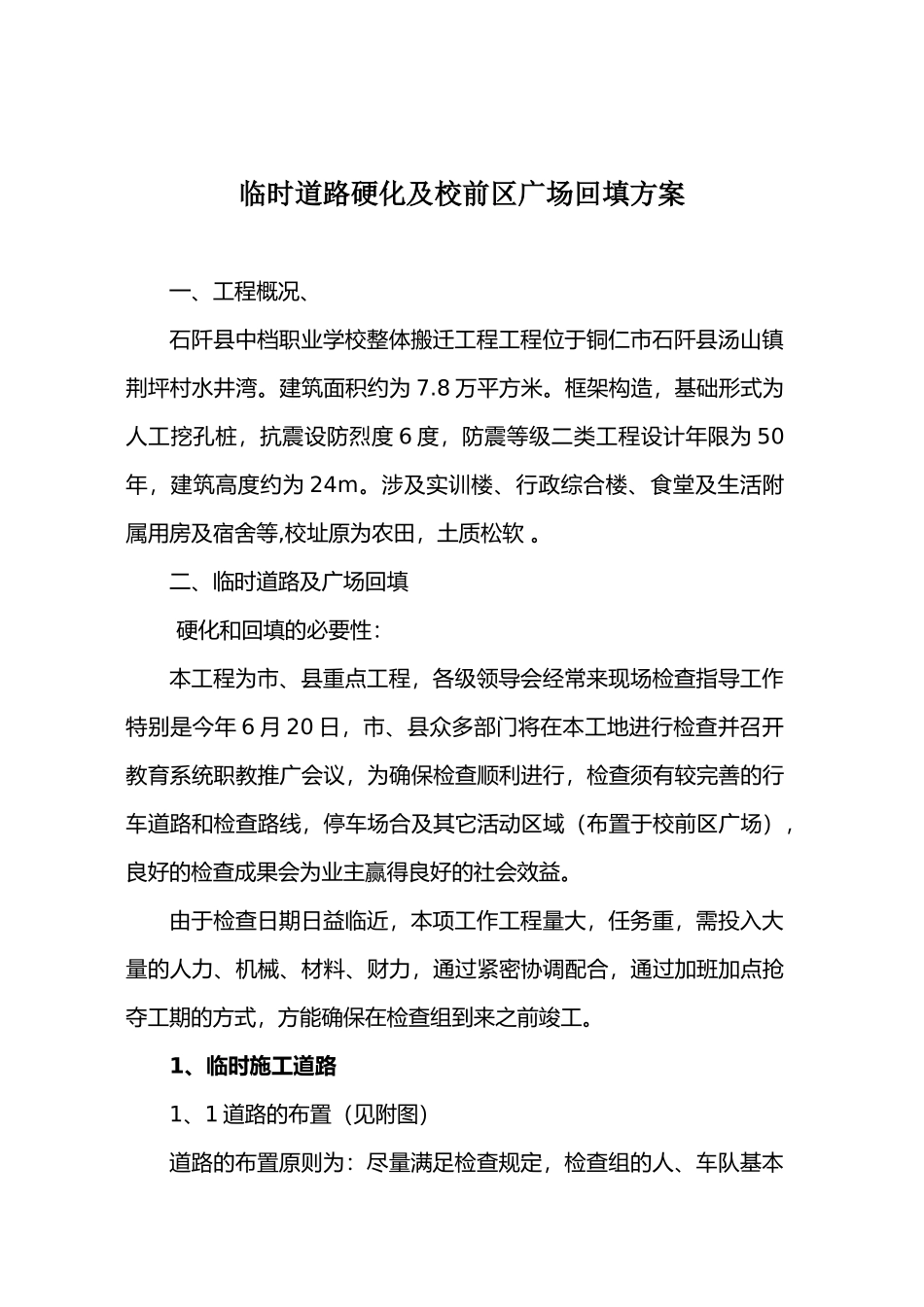

临时道路硬化及校前区广场回填方案一、工程概况、石阡县中档职业学校整体搬迁工程工程位于铜仁市石阡县汤山镇荆坪村水井湾
建筑面积约为 7
8 万平方米
框架构造,基础形式为人工挖孔桩,抗震设防烈度 6 度,防震等级二类工程设计年限为 50年,建筑高度约为 24m
涉及实训楼、行政综合楼、食堂及生活附属用房及宿舍等,校址原为农田,土质松软
二、临时道路及广场回填 硬化和回填的必要性:本工程为市、县重点工程,各级领导会经常来现场检查指导工作特别是今年 6 月 20 日,市、县众多部门将在本工地进行检查并召开教育系统职教推广会议,为确保检查顺利进行,检查须有较完善的行车道路和检查路线,停车场合及其它活动区域(布置于校前区广场),良好的检查成果会为业主赢得良好的社会效益
由于检查日期日益临近,本项工作工程量大,任务重,需投入大量的人力、机械、材料、财力,通过紧密协调配合,通过加班加点抢夺工期的方式,方能确保在检查组到来之前竣工
1、临时施工道路1、1 道路的布置(见附图)道路的布置原则为:尽量满足检查规定,检查组的人、车队基本能达成单体工程位置,进行实地考察现场状况

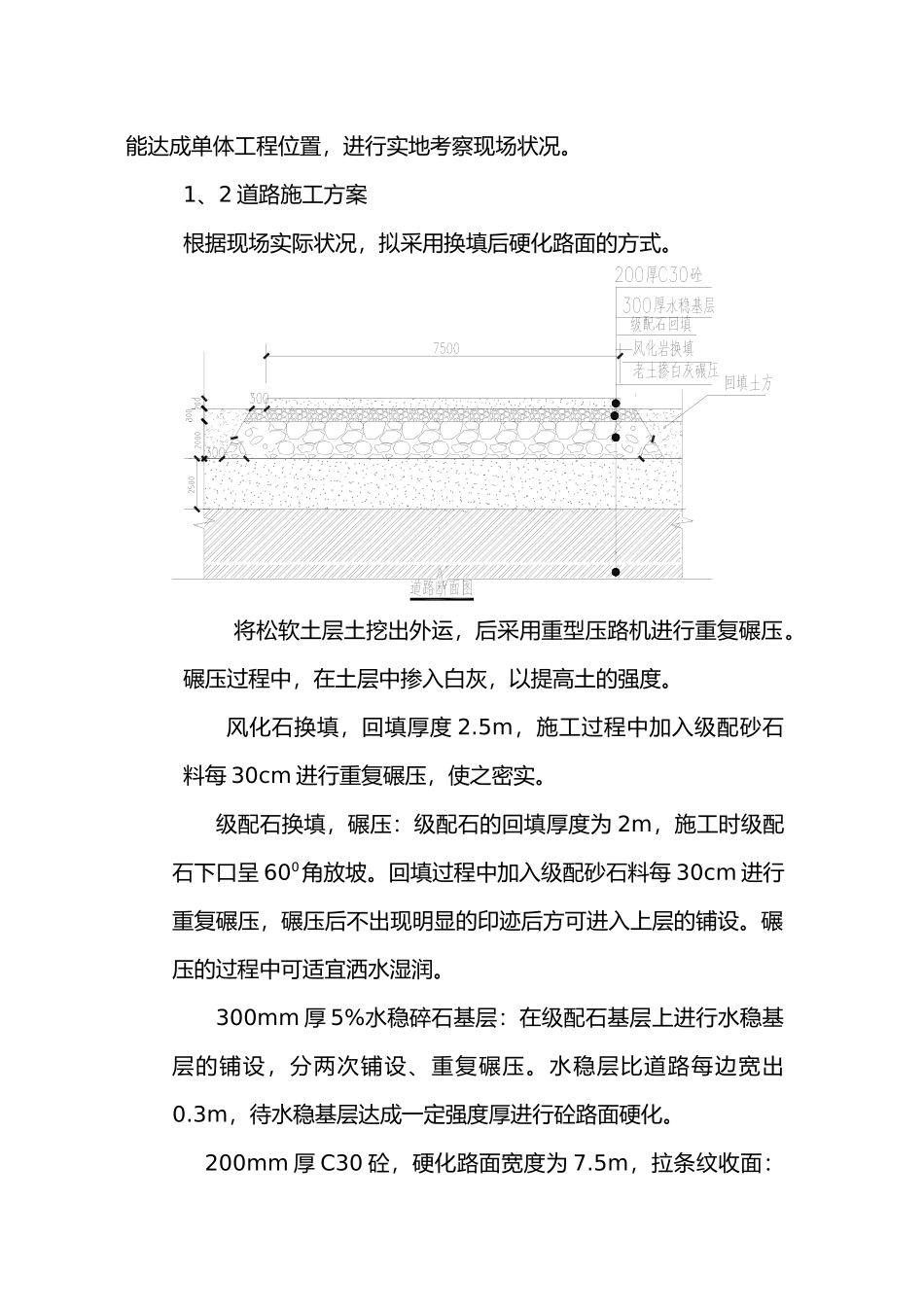

1、2 道路施工方案根据现场实际状况,拟采用换填后硬化路面的方式
将松软土层土挖出外运,后采用重型压路机进行重复碾压
碾压过程中,在土层中掺入白灰,以提高土的强度
风化石换填,回填厚度 2
5m,施工过程中加入级配砂石料每 30cm 进行重复碾压,使之密实
级配石换填,碾压:级配石的回填厚度为 2m,施工时级配石下口呈 600角放坡
回填过程中加入级配砂石料每 30cm 进行重复碾压,碾压后不出现明显的印迹后方可进入上层的铺设
碾压的过程中可适宜洒水湿润
300mm 厚 5%水稳碎石基层:在级配石基层上进行水稳基层的铺设,分两次铺设、重复碾压
水稳层比道路每边宽出0

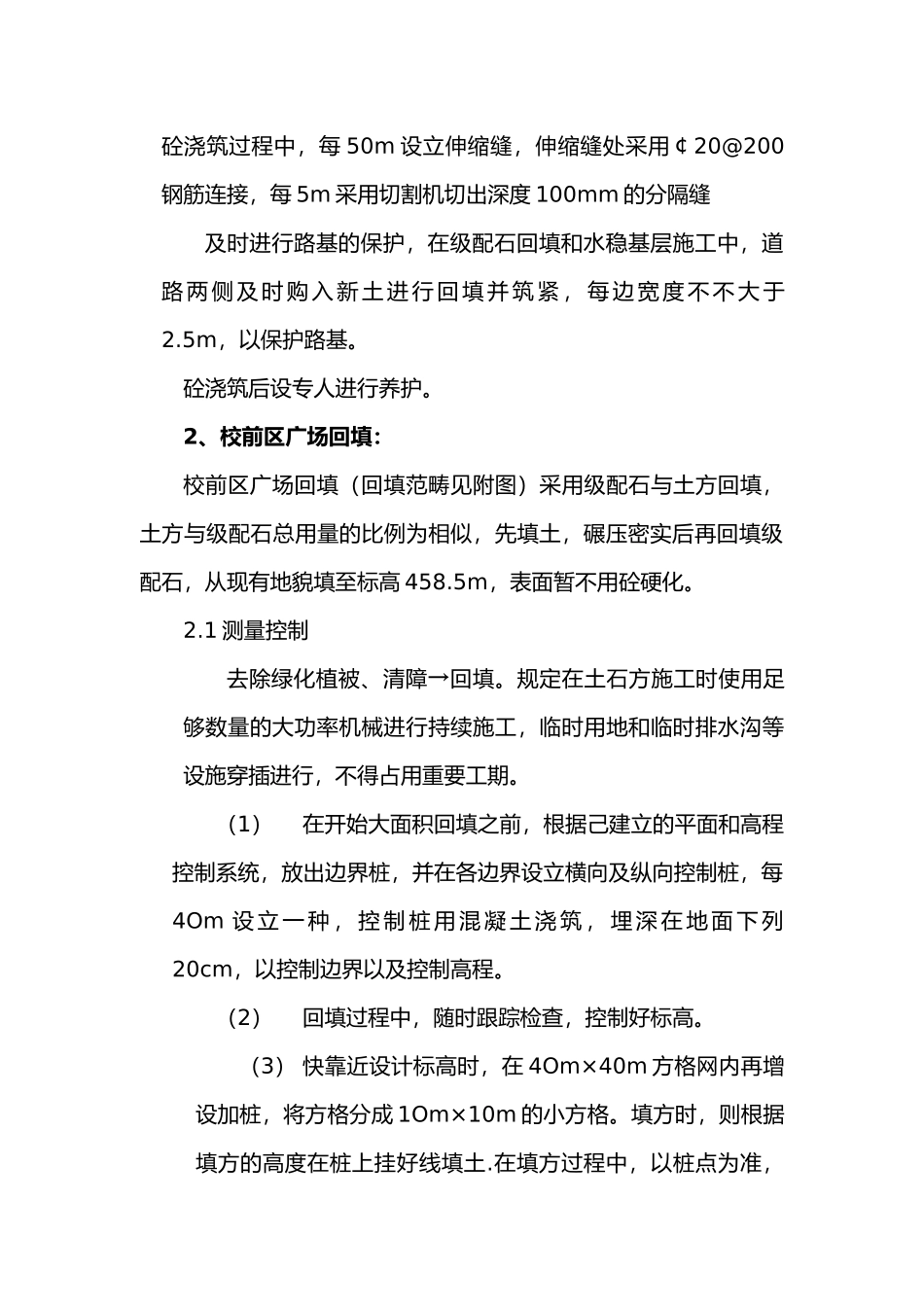

3m,待水稳基层达成一定强度厚进行砼路面硬化
