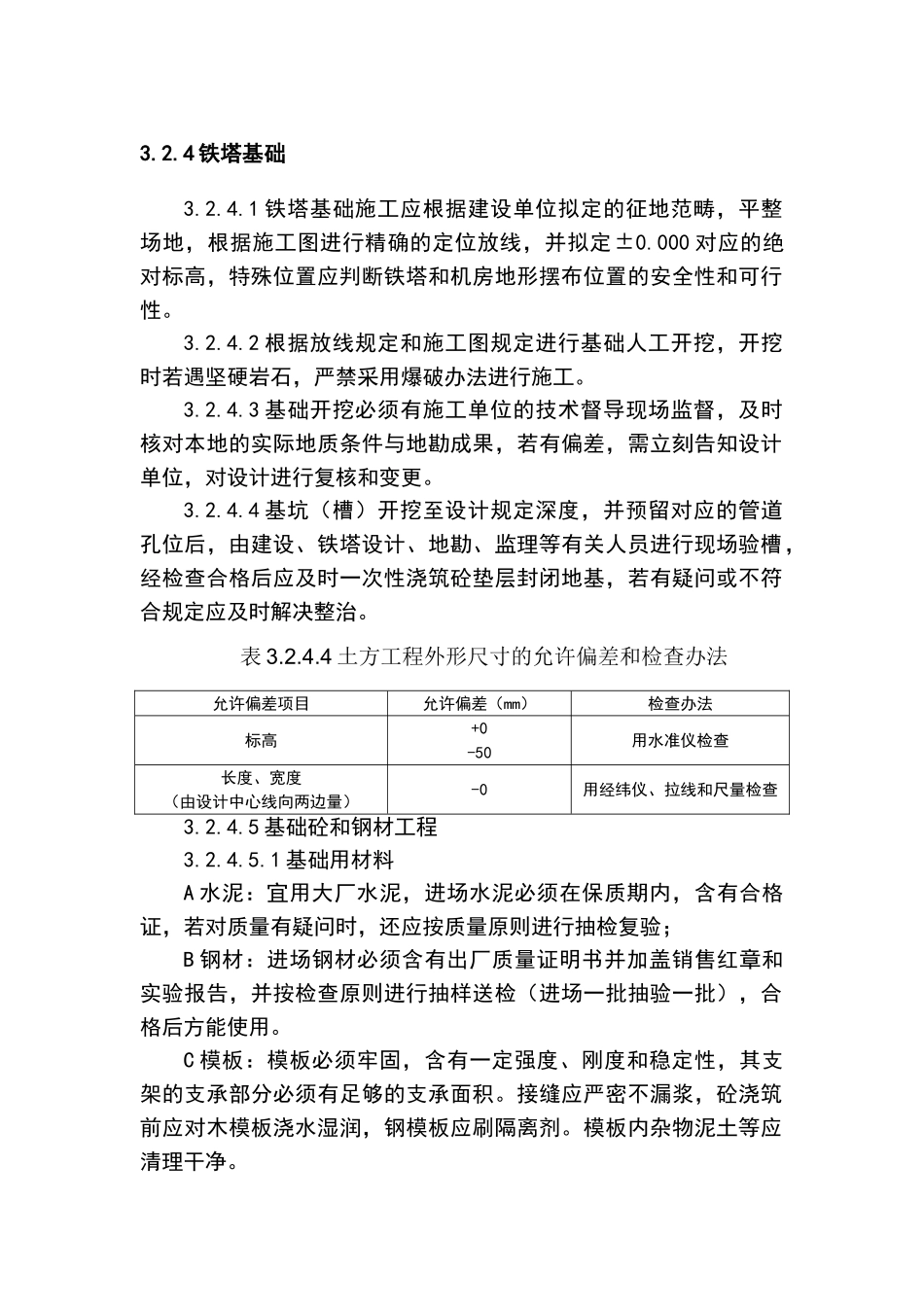

4 铁塔基础3
1 铁塔基础施工应根据建设单位拟定的征地范畴,平整场地,根据施工图进行精确的定位放线,并拟定±0
000 对应的绝对标高,特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性
2 根据放线规定和施工图规定进行基础人工开挖,开挖时若遇坚硬岩石,严禁采用爆破办法进行施工
3 基础开挖必须有施工单位的技术督导现场监督,及时核对本地的实际地质条件与地勘成果,若有偏差,需立刻告知设计单位,对设计进行复核和变更
4 基坑(槽)开挖至设计规定深度,并预留对应的管道孔位后,由建设、铁塔设计、地勘、监理等有关人员进行现场验槽,经检查合格后应及时一次性浇筑砼垫层封闭地基,若有疑问或不符合规定应及时解决整治

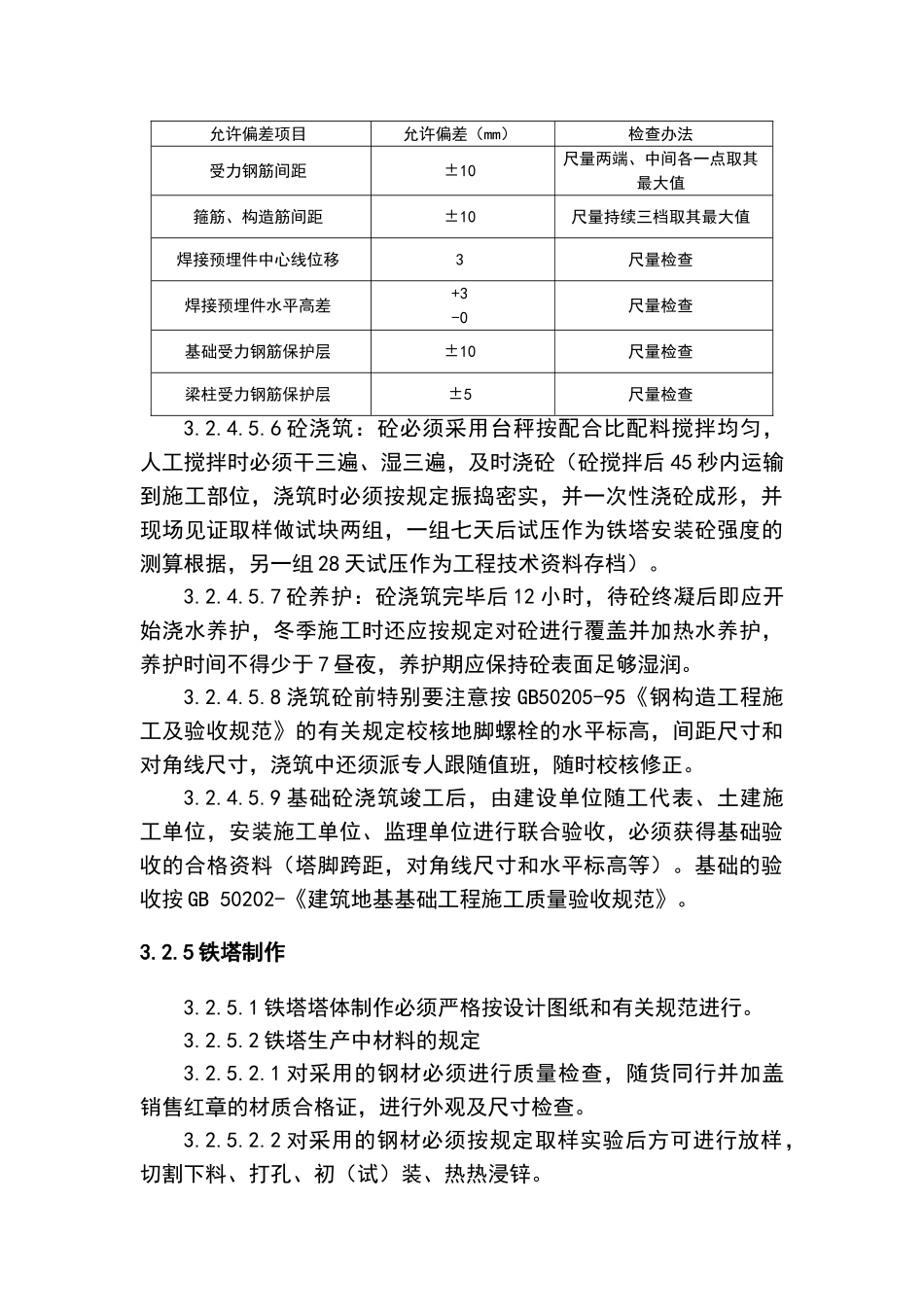

4 土方工程外形尺寸的允许偏差和检查办法允许偏差项目允许偏差(mm)检查办法标高+0-50用水准仪检查长度、宽度(由设计中心线向两边量)-0用经纬仪、拉线和尺量检查3
5 基础砼和钢材工程3
1 基础用材料A 水泥:宜用大厂水泥,进场水泥必须在保质期内,含有合格证,若对质量有疑问时,还应按质量原则进行抽检复验;B 钢材:进场钢材必须含有出厂质量证明书并加盖销售红章和实验报告,并按检查原则进行抽样送检(进场一批抽验一批),合格后方能使用
C 模板:模板必须牢固,含有一定强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积
接缝应严密不漏浆,砼浇筑前应对木模板浇水湿润,钢模板应刷隔离剂
模板内杂物泥土等应清理干净
2 钢材表面清洁:材料表面必须清洁除锈
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢材严禁按原规格使用
3 施工注意事项:砼浇筑前宜按设计标号进行试配,试配合格后施工单位技术人员应根据现场材料出具配合比告知单;钢筋在下料、成型等加工时,应自行检查,
