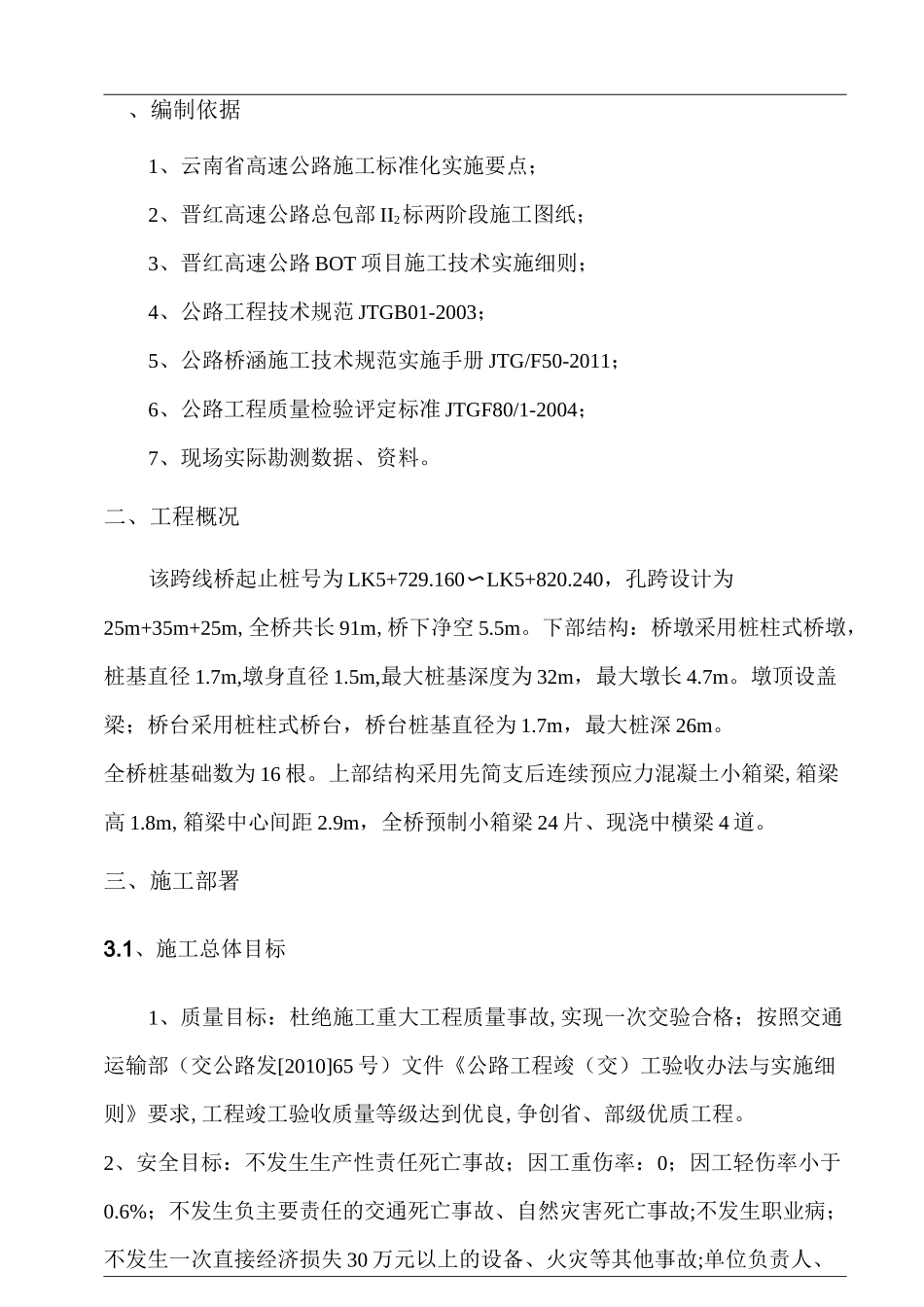

晋红高速公路工程 BOT 项目现浇中横梁施工方案帼电建蹄POWERCNINAROADDRIDGE编制:审核:批准:中电建路桥集团有限公司晋红高速公路项目总承包部 II2标二 O—四年十月一日目录一、编制依据 0二、工程概况 0三、施工部署 03.1、施工总体目标 03.2、人员设备计划 13.3、工期计划 2四、施工工艺 24.1、施工流程 24.2、施工工艺 3五、质量控制 85.1、质量控制机构 85.2、质量保证措施 8六、安全控制 96.1、安全控制机构 96.2、安全保证措施 10七、文明施工 11八、环境保护 12、编制依据1、云南省高速公路施工标准化实施要点;2、晋红高速公路总包部 II2标两阶段施工图纸;3、晋红高速公路 BOT 项目施工技术实施细则;4、公路工程技术规范 JTGB01-2003;5、公路桥涵施工技术规范实施手册 JTG/F50-2011;6、公路工程质量检验评定标准 JTGF80/1-2004;7、现场实际勘测数据、资料。二、工程概况该跨线桥起止桩号为 LK5+729.160〜LK5+820.240,孔跨设计为25m+35m+25m,全桥共长 91m,桥下净空 5.5m。下部结构:桥墩采用桩柱式桥墩,桩基直径 1.7m,墩身直径 1.5m,最大桩基深度为 32m,最大墩长 4.7m。墩顶设盖梁;桥台采用桩柱式桥台,桥台桩基直径为 1.7m,最大桩深 26m。全桥桩基础数为 16 根。上部结构采用先简支后连续预应力混凝土小箱梁,箱梁高 1.8m,箱梁中心间距 2.9m,全桥预制小箱梁 24 片、现浇中横梁 4 道。三、施工部署3.1、施工总体目标1、质量目标:杜绝施工重大工程质量事故,实现一次交验合格;按照交通运输部(交公路发[2010]65 号)文件《公路工程竣(交)工验收办法与实施细则》要求,工程竣工验收质量等级达到优良,争创省、部级优质工程。2、安全目标:不发生生产性责任死亡事故;因工重伤率:0;因工轻伤率小于0.6%;不发生负主要责任的交通死亡事故、自然灾害死亡事故;不发生职业病;不发生一次直接经济损失 30 万元以上的设备、火灾等其他事故;单位负责人、安全生产管理人员、特种作业人员持证上岗率 100%,员工岗前培训、操作技能培训率 100%;在规定时限内安全生产隐患整改率 100%;危险性较大分部、分项工程专项安全技术措施编制、审批、交底率 100%。3、工期目标:在合同期限内完成建设。4、环保目标:符合设计要求,达到《环保法》和《水土保护法》要求。5、文明施工目标:工地整洁卫生,达到“安全文明工地”要求。6、科学管理目标:施工管理达到《云南省高速公路施工标准化实施...
