作业时效,是衡量作业队施工速度快慢和完成作业工作量多少的重要标志
分析研究影响作业时效的主导因素,制定提高作业时效的有效对策,对加快作业运行步伐,减少作业占产,提高作业质量,降低作业成本具有重要意义

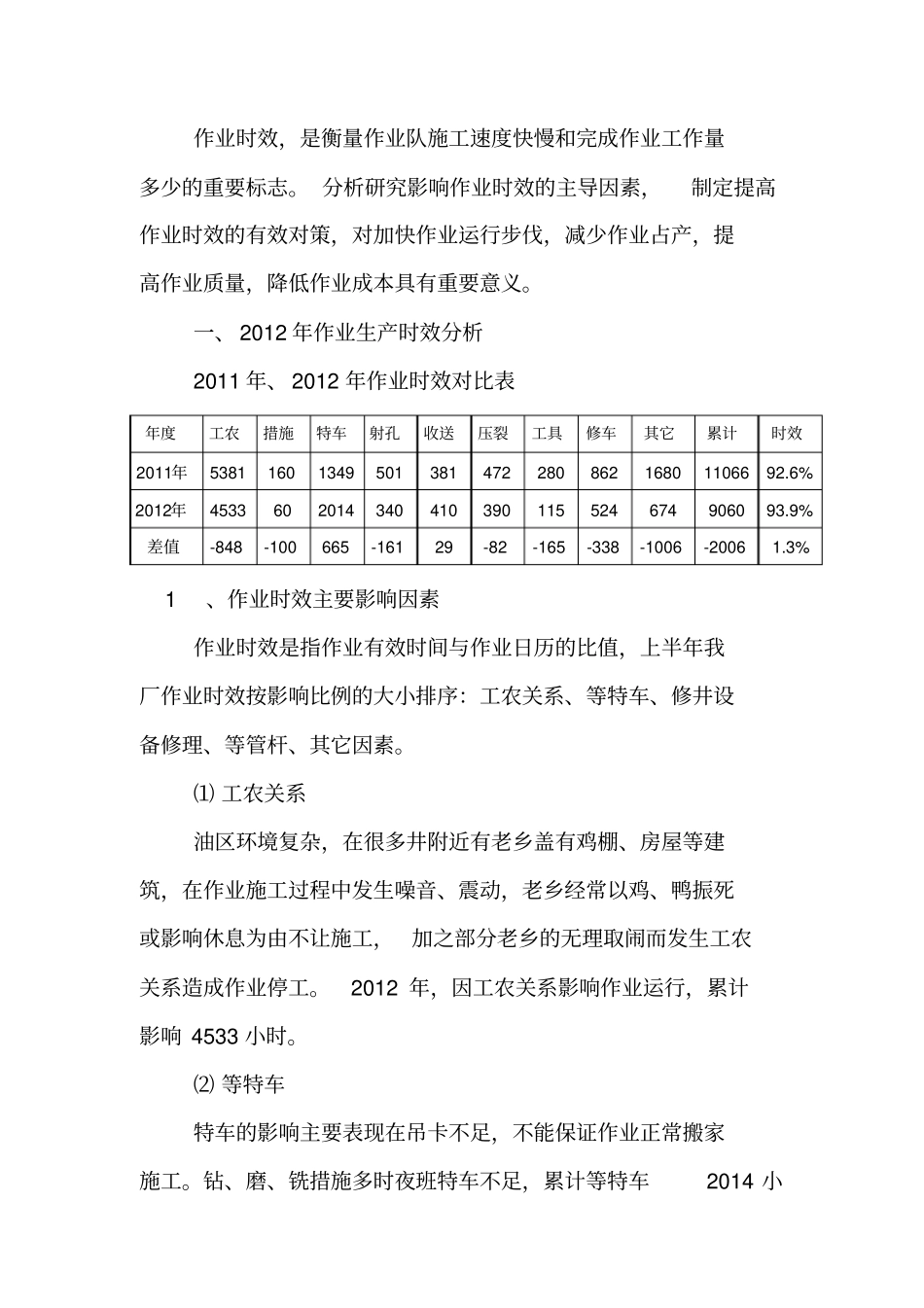

一、 2012 年作业生产时效分析2011 年、 2012 年作业时效对比表年度工农措施特车射孔收送压裂工具修车其它累计时效2011年5381160134950138147228086216801106692
6%2012年4533602014340410390115524674906093
9%差值-848-100665-16129-82-165-338-1006-20061

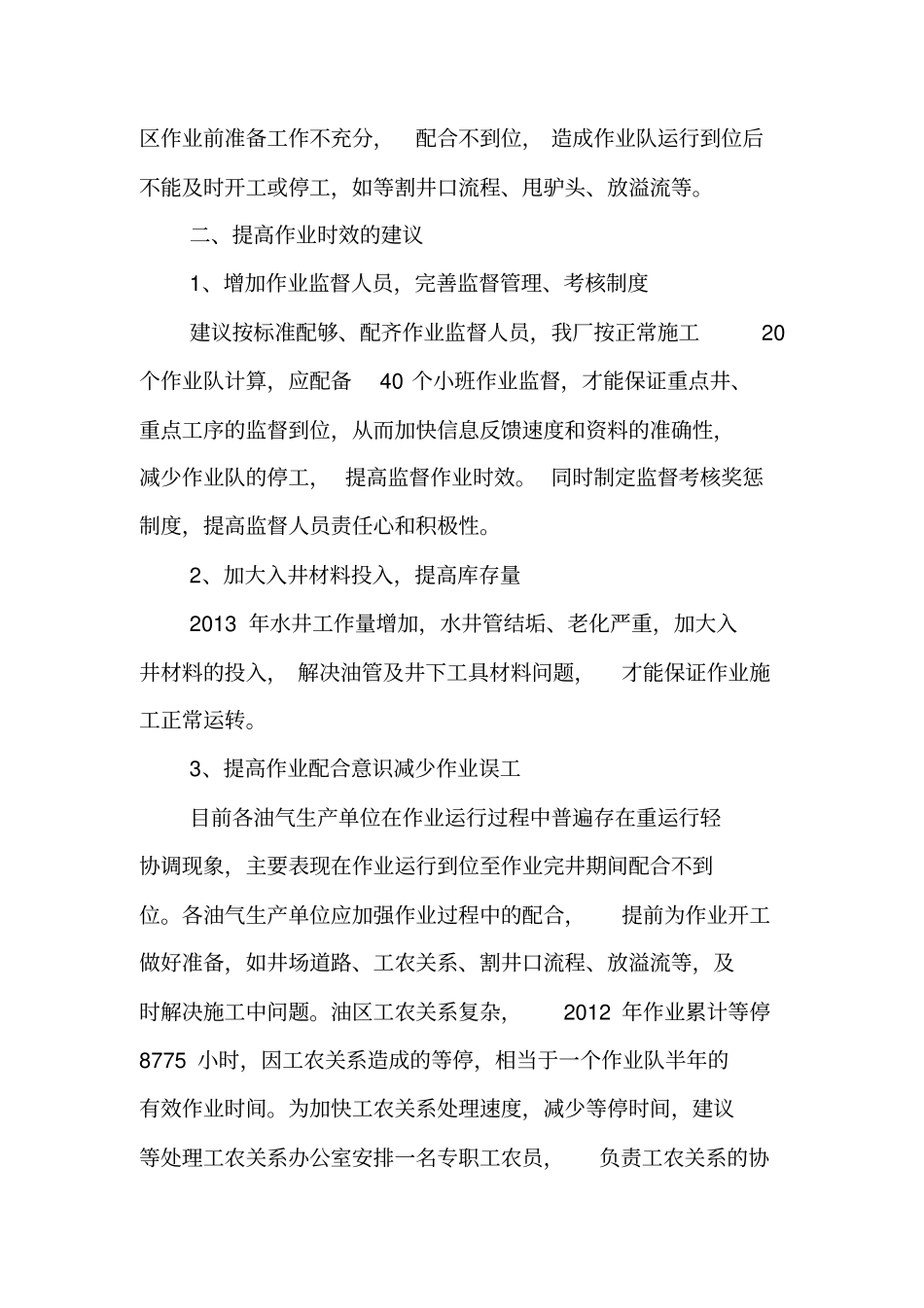

3% 1、作业时效主要影响因素作业时效是指作业有效时间与作业日历的比值,上半年我厂作业时效按影响比例的大小排序:工农关系、等特车、修井设备修理、等管杆、其它因素
⑴ 工农关系油区环境复杂,在很多井附近有老乡盖有鸡棚、房屋等建筑,在作业施工过程中发生噪音、震动,老乡经常以鸡、鸭振死或影响休息为由不让施工,加之部分老乡的无理取闹而发生工农关系造成作业停工
2012 年,因工农关系影响作业运行,累计影响 4533 小时
⑵ 等特车特车的影响主要表现在吊卡不足,不能保证作业正常搬家施工
钻、磨、铣措施多时夜班特车不足,累计等特车2014 小时相当于一个队84 天未施工
⑶ 修井设备修理目前我厂有作业设备80 台,主要问题: 17 台通井机有整车严重老化 8 台; 9 台 XJ250 修井机有 2 台经 2010 年局装备监测总站井架检测需新制; 主要生产辅助车辆如地锚车2 台已到报废年限,拖拉机已经投产使用22 年的 5 台、 20 年的 3 台,型号已淘汰,配件及维修困难,日常使用故障率较高、出勤率低,急需更新

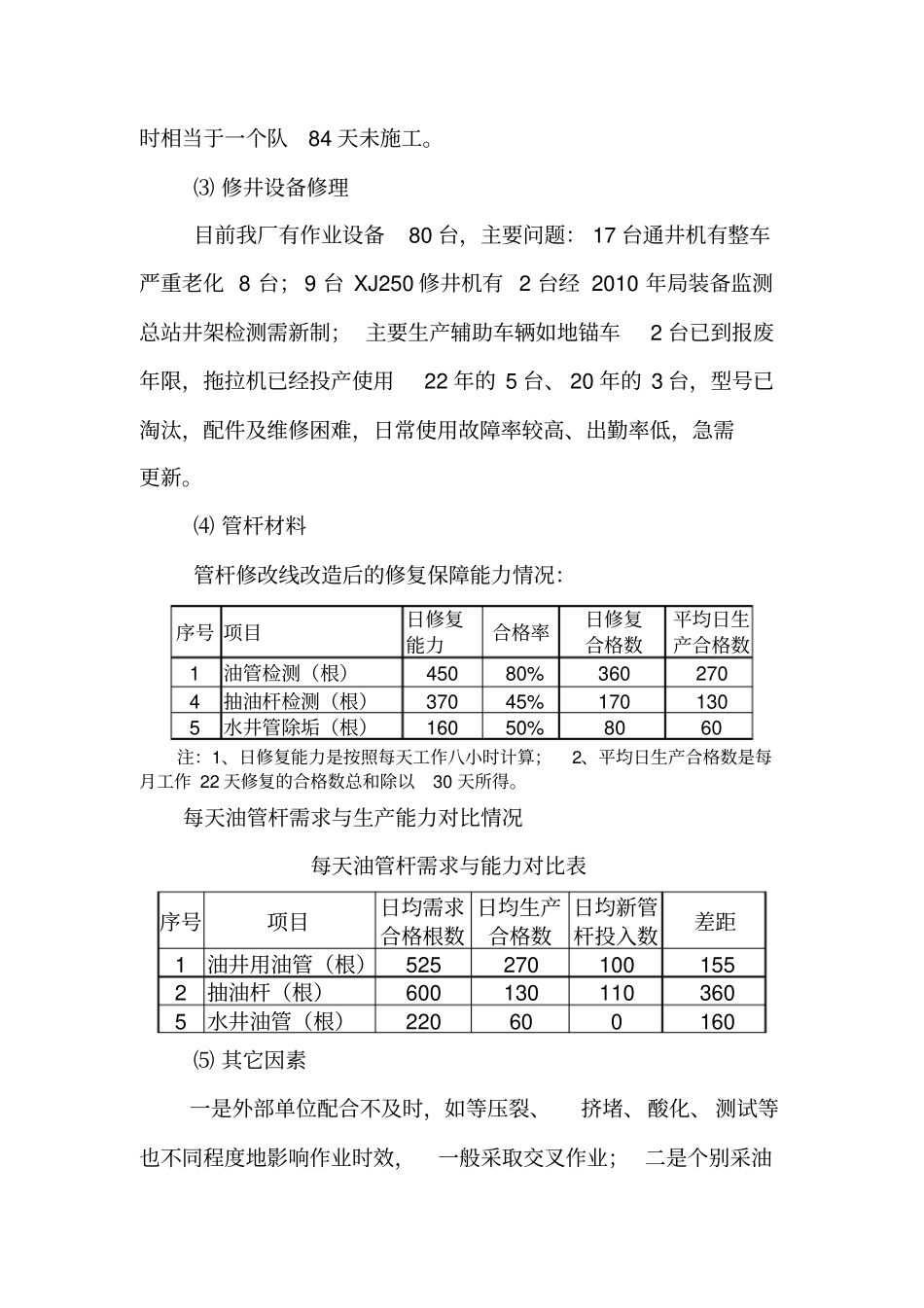

⑷ 管杆材料管杆修改线改造后的修复保障能力情况:序号 项目日修复能力合格率日修复合格数平均日生产
