编制说明为统一规范公司承建工程项目的施工方法,为生产第一线的施工人员提供详细可实施的施工工艺, 技术安全部根据公司在日常施工生产中较常见的分部分项工程编制了作业指导书, 每个分部分项工程的作业指导书均从工艺流程图、施工准备、施工方法、易出现的问题和质量通病、试验项目、施工机具、评定标准等方面进行了详细的说明
由于编者施工经验水平有限且每个工程施工现场情况不一,其中难免有不妥甚至疏漏之处, 请广大施工人员提出宝贵意见至技术安全部,及时进行完善和补充

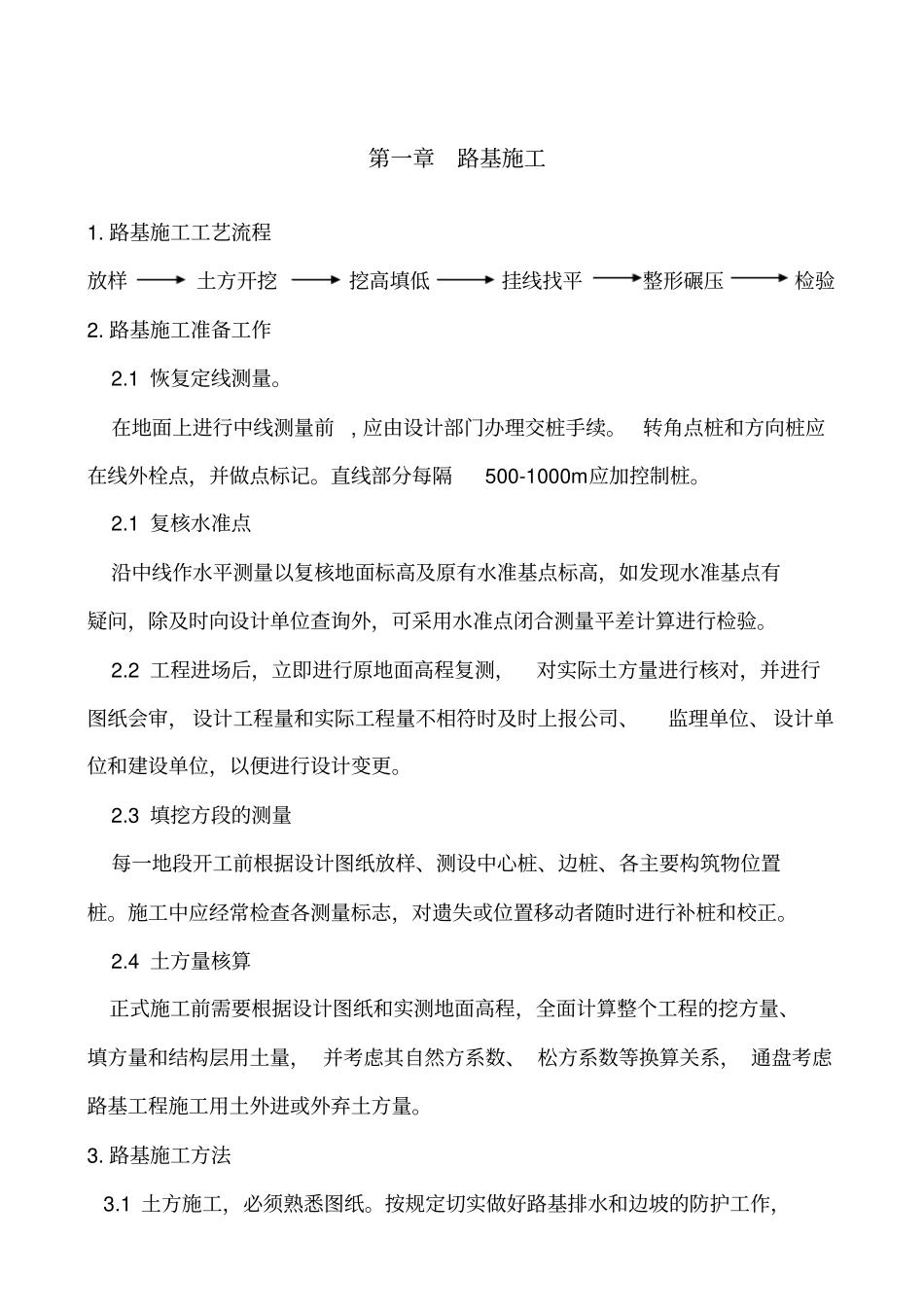

第一章路基施工1
路基施工工艺流程放样土方开挖挖高填低挂线找平整形碾压检验2
路基施工准备工作2
1 恢复定线测量
在地面上进行中线测量前, 应由设计部门办理交桩手续
转角点桩和方向桩应在线外栓点,并做点标记
直线部分每隔500-1000m应加控制桩
1 复核水准点沿中线作水平测量以复核地面标高及原有水准基点标高,如发现水准基点有疑问,除及时向设计单位查询外,可采用水准点闭合测量平差计算进行检验
2 工程进场后,立即进行原地面高程复测,对实际土方量进行核对,并进行图纸会审, 设计工程量和实际工程量不相符时及时上报公司、监理单位、 设计单位和建设单位,以便进行设计变更
3 填挖方段的测量每一地段开工前根据设计图纸放样、测设中心桩、边桩、各主要构筑物位置桩
施工中应经常检查各测量标志,对遗失或位置移动者随时进行补桩和校正
4 土方量核算正式施工前需要根据设计图纸和实测地面高程,全面计算整个工程的挖方量、填方量和结构层用土量, 并考虑其自然方系数、 松方系数等换算关系, 通盘考虑路基工程施工用土外进或外弃土方量

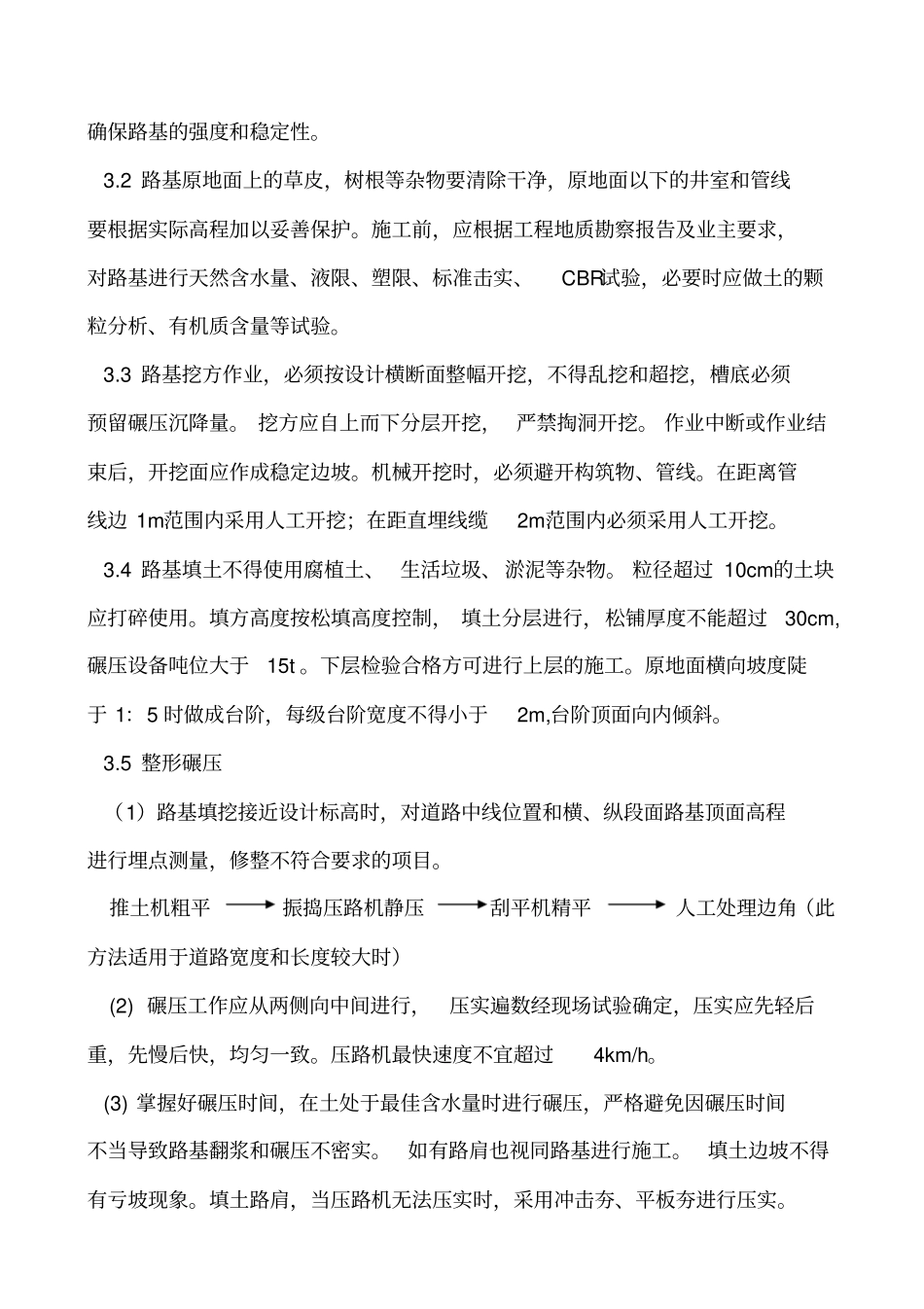

路基施工方法3
1 土方施工,必须熟悉图纸
按规定切实做好路基排水和边坡的防护工作,确保路基的强度和稳定性
2 路基原地面上的草皮,树根等杂物要清除干净,原地面以下的井室和管线要根据实际高程加以妥
