市 政 工 程 施 工 现 场 临 时 用 电 方 案一、工程概况xx 市 xx 路市政工程位于特区中部,呈南北走向,线路南起xx路与北环大道相交接点-香环立交,终点北接龙大路和龙观路,全长14
本工程香环立交位于xx 路起点,是 xx 路与北环大道节点,现状为一单喇叭互通立交,解决xx 与北环大道之间的“ T”形转换,xx 路接入后,现状节点不能满足交通转换需求,因此,对现状立交进行改造,新建一座定向式的全互通立交
其中 xx 路工程Ⅰ标工程分为桥梁和道路两部分,桥梁又分 A、B主线一、二号桥, D 匝道,F 匝道、G 匝道、H 匝道、I 匝道、J 匝道、人行天桥及通道
道路北起 xx 路 K2+710
948,南至 xx 路 K0+840,主线全长 875
97米,分 A、B 主线,路幅划分: 1
5m(路肩) +16
0m(快车道) +≤40
0m(绿化带) +16
0m(快车道) +1
5m(路肩)总宽 75m
施工临时用电专项施工组织设计属于工程施工组织设计的一部分,其内容遵循下列国家用电安全技术规范标准
GB50194— 93《建设工程施工现场供用电安全规范》;JGJ46— 88《施工现场临时用电安全技术规范》 ;JGJ59— 99《建筑施工安全检查标准》 ;及 xx 市供电部门临时用电有关规定
由于本工程现暂进行A、B主线二号桥、 D匝道、 F 匝道及 G匝道桥梁施工,K0+373
33-K0+840m 段道路施工,根据本工程桥梁及道路的分布特点, 计划分两个施工点平行施工, 各个施工点计划按实际施工机械用电量需求采用市电进行施工供电
二、工程用电计算(一)

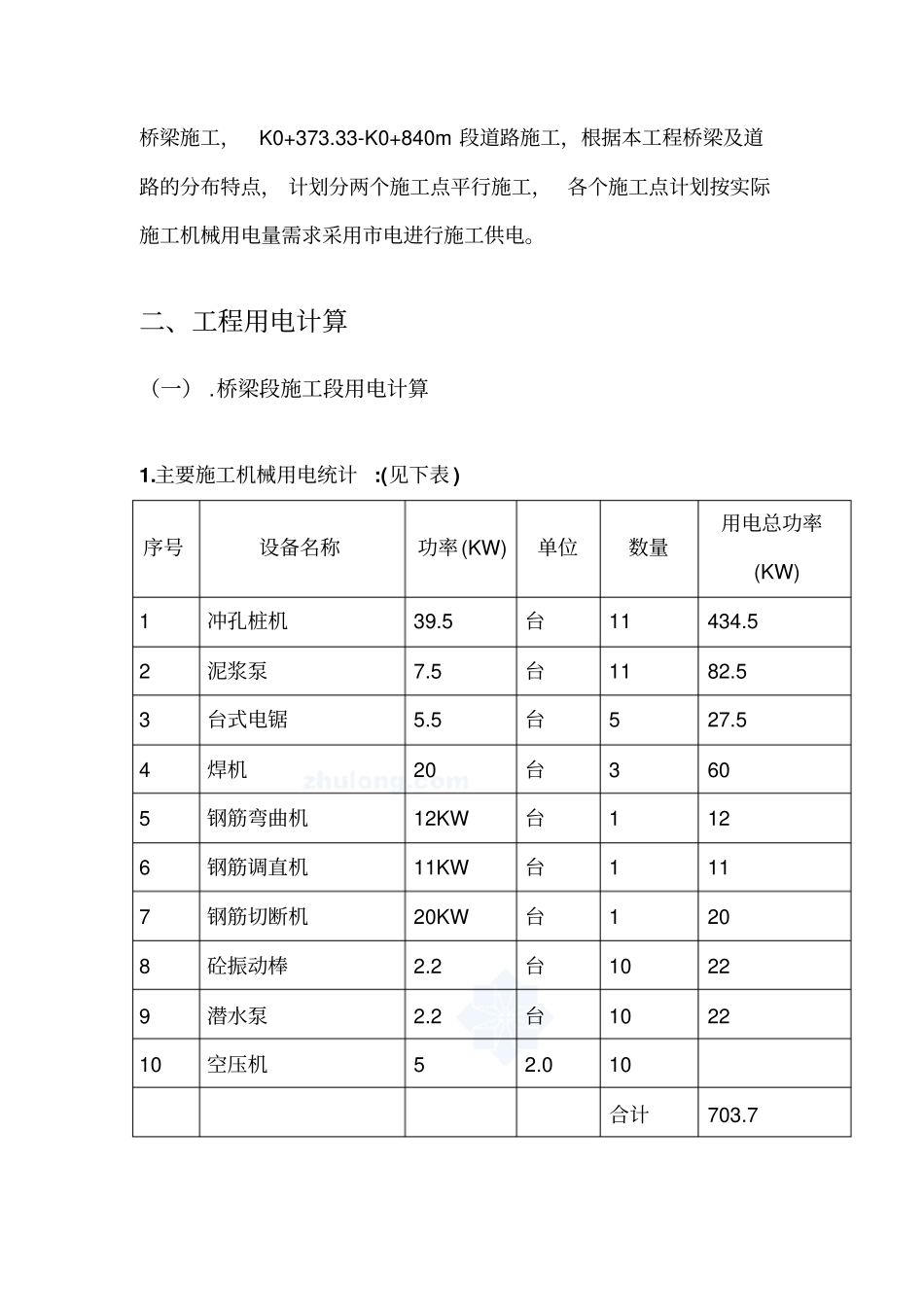

桥梁段施工段用电计算1
主要施工机械用电统计:(见下表 ) 序号设备名称功率(KW) 单位数量用电总功率(KW) 1 冲孔桩机39
5 台11 434
5 2 泥浆泵7
5 台11 82
