石化园区中央大道道路及系统配套工程临时用电专项施工方案克拉玛依市城投城市建设开发有限责任公司第 1 页 共 14 页一、工程概况石化园区中央大道道路及系统配套工程,起点东六街(K8+540),终点(K9+295),全长 755m
道路红线宽度 50m,其中车行道 11
75m*2,绿化带 4
0m*2,辅道 6
0m*2,硬化隔离带 2
0m,道路配到系统有水、电、道路照明等内容
主要参建单位:建设单位:克拉玛依市工程建设管理局;设计单位:新疆油田勘察设计研究院(有限公司);监理单位:新疆天麒工程项目管理咨询有限责任公司监理;施工单位:克拉玛依市城投城市建设开发有限责任公司
本工程工期目标: 2012 年 03 月 31 日进场, 2012 年 07 月 15 日竣工,总工期为107 日历日
本工程质量目标:合格
本工程安全生产文明施工目标:无伤亡事故,做到安全文明施工
二、负荷确定1、本工程主要临时施工用电机械主要有打夯机械、混凝土振捣器、管线试压泵、切割机、现场照明灯具等
由于本工程所有混凝土均采用商品混凝土,现场不设置搅拌机;钢筋木材加工采用我公司现有基地进行
2、根据以上分析, 施工现场自备二台50kw流动发电机, 作为备用电源
3、施工现场照明用电分别取自配电箱,由于用电量小,不再另行计算
4、流动发电机处设置一个总配电箱,每隔100 左右设 1 个开关箱,供各种小型施工机械及照明使用,特殊部位(如综合管廊) 单独设开关箱
石化园区中央大道道路及系统配套工程临时用电专项施工方案克拉玛依市城投城市建设开发有限责任公司第 2 页 共 14 页安全通道必须设置照明灯
三、施工临时用电平面布置本项目临时用电主要为施工用电,根据现场勘察, 在施工现场自备发电机,以满足各施工作业面的临时用电和应急供电

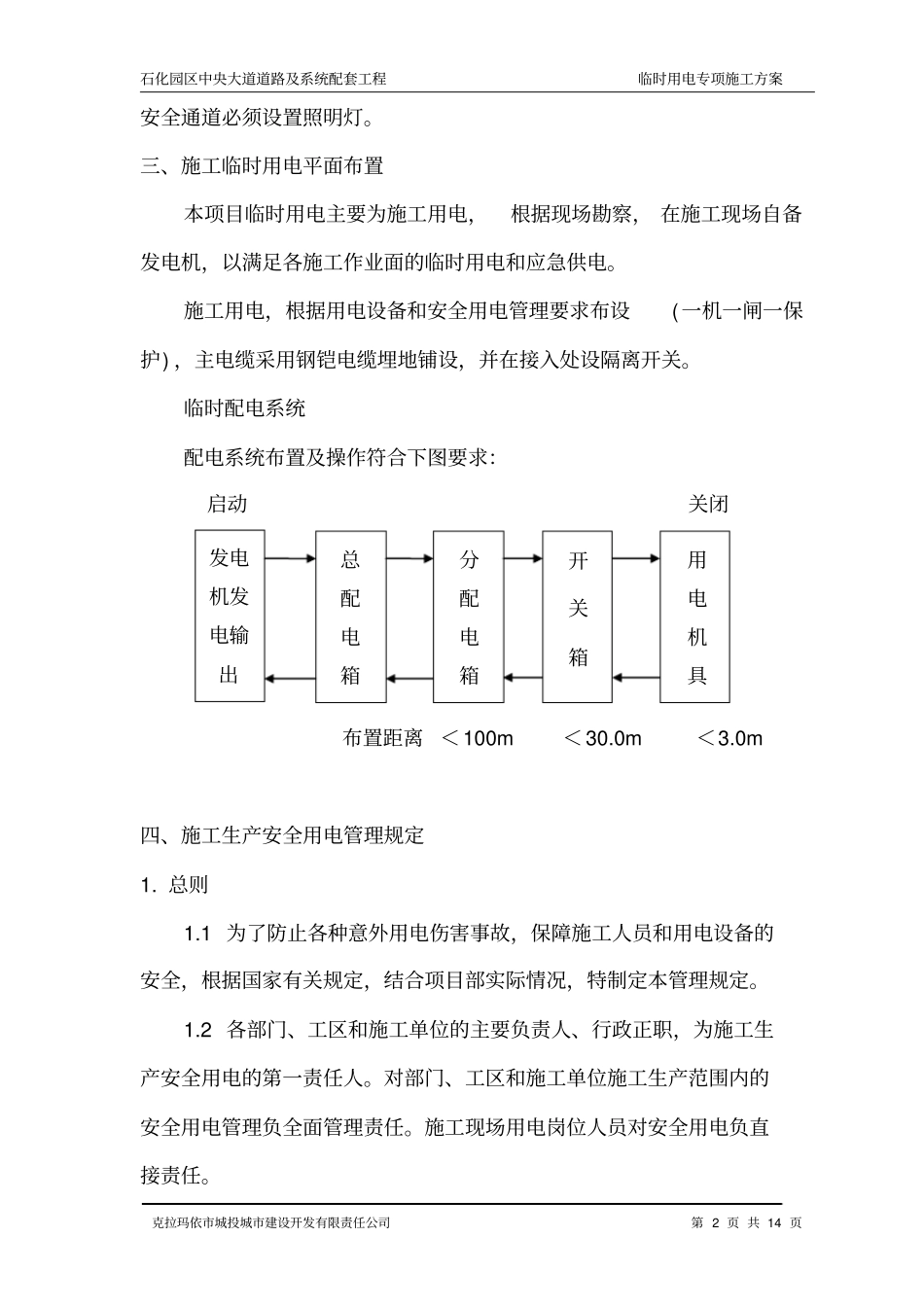

施工用电,根据用电设备和安全用电管理要求布设(一机一闸一保护) ,主电缆采
