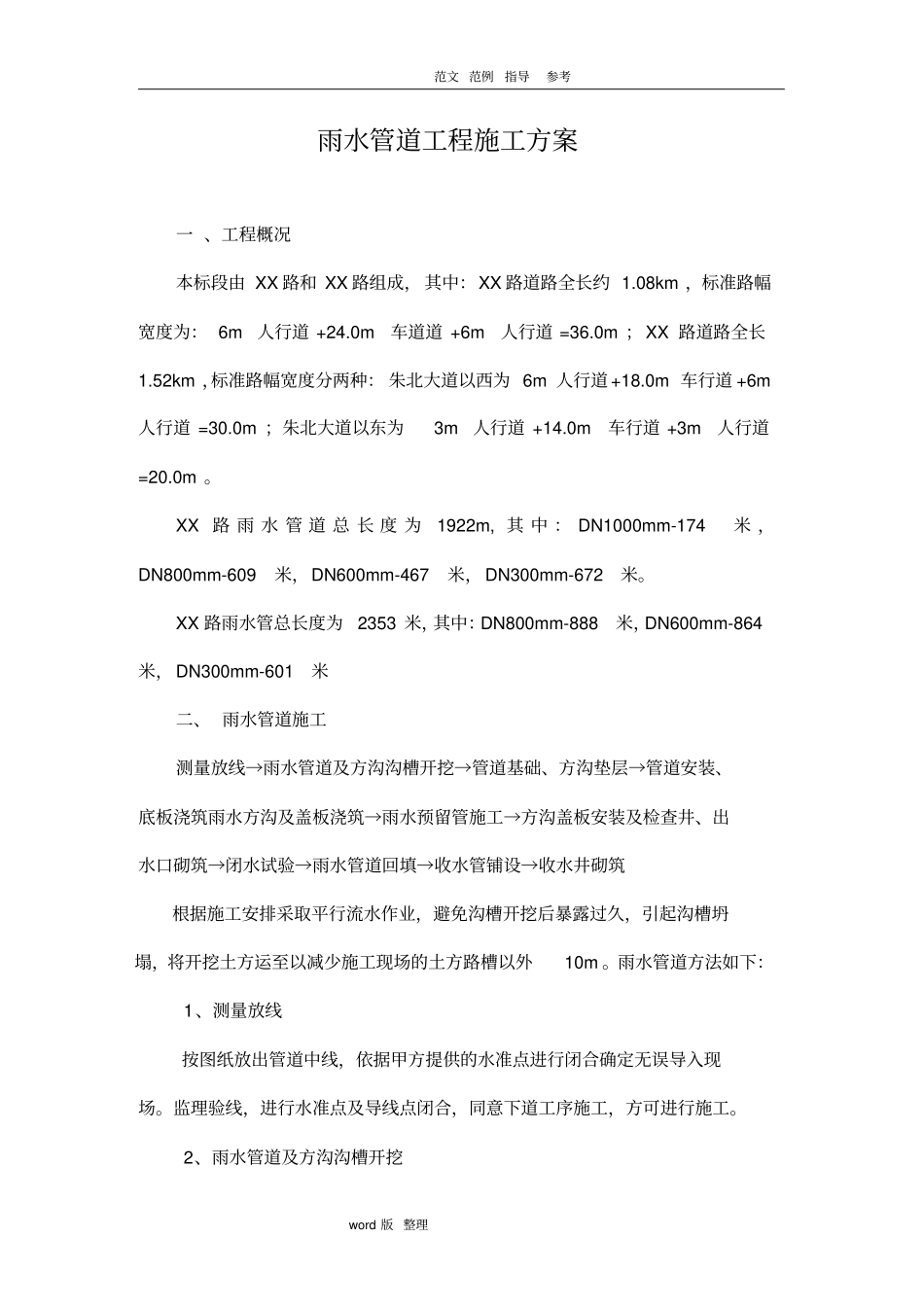

范文 范例指导参考word 版 整理雨水管道工程施工方案一 、工程概况本标段由 XX 路和 XX 路组成, 其中:XX 路道路全长约 1.08km ,标准路幅宽度为: 6m人行道 +24.0m车道道 +6m人行道 =36.0m ; XX 路道路全长1.52km ,标准路幅宽度分两种: 朱北大道以西为 6m 人行道 +18.0m 车行道 +6m人行道 =30.0m ;朱北大道以东为3m人行道 +14.0m车行道 +3m人行道=20.0m 。XX 路 雨 水 管 道 总 长 度 为1922m, 其 中 : DN1000mm-174米 ,DN800mm-609米,DN600mm-467米, DN300mm-672米。XX 路雨水管总长度为2353 米,其中:DN800mm-888米,DN600mm-864米, DN300mm-601米二、 雨水管道施工测量放线→雨水管道及方沟沟槽开挖→管道基础、方沟垫层→管道安装、底板浇筑雨水方沟及盖板浇筑→雨水预留管施工→方沟盖板安装及检查井、出水口砌筑→闭水试验→雨水管道回填→收水管铺设→收水井砌筑根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,将开挖土方运至以减少施工现场的土方路槽以外10m 。雨水管道方法如下:1、测量放线按图纸放出管道中线,依据甲方提供的水准点进行闭合确定无误导入现场。监理验线,进行水准点及导线点闭合,同意下道工序施工,方可进行施工。2、雨水管道及方沟沟槽开挖范文 范例指导参考word 版 整理因现沟槽部分出现在石方路段,使用反铲挖掘机开挖管道沟槽,技术员及时检测槽底高程,质量员进行复测,以保证管道铺设高程、坡度为1:0.5。如施工现场有地下水出现,在管道两侧各设一条0.5(宽)×0.5(深),每 40 米设一个抽水坑 0.5m (长)×0.5m (宽)×0.5m (深)采用潜水泵派专人进行降水,保持槽底无积水出现。在深沟内挖土施工时,要注意沟壁的情况,所有人员不得在沟槽内坐卧、休息,要在沟上设专人监视防止塌方伤人。沟槽开挖完毕后,现场技术员报监理进行沟槽检验,监理检验合格后方可进行下道工序。挖出的土运至路槽以外10m 。3、管道基础、方沟垫层方沟开挖完毕经检验合格后,进行方沟垫层及管道基础。管道基础材料用挖掘机倒运到管道基础位置,人工分层夯填;方沟底板垫层采用商品混凝土,浇筑前施工人员严格按照设计地板及垫层尺寸,待一切就绪检验合格后开始浇筑水泥砼。浇筑前全面检查模板:位置,高度,宽度,顺直度。4、管道安装、底板浇筑雨水方沟及盖板浇筑4.1 管道安装1)下管采用吊车将管道吊入槽内,下管时注意管道...
