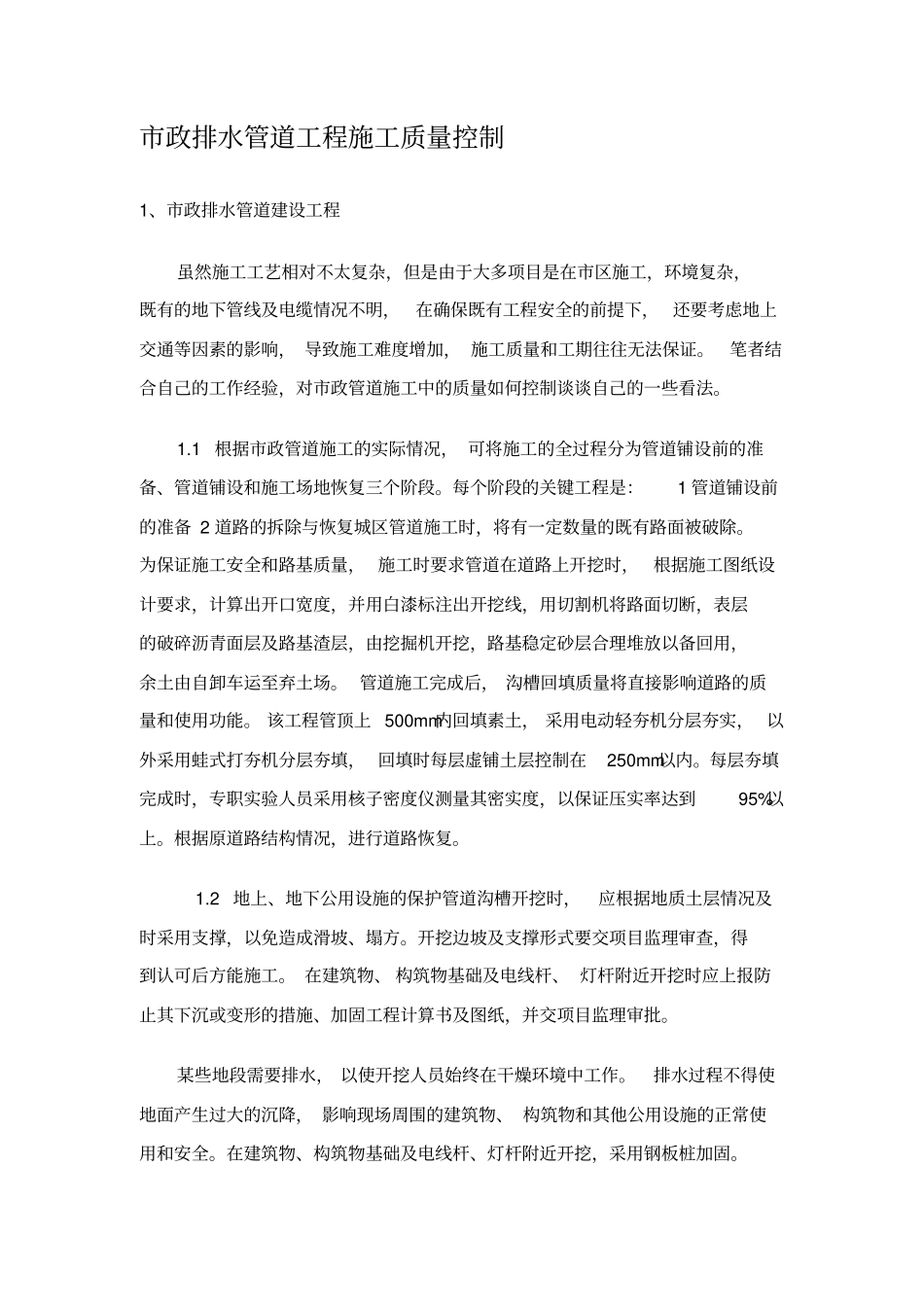

市政排水管道工程施工质量控制1、市政排水管道建设工程虽然施工工艺相对不太复杂,但是由于大多项目是在市区施工,环境复杂,既有的地下管线及电缆情况不明,在确保既有工程安全的前提下, 还要考虑地上交通等因素的影响, 导致施工难度增加, 施工质量和工期往往无法保证
笔者结合自己的工作经验,对市政管道施工中的质量如何控制谈谈自己的一些看法
1 根据市政管道施工的实际情况, 可将施工的全过程分为管道铺设前的准备、管道铺设和施工场地恢复三个阶段
每个阶段的关键工程是:1 管道铺设前的准备 2 道路的拆除与恢复城区管道施工时,将有一定数量的既有路面被破除
为保证施工安全和路基质量, 施工时要求管道在道路上开挖时,根据施工图纸设计要求,计算出开口宽度,并用白漆标注出开挖线,用切割机将路面切断,表层的破碎沥青面层及路基渣层,由挖掘机开挖,路基稳定砂层合理堆放以备回用,余土由自卸车运至弃土场
管道施工完成后, 沟槽回填质量将直接影响道路的质量和使用功能
该工程管顶上 500mm内回填素土, 采用电动轻夯机分层夯实, 以外采用蛙式打夯机分层夯填, 回填时每层虚铺土层控制在250mm以内
每层夯填完成时,专职实验人员采用核子密度仪测量其密实度,以保证压实率达到95%以上
根据原道路结构情况,进行道路恢复
2 地上、地下公用设施的保护管道沟槽开挖时,应根据地质土层情况及时采用支撑,以免造成滑坡、塌方
开挖边坡及支撑形式要交项目监理审查,得到认可后方能施工
在建筑物、 构筑物基础及电线杆、 灯杆附近开挖时应上报防止其下沉或变形的措施、加固工程计算书及图纸,并交项目监理审批
某些地段需要排水, 以使开挖人员始终在干燥环境中工作
排水过程不得使地面产生过大的沉降, 影响现场周围的建筑物、 构筑物和其他公用设施的正常使用和安全
在建筑物、构筑物基础及电线杆、灯杆附近开挖,采用钢板桩加固
