百度文库1 一、依据文件《北京市城市给水排水管道工程施工技术规程》(DBJ01-47-2000)
《工程测量规范》(GB50026-93)
《北京市市政工程施工安全操作规范》 (DBJ01-56-2001)
《施工现场临时用电安全技术规范》 (JGJ46-88)
《给排水管道工程施工及验收规范》 (GB50268-97)
《市政排水管(渠)工程质量评定标准》(DBJ01-24-95)
《市政排水管道工程及附属设施》06MS201-1
二、编制原则以人为本,预防为主,保证安全施工
加强管理,强化施工质量全过程控制,保证质量合格
科学统筹全盘,合理分配资源,保证工期要求
施工过程中时刻注意保护施工现场周边的环境,尽可能减小施工污染, 保证文明施工
三、工程概况;3
1 污水道工程:本次 XXX污水管道敷设在距道路永中12
5 米的北侧步道下,负责收集沿途南北两侧污水, 污水管道设计管径为d400,预留支线采用 d400 承插混凝土管 (Ⅱ级)承插接口,甩出道路红线外2
0m,管线总长度为575 米

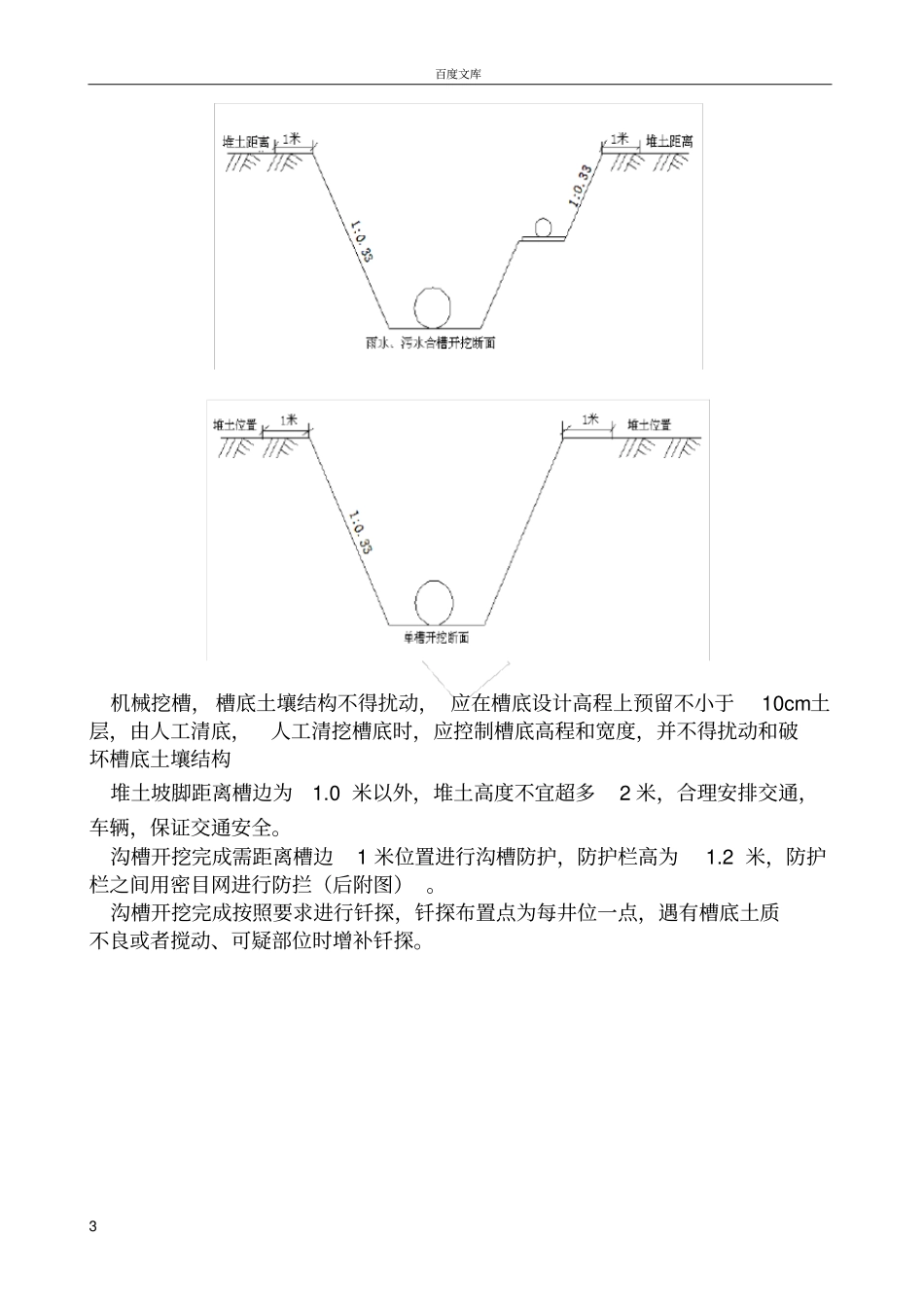

检查井型号为06MS201-3(P21),污水管线开槽深度在2
2雨水管道工程本次雨水管线在 XXX路永中北 10
5 米位置,设计雨水管径为 d600-d800 钢筋混凝土(Ⅱ)级管, d600 管 68 米, d700 管 157 米,d800 管 481 米,负责收集沿途南北两侧雨水,分别接入南北向的雨水干管
支线甩出道路红线2 米,端部封闭,管道采用120° 砂石基础
检查井型号为06MS201-3(P15),雨水管线开槽深度在 4
四、施工工艺:4
1 雨水工程工艺流程:清理表层→测量放线→沟槽开挖→钎探→砂基垫层→管道安装→检查井浇筑→沟槽分层回填、压实4
2 污水工程工艺流程清理表层→测量放线→沟槽开挖→钎探→砂基垫
