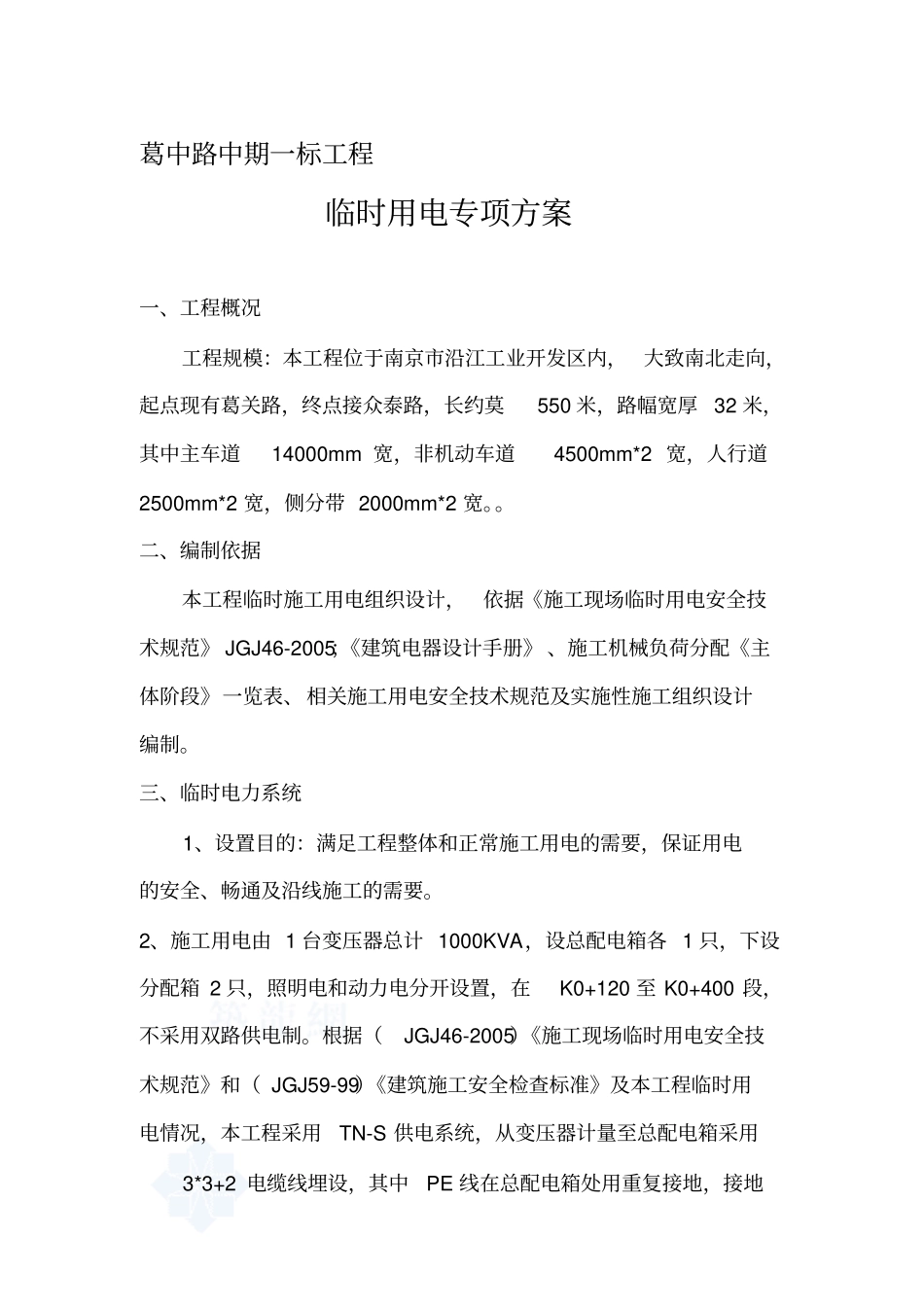

葛中路中期一标工程临时用电专项方案一、工程概况工程规模:本工程位于南京市沿江工业开发区内,大致南北走向,起点现有葛关路,终点接众泰路,长约莫550 米,路幅宽厚32 米,其中主车道14000mm 宽,非机动车道4500mm*2 宽,人行道2500mm*2 宽,侧分带 2000mm*2 宽
二、编制依据本工程临时施工用电组织设计,依据《施工现场临时用电安全技术规范》 JGJ46-2005;《建筑电器设计手册》 、施工机械负荷分配《主体阶段》一览表、相关施工用电安全技术规范及实施性施工组织设计编制
三、临时电力系统1、设置目的:满足工程整体和正常施工用电的需要,保证用电的安全、畅通及沿线施工的需要
2、施工用电由 1 台变压器总计 1000KVA,设总配电箱各 1 只,下设分配箱 2 只,照明电和动力电分开设置,在K0+120 至 K0+400 段,不采用双路供电制
根据(JGJ46-2005)《施工现场临时用电安全技术规范》和( JGJ59-99)《建筑施工安全检查标准》及本工程临时用电情况,本工程采用TN-S 供电系统,从变压器计量至总配电箱采用3*3+2 电缆线埋设,其中PE 线在总配电箱处用重复接地,接地电阻不大于 4 欧姆,保护零线从总配电箱内的零线端引出
线路采用三相五线制架空敷设
3、本工程主要机具有21 台,功率为 183

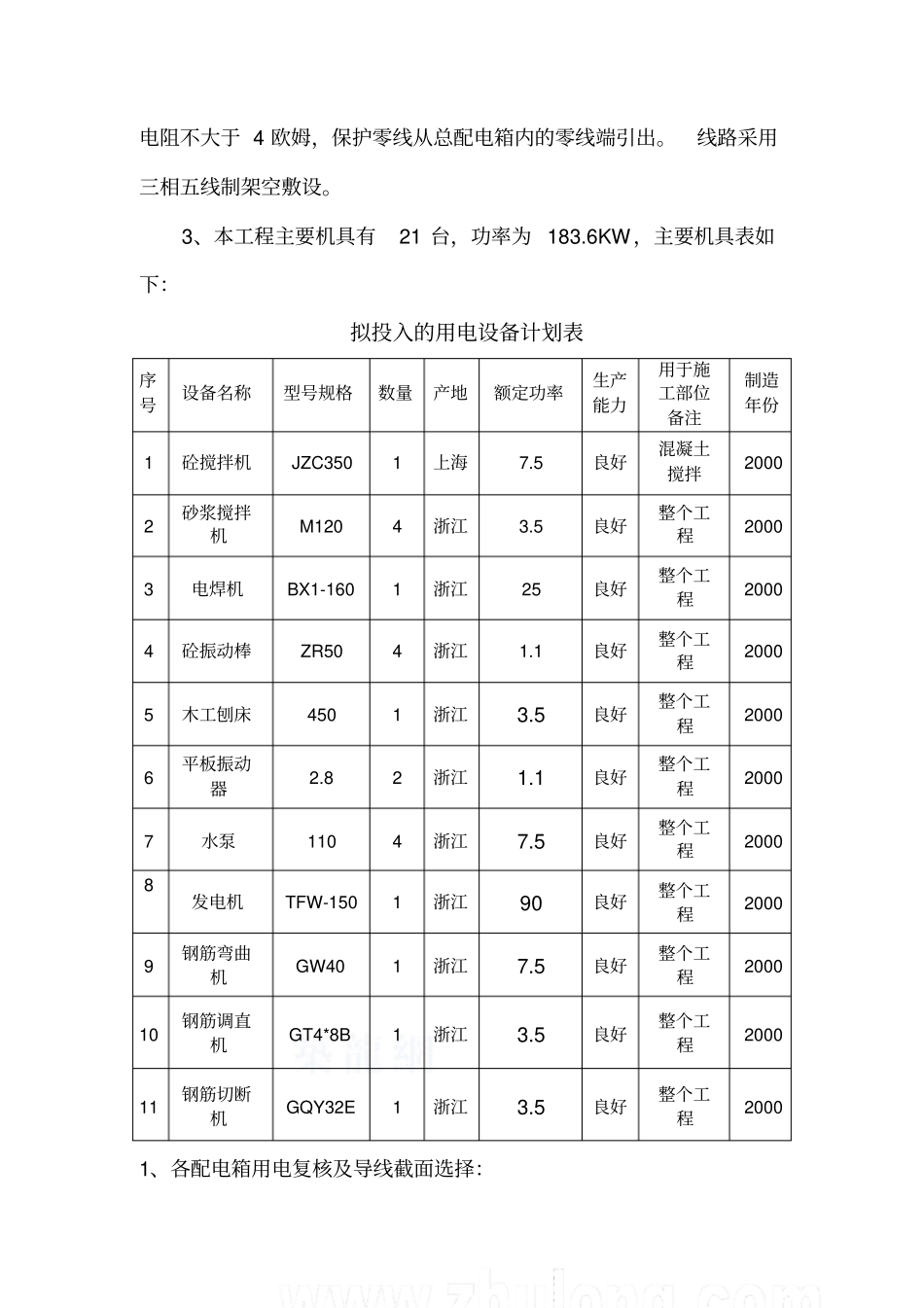

6KW,主要机具表如下:拟投入的用电设备计划表序号设备名称型号规格数量产地额定功率生产能力用于施工部位备注制造年份1 砼搅拌机JZC350 1 上海7
5 良好混凝土搅拌2000 2 砂浆搅拌机M120 4 浙江3
5 良好整个工程2000 3 电焊机BX1-160 1 浙江25 良好整个工程20004 砼振动棒ZR50 4 浙江1
1 良好整个工程20005 木工刨床450 1 浙江3
5 良好整个工程20006 平板振动器2
