范文范例 指导参考word 版 整理温州站西路二期建设工程二标段沟槽土方开挖工程专项施工方案编制人:审核人:审批人:浙江实强建设有限公司2013 年 3 月范文范例 指导参考word 版 整理沟槽土方开挖工程专项施工方案一、工程概况:本工程布置两条雨水管道和一条污水管道和给水管道,雨水管道管位设道路两侧机动车道下,距离道路中心线15
0m 左右,雨水经收集后经K3+660 处雨水出水口排入站西河
污水管道铺设在道路东侧非机动车道下,距道路中心线18
污水经收集后排入瓯海大道污水主管
1.雨水管材、接口雨水管均为大开挖施工,D225-D400 采用 HDPE 缠绕管,环刚度≥ 8KN/m2 ,热熔连接, D500-D1200 采用承插式二级钢筋混凝土管(离心工艺制作),O 型橡胶圈接口,污水管道大开挖部分D225-D500 管道均采用 HDPE 缠绕管,环刚度≥ 8KN/m2 ,热熔连接
2.检查井及雨水口采用 C25 混凝土底板,砖砌墙身,预制盖板采用C25 钢筋砼
雨水口采用单箅雨水口,雨水口井箅及盖座采用钢纤维混凝土井箅
3.给水管材、接口给水管道布置于道路西侧的非机动车道下,距离道路中心线18
0 米左右,管径为DN600 ,管材选用球墨铸铁管
二 、防汛防雨要求本工程施工工期为240 施工日历天, 于 2012 年 10 月份开工
施工期间有遇到汛期及雨季
所以对防汛防雨采取经常性的措施,采取如下应急措施:1.工程项目部准备5— 10 台备用抽水泵防备下暴雨时急用
2.气象预报有暴雨时,工地增派施工人员和电工值班,以便及时参加排水
3.对暴雨积水时,服从指挥部和相关人员对抢险救灾工作的整体安排

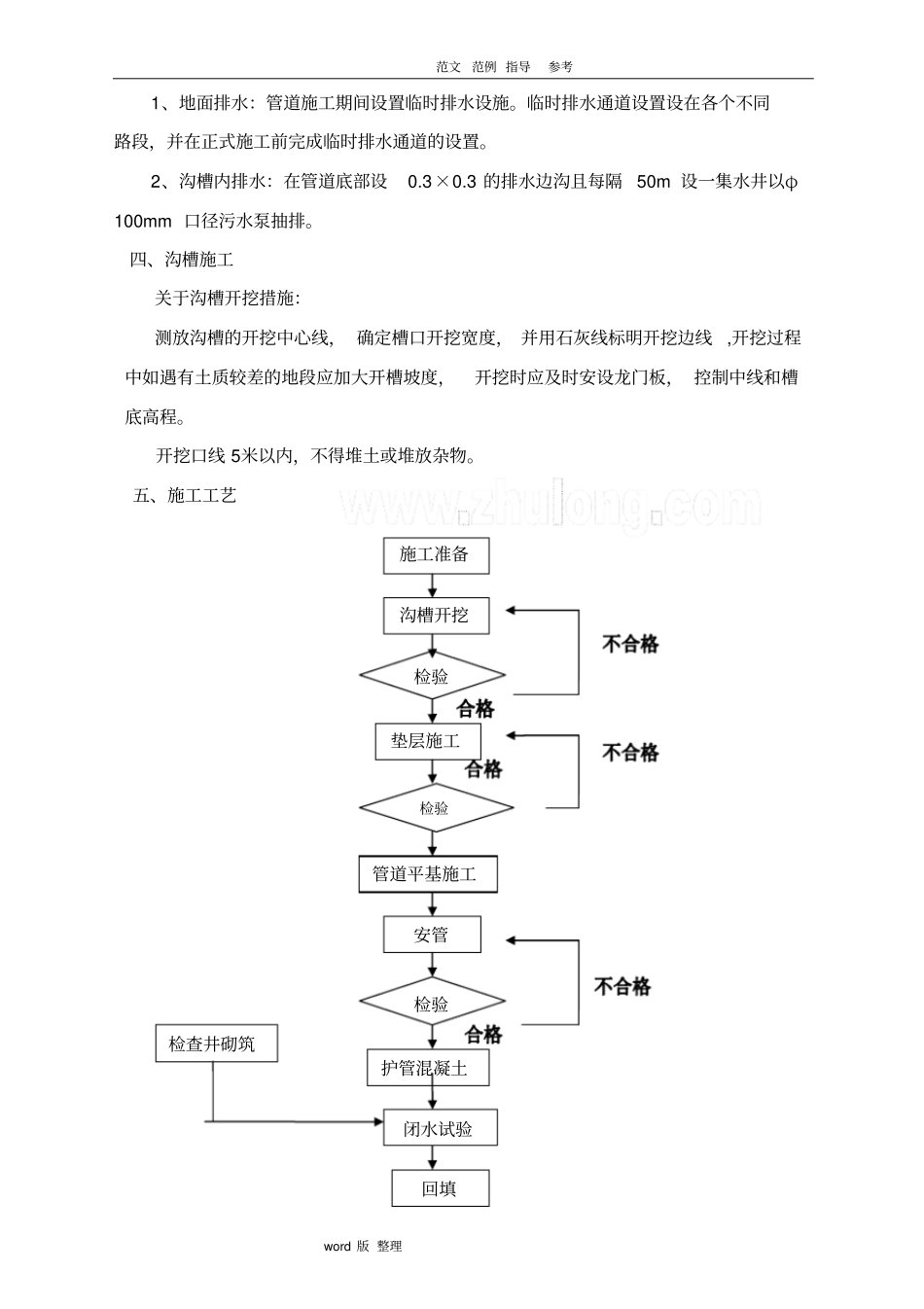

三、沟槽的临时排水措施按照不同路段的实际情况进行安排范文范例 指导参考word 版 整理1、地面排水:管道施工期间设置临时排水设施
临时排水通道设置设在各个不同路
