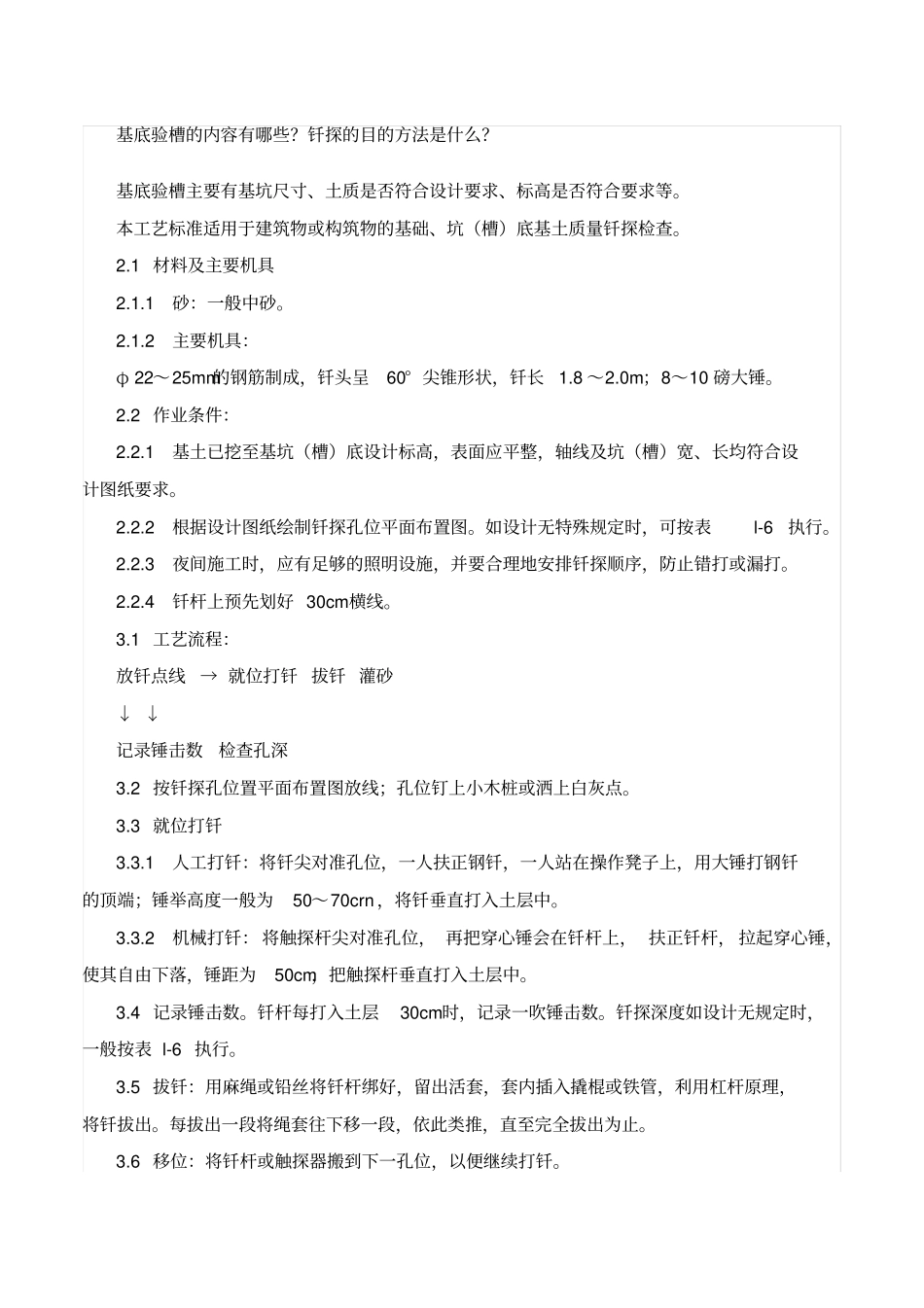

基底验槽的内容有哪些
钎探的目的方法是什么
基底验槽主要有基坑尺寸、土质是否符合设计要求、标高是否符合要求等
本工艺标准适用于建筑物或构筑物的基础、坑(槽)底基土质量钎探检查
1 材料及主要机具2
1 砂:一般中砂
2 主要机具:φ 22~25mm的钢筋制成,钎头呈60° 尖锥形状,钎长1
0m;8~10 磅大锤
2 作业条件:2
1 基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求
2 根据设计图纸绘制钎探孔位平面布置图
如设计无特殊规定时,可按表l-6执行
3 夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打
4 钎杆上预先划好 30cm横线
1 工艺流程:放钎点线→ 就位打钎 拔钎 灌砂↓ ↓记录锤击数检查孔深3
2 按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点
3 就位打钎3
1 人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为50~70crn ,将钎垂直打入土层中
2 机械打钎: 将触探杆尖对准孔位, 再把穿心锤会在钎杆上, 扶正钎杆, 拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中
4 记录锤击数
钎杆每打入土层30cm时,记录一吹锤击数
钎探深度如设计无规定时,一般按表 l-6 执行
5 拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出
每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止
6 移位:将钎杆或触探器搬到下一孔位,以便继续打钎
7 灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂
灌砂时,每填入30cm左右可用木棍或钢筋棒捣实一次
灌砂有两种形式,一种是每孔打完
