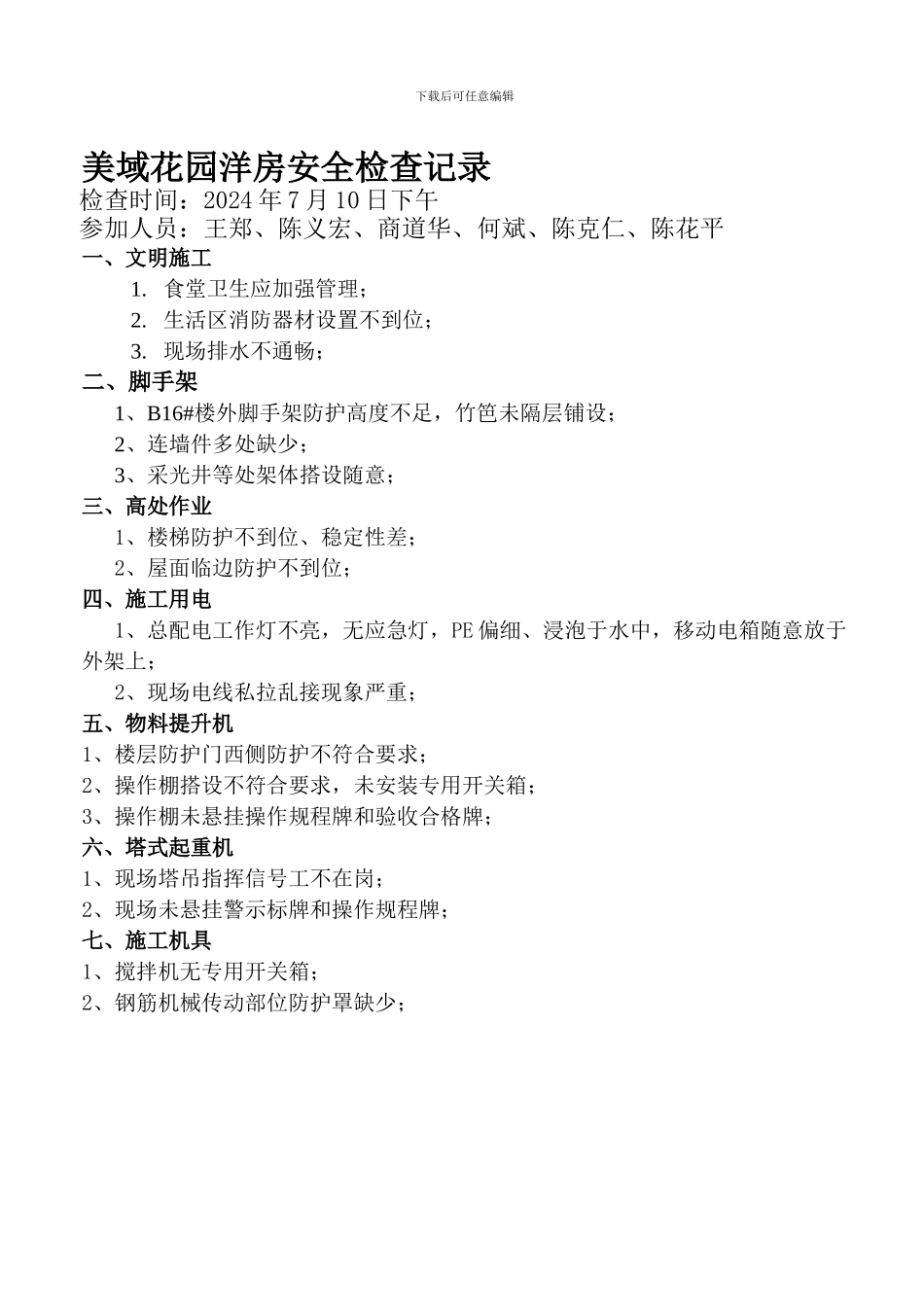

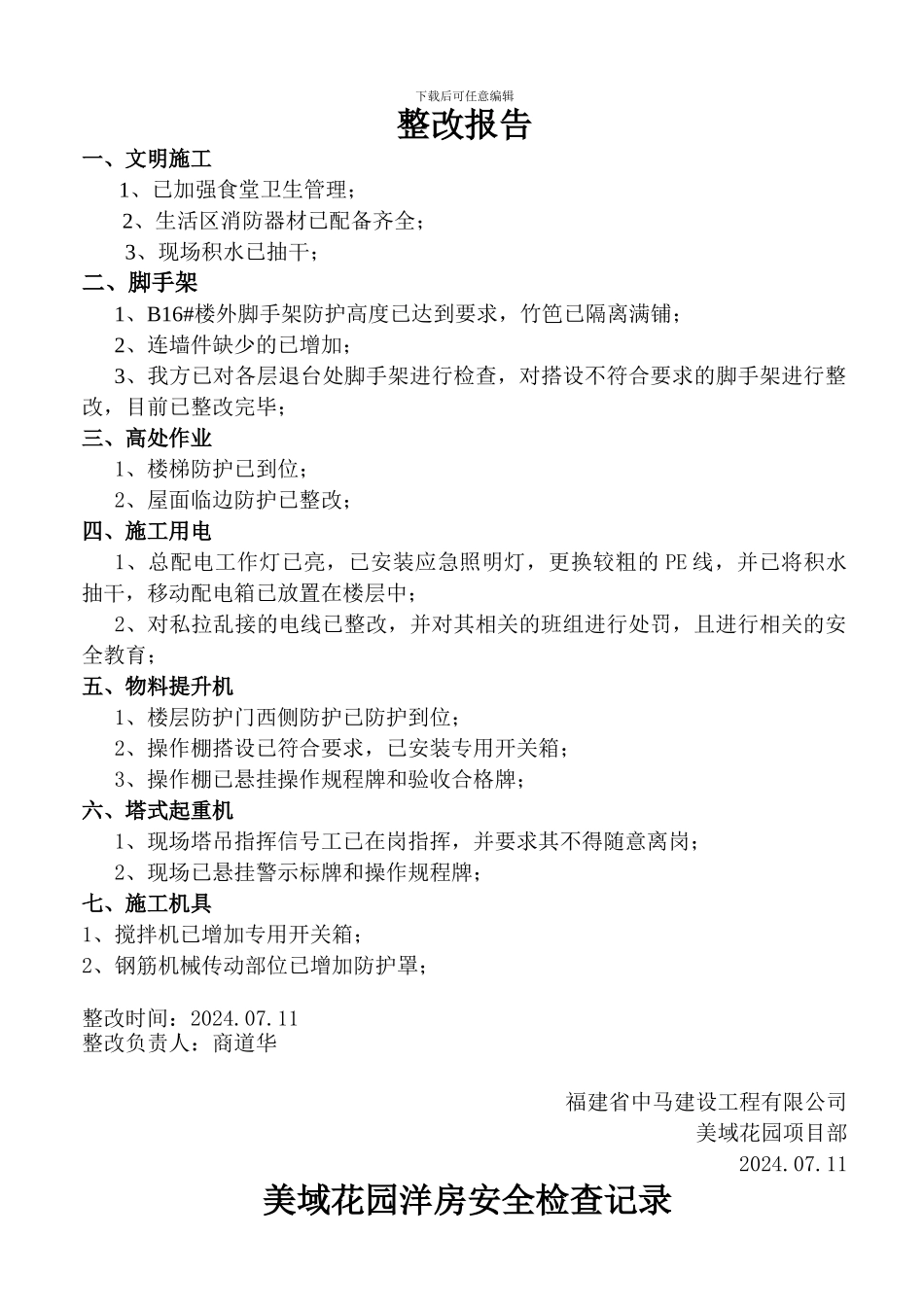

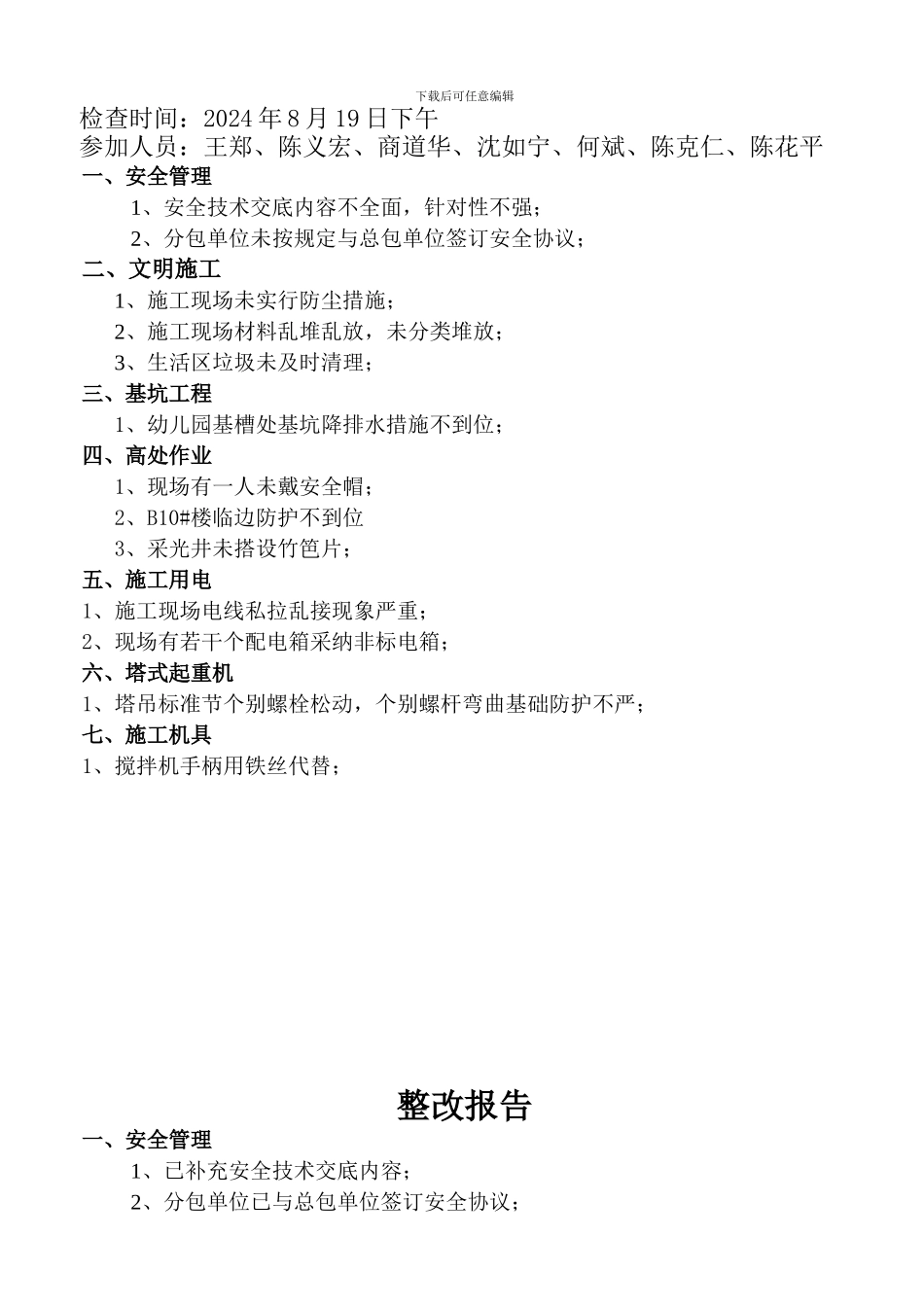

下载后可任意编辑美域花园洋房安全检查记录检查时间:2024 年 7 月 10 日下午参加人员:王郑、陈义宏、商道华、何斌、陈克仁、陈花平一、文明施工1. 食堂卫生应加强管理;2. 生活区消防器材设置不到位;3. 现场排水不通畅;二、脚手架1、B16#楼外脚手架防护高度不足,竹笆未隔层铺设;2、连墙件多处缺少;3、采光井等处架体搭设随意;三、高处作业 1、楼梯防护不到位、稳定性差;2、屋面临边防护不到位;四、施工用电1、总配电工作灯不亮,无应急灯,PE 偏细、浸泡于水中,移动电箱随意放于外架上;2、现场电线私拉乱接现象严重;五、物料提升机1、楼层防护门西侧防护不符合要求;2、操作棚搭设不符合要求,未安装专用开关箱;3、操作棚未悬挂操作规程牌和验收合格牌;六、塔式起重机1、现场塔吊指挥信号工不在岗;2、现场未悬挂警示标牌和操作规程牌;七、施工机具1、搅拌机无专用开关箱;2、钢筋机械传动部位防护罩缺少;下载后可任意编辑整改报告一、文明施工1、已加强食堂卫生管理;2、生活区消防器材已配备齐全;3、现场积水已抽干;二、脚手架1、B16#楼外脚手架防护高度已达到要求,竹笆已隔离满铺;2、连墙件缺少的已增加;3、我方已对各层退台处脚手架进行检查,对搭设不符合要求的脚手架进行整改,目前已整改完毕;三、高处作业 1、楼梯防护已到位;2、屋面临边防护已整改;四、施工用电1、总配电工作灯已亮,已安装应急照明灯,更换较粗的 PE 线,并已将积水抽干,移动配电箱已放置在楼层中;2、对私拉乱接的电线已整改,并对其相关的班组进行处罚,且进行相关的安全教育;五、物料提升机1、楼层防护门西侧防护已防护到位;2、操作棚搭设已符合要求,已安装专用开关箱;3、操作棚已悬挂操作规程牌和验收合格牌;六、塔式起重机1、现场塔吊指挥信号工已在岗指挥,并要求其不得随意离岗;2、现场已悬挂警示标牌和操作规程牌;七、施工机具1、搅拌机已增加专用开关箱;2、钢筋机械传动部位已增加防护罩;整改时间:2024.07.11整改负责人:商道华福建省中马建设工程有限公司美域花园项目部2024.07.11美域花园洋房安全检查记录下载后可任意编辑检查时间:2024 年 8 月 19 日下午参加人员:王郑、陈义宏、商道华、沈如宁、何斌、陈克仁、陈花平一、安全管理1、安全技术交底内容不全面,针对性不强;2、分包单位未按规定与总包单位签订安全协议;二、文明施工1、施工现场未实行防尘措施;2、施工现场材料乱堆乱放,未分类堆放...
