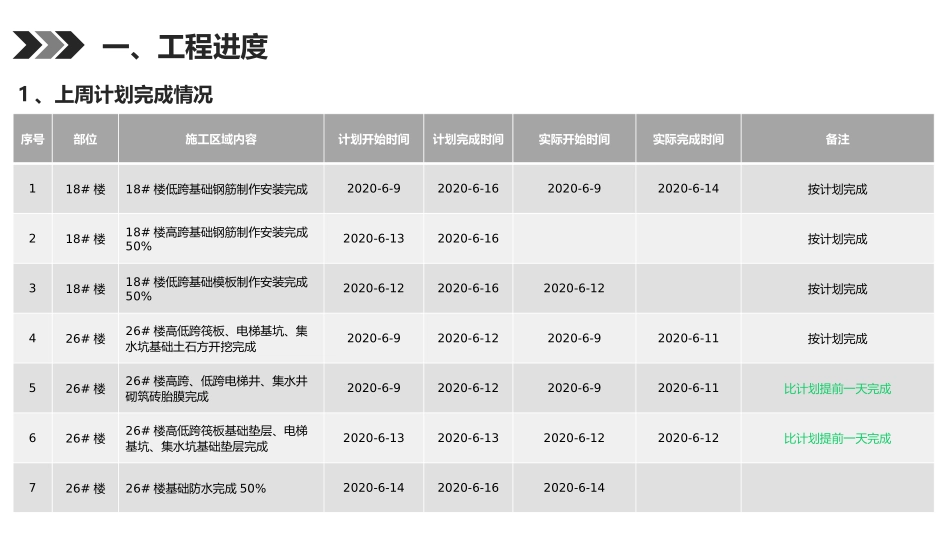

****二期项目6月份第二周周报2020年6月8日~2020年6月14日汇报人:****部门:工程部施工单位:****工程有限责任公司编制时间:2020年6月14日工程进度Part01技术资料Part02工程质量Part03工程安全Part04工程协调Part04一、工程进度序号部位施工区域内容计划开始时间计划完成时间实际开始时间实际完成时间备注118#楼18#楼低跨基础钢筋制作安装完成2020-6-92020-6-162020-6-92020-6-14按计划完成218#楼18#楼高跨基础钢筋制作安装完成50%2020-6-132020-6-16按计划完成318#楼18#楼低跨基础模板制作安装完成50%2020-6-122020-6-162020-6-12按计划完成426#楼26#楼高低跨筏板、电梯基坑、集水坑基础土石方开挖完成2020-6-92020-6-122020-6-92020-6-11按计划完成526#楼26#楼高跨、低跨电梯井、集水井砌筑砖胎膜完成2020-6-92020-6-122020-6-92020-6-11比计划提前一天完成626#楼26#楼高低跨筏板基础垫层、电梯基坑、集水坑基础垫层完成2020-6-132020-6-132020-6-122020-6-12比计划提前一天完成726#楼26#楼基础防水完成50%2020-6-142020-6-162020-6-141、上周计划完成情况1、上周计划完成情况序号部位施工区域内容计划开始时间计划完成时间实际开始时间实际完成时间备注925#楼25#楼高跨筏板、电梯基坑、集水坑基础土石方开挖完成2020-6-102020-6-16因甲方未移交场地,未按计划施工;1025#楼25#楼高跨筏板、电梯基坑、集水坑砌筑砖胎膜完成80%2020-6-102020-6-16因甲方未移交场地,未按计划施工;1125#楼25#楼
