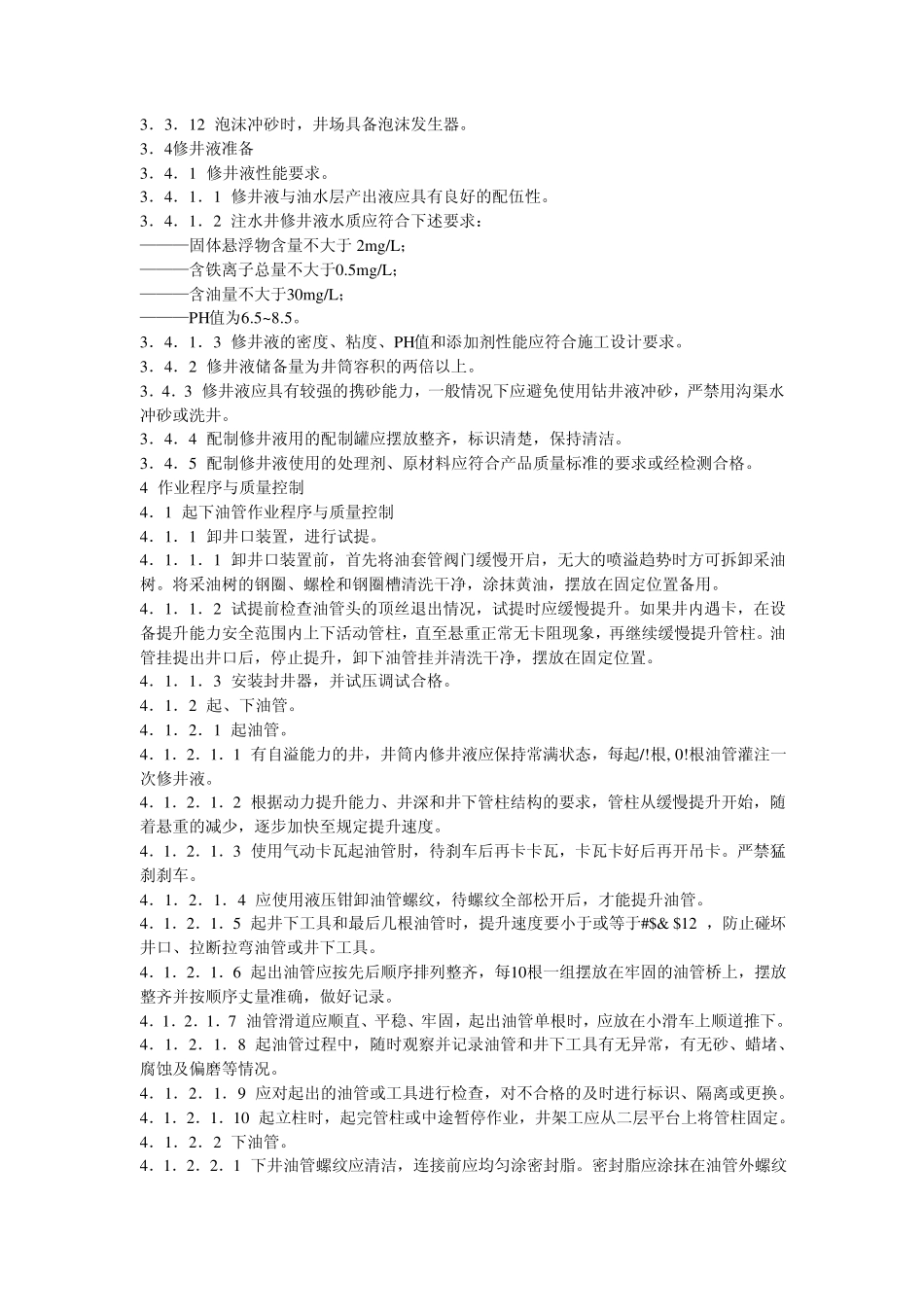

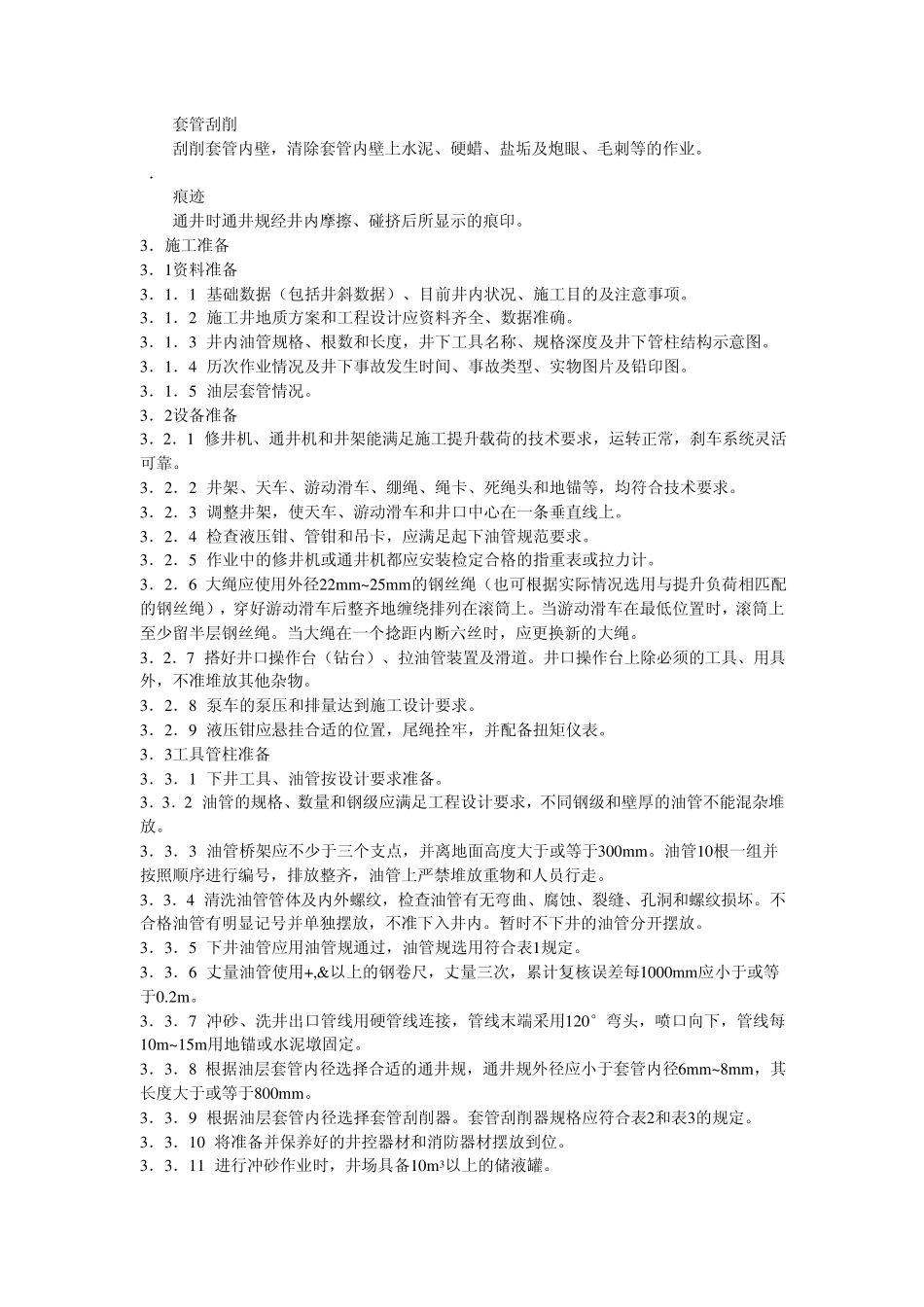

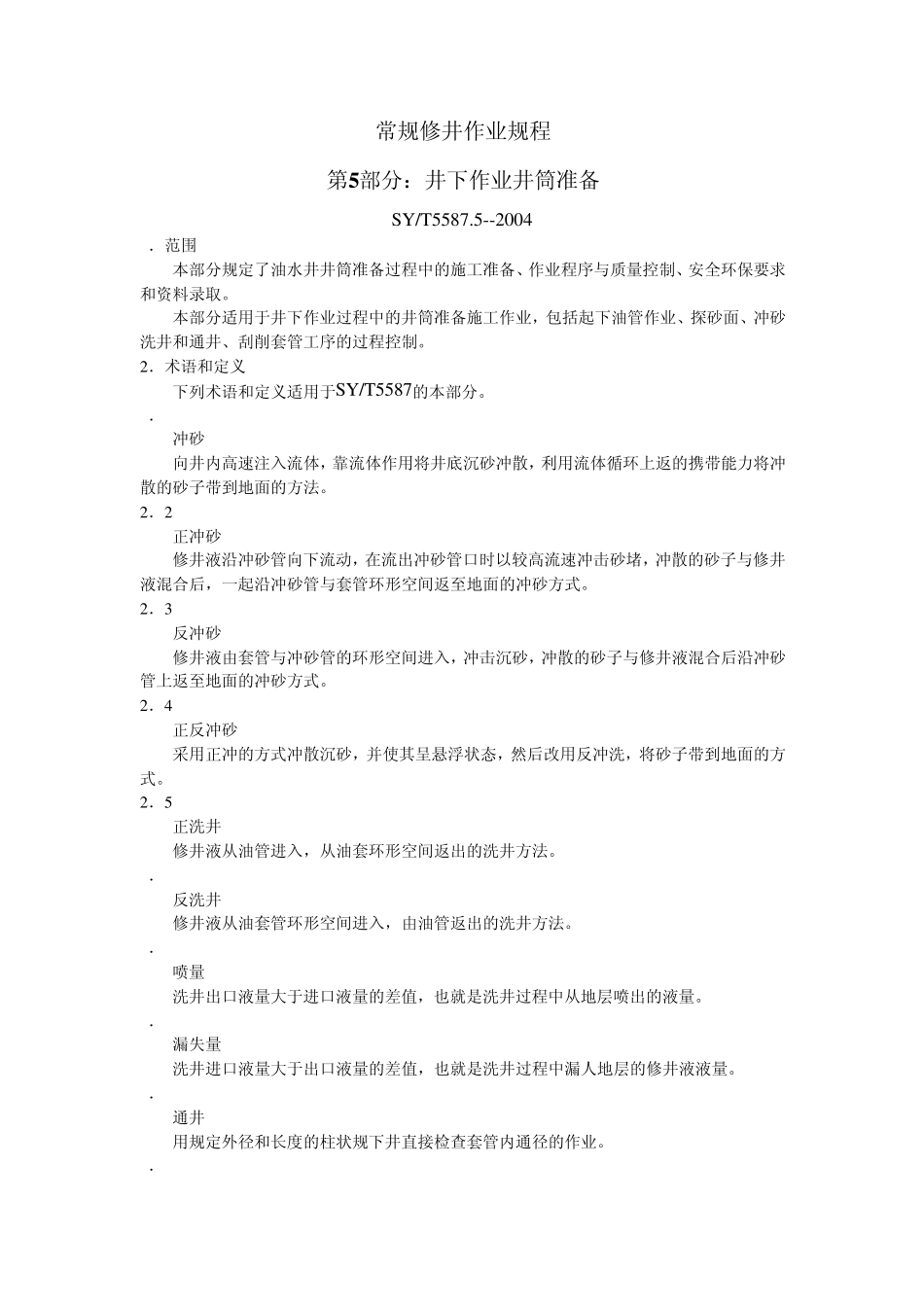

常规修井作业规程 第5部分:井下作业井筒准备 SY/T5587
5--2004 1.范围 本部分规定了油水井井筒准备过程中的施工准备、作业程序与质量控制、安全环保要求和资料录取
本部分适用于井下作业过程中的井筒准备施工作业,包括起下油管作业、探砂面、冲砂洗井和通井、刮削套管工序的过程控制
2.术语和定义 下列术语和定义适用于SY/T5587的本部分
2.1 冲砂 向井内高速注入流体,靠流体作用将井底沉砂冲散,利用流体循环上返的携带能力将冲散的砂子带到地面的方法
2.2 正冲砂 修井液沿冲砂管向下流动,在流出冲砂管口时以较高流速冲击砂堵,冲散的砂子与修井液混合后,一起沿冲砂管与套管环形空间返至地面的冲砂方式
2.3 反冲砂 修井液由套管与冲砂管的环形空间进入,冲击沉砂,冲散的砂子与修井液混合后沿冲砂管上返至地面的冲砂方式
2.4 正反冲砂 采用正冲的方式冲散沉砂,并使其呈悬浮状态,然后改用反冲洗,将砂子带到地面的方式
2.5 正洗井 修井液从油管进入,从油套环形空间返出的洗井方法
2.6 反洗井 修井液从油套管环形空间进入,由油管返出的洗井方法
2.7 喷量 洗井出口液量大于进口液量的差值,也就是洗井过程中从地层喷出的液量
2.8 漏失量 洗井进口液量大于出口液量的差值,也就是洗井过程中漏人地层的修井液液量
2.9 通井 用规定外径和长度的柱状规下井直接检查套管内通径的作业
2.10 套管刮削 刮削套管内壁,清除套管内壁上水泥、硬蜡、盐垢及炮眼、毛刺等的作业
2.11 痕迹 通井时通井规经井内摩擦、碰挤后所显示的痕印
3.施工准备 3.1资料准备 3.1.1 基础数据(包括井斜数据)、目前井内状况、施工目的及注意事项
3.1.2 施工井地质方案和工程设计应资料齐全、数据准确
3.1.3 井内油管规格、根数和长度,井下工具名称、规格深度及井下管柱
