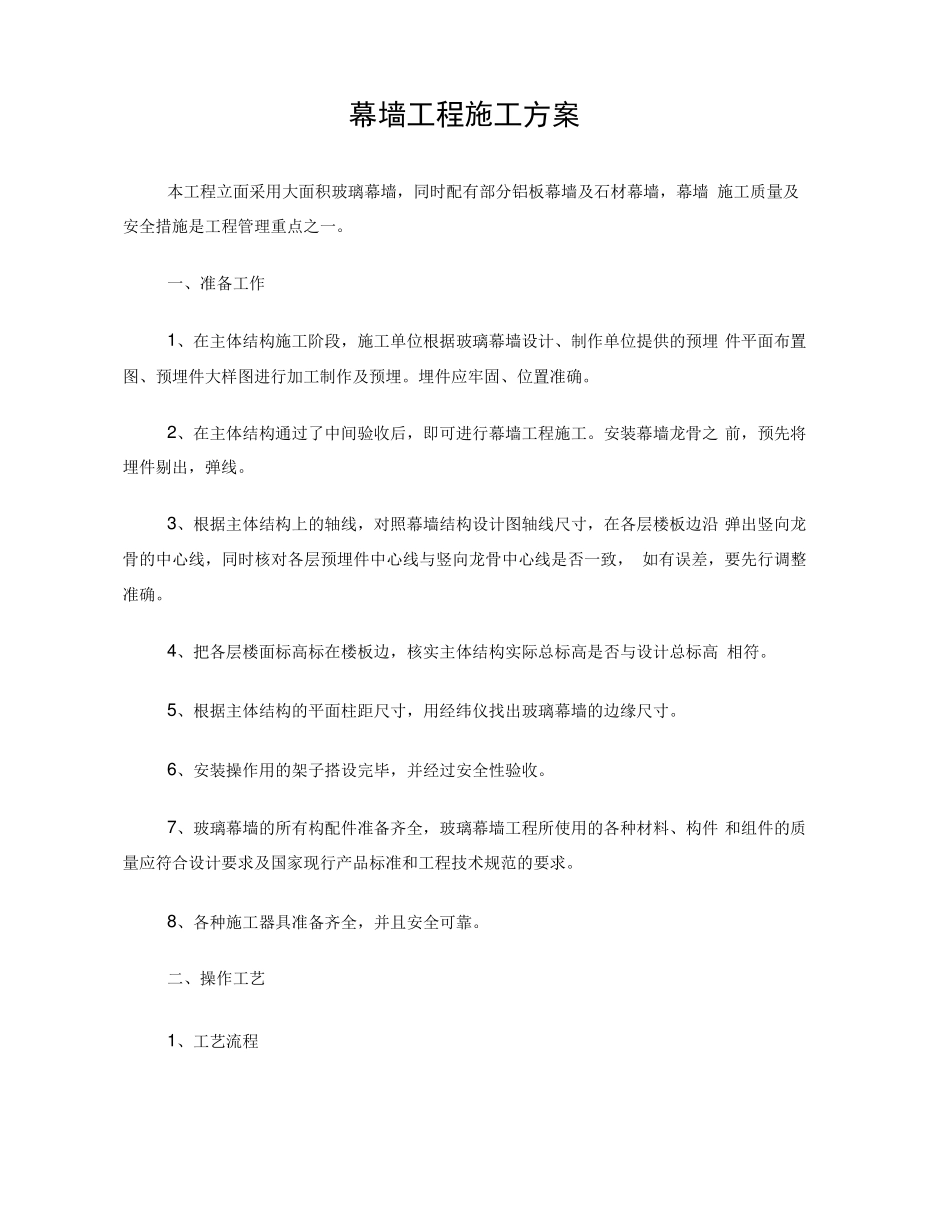

幕墙工程施工方案 本工程立面采用大面积玻璃幕墙,同时配有部分铝板幕墙及石材幕墙,幕墙 施工质量及安全措施是工程管理重点之一
一、准备工作 1、在主体结构施工阶段,施工单位根据玻璃幕墙设计、制作单位提供的预埋 件平面布置图、预埋件大样图进行加工制作及预埋
埋件应牢固、位置准确
2、在主体结构通过了中间验收后,即可进行幕墙工程施工
安装幕墙龙骨之 前,预先将埋件剔出,弹线
3、根据主体结构上的轴线,对照幕墙结构设计图轴线尺寸,在各层楼板边沿 弹出竖向龙骨的中心线,同时核对各层预埋件中心线与竖向龙骨中心线是否一致, 如有误差,要先行调整准确
4、把各层楼面标高标在楼板边,核实主体结构实际总标高是否与设计总标高 相符
5、根据主体结构的平面柱距尺寸,用经纬仪找出玻璃幕墙的边缘尺寸
6、安装操作用的架子搭设完毕,并经过安全性验收
7、玻璃幕墙的所有构配件准备齐全,玻璃幕墙工程所使用的各种材料、构件 和组件的质量应符合设计要求及国家现行产品标准和工程技术规范的要求
8、各种施工器 具 准备齐全,并且 安全可靠

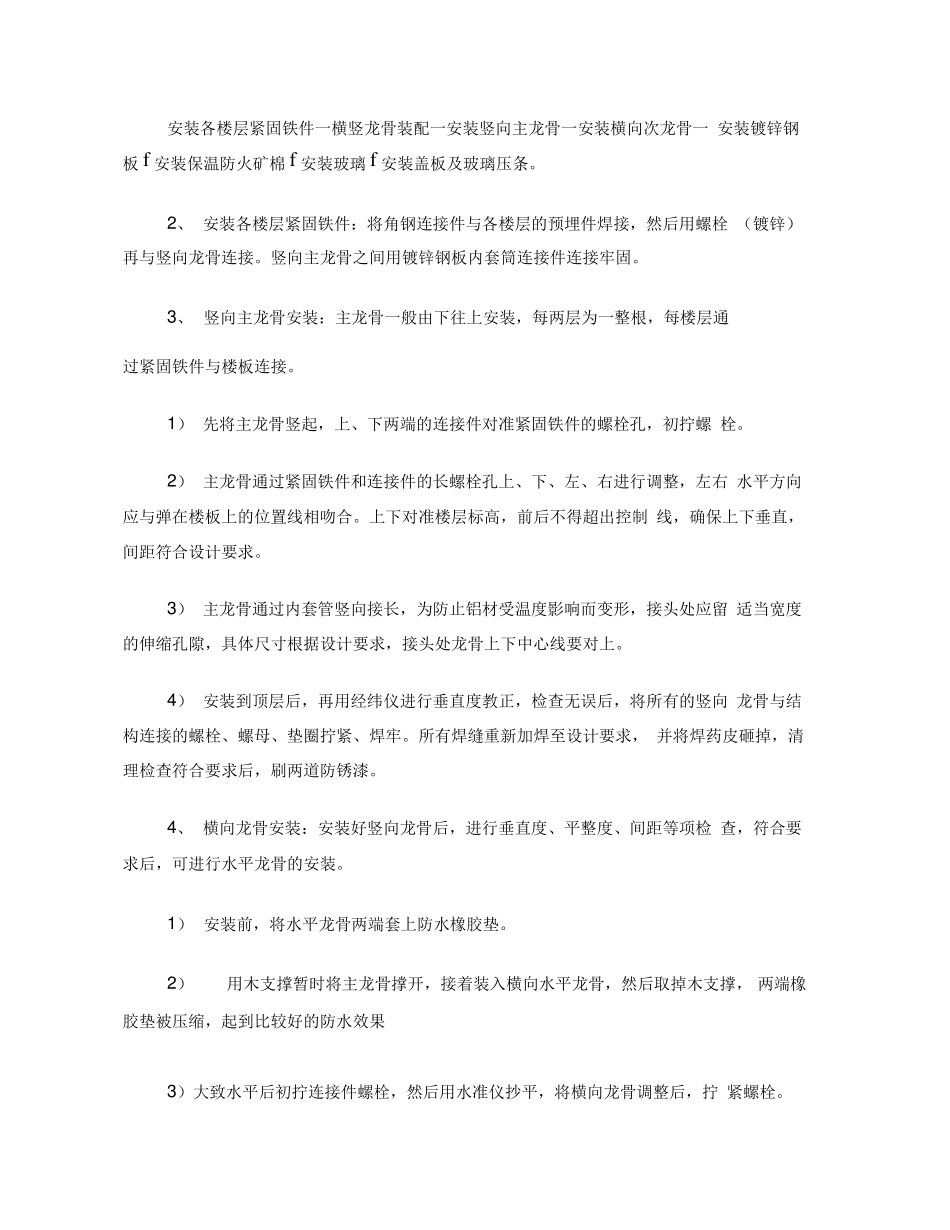

二 、操作工艺 1、工艺 流 程 安装各楼层紧固铁件一横竖龙骨装配一安装竖向主龙骨一安装横向次龙骨一 安装镀锌钢板f 安装保温防火矿棉f 安装玻璃f 安装盖板及玻璃压条
2、 安装各楼层紧固铁件:将角钢连接件与各楼层的预埋件焊接,然后用螺栓 (镀锌)再与竖向龙骨连接
竖向主龙骨之间用镀锌钢板内套筒连接件连接牢固
3、 竖向主龙骨安装:主龙骨一般由下往上安装,每两层为一整根,每楼层通 过紧固铁件与楼板连接
1) 先将主龙骨竖起,上、下两端的连接件对准紧固铁件的螺栓孔,初拧螺 栓
2) 主龙骨通过紧固铁件和连接件的长螺栓孔上、下、左、右进行调整,左右 水平方向应与弹在楼板上的位置线相吻合

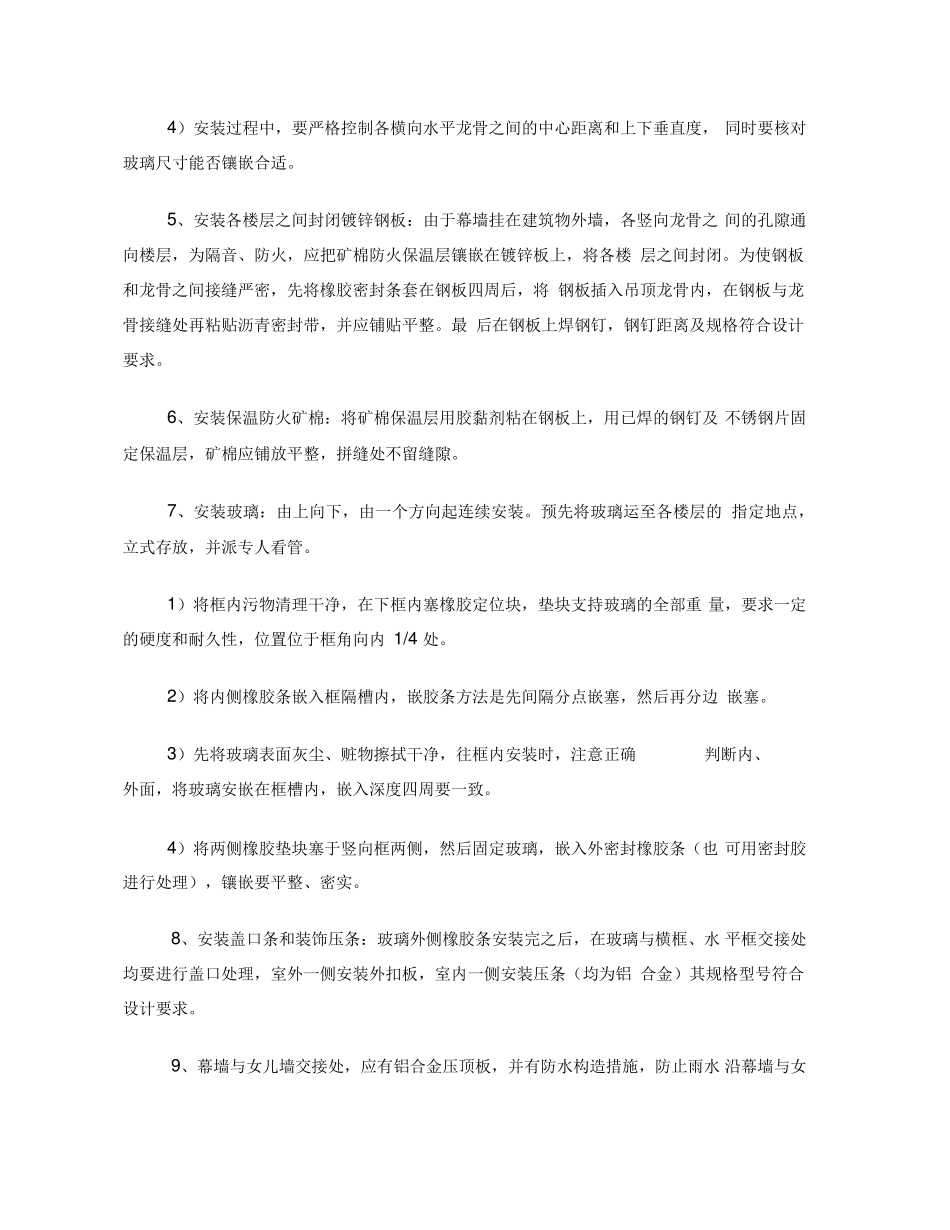

上下对准楼层标高,前后不得超出控制 线,确保上下垂直,间距符合设计要
