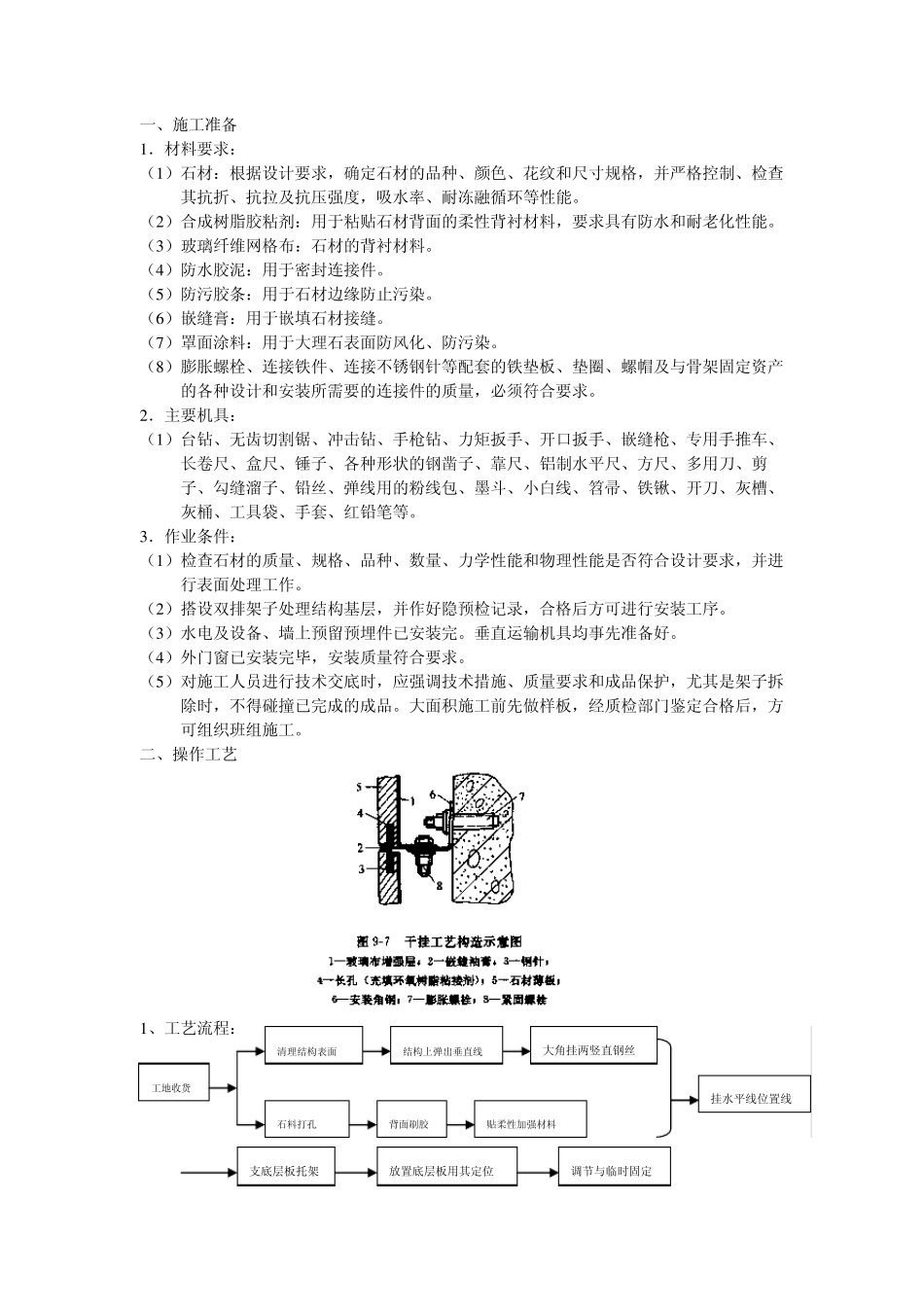

一、施工准备 1 .材料要求: (1 )石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。 (2 )合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。 (3 )玻璃纤维网格布:石材的背衬材料。 (4 )防水胶泥:用于密封连接件。 (5 )防污胶条:用于石材边缘防止污染。 (6 )嵌缝膏:用于嵌填石材接缝。 (7 )罩面涂料:用于大理石表面防风化、防污染。 (8 )膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定资产的各种设计和安装所需要的连接件的质量,必须符合要求。 2 .主要机具: (1 )台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。 3 .作业条件: (1 )检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。 (2 )搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。 (3 )水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。 (4 )外门窗已安装完毕,安装质量符合要求。 (5 )对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品。大面积施工前先做样板,经质检部门鉴定合格后,方可组织班组施工。 二、操作工艺 1 、工艺流程: 工地收货 清理结构表面 石料打孔 背面刷胶 结构上弹出垂直线 大角挂两竖直钢丝 贴柔性加强材料 挂水平线位置线 支底层板托架 放置底层板用其定位 调节与临时固定 2. 工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放场地要夯实,垫10cm×10cm 通长方木,让其高出地面 8cm 以上,方木上最好钉上橡胶条,让石材按75o立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。 3. 石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜...
