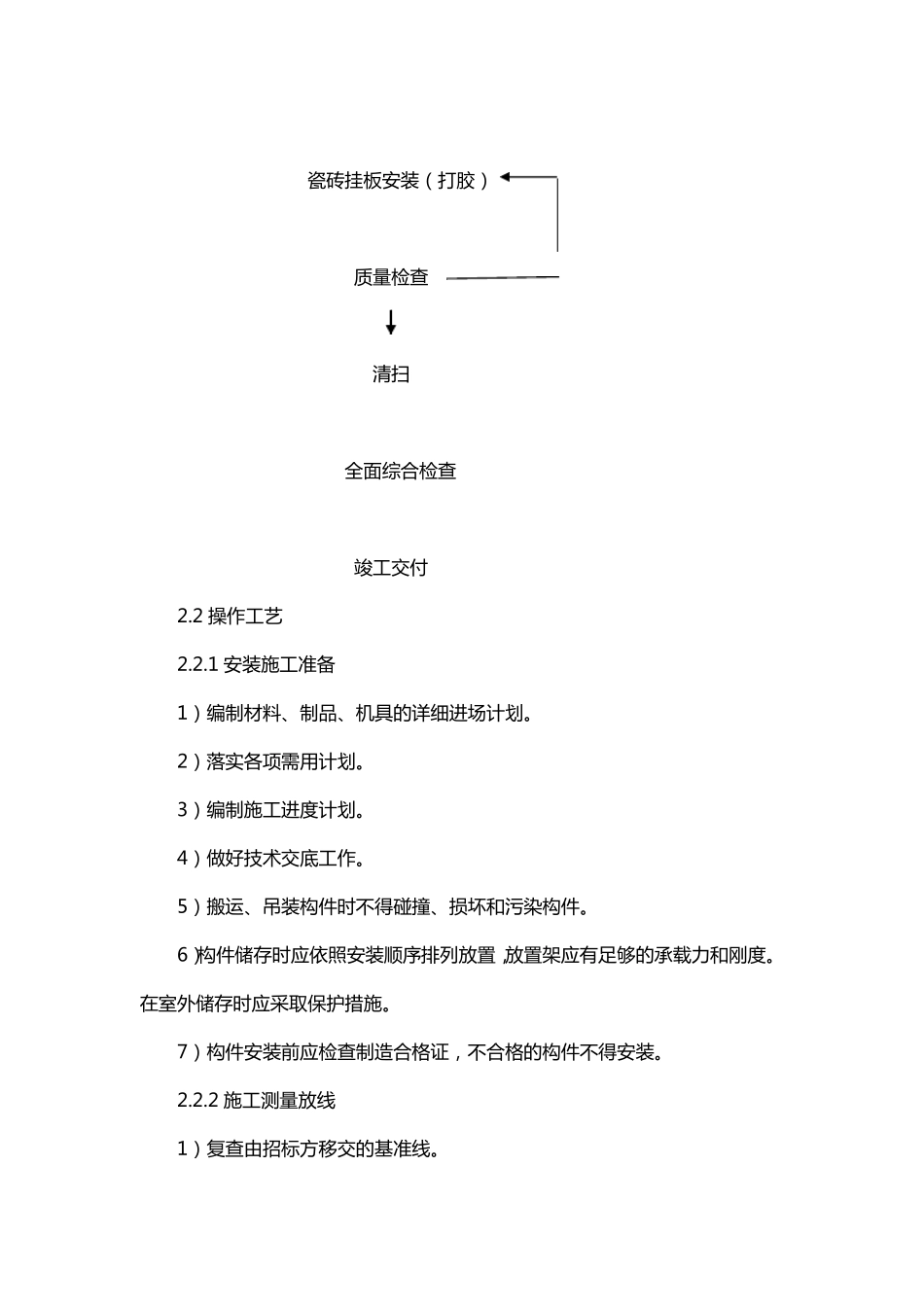

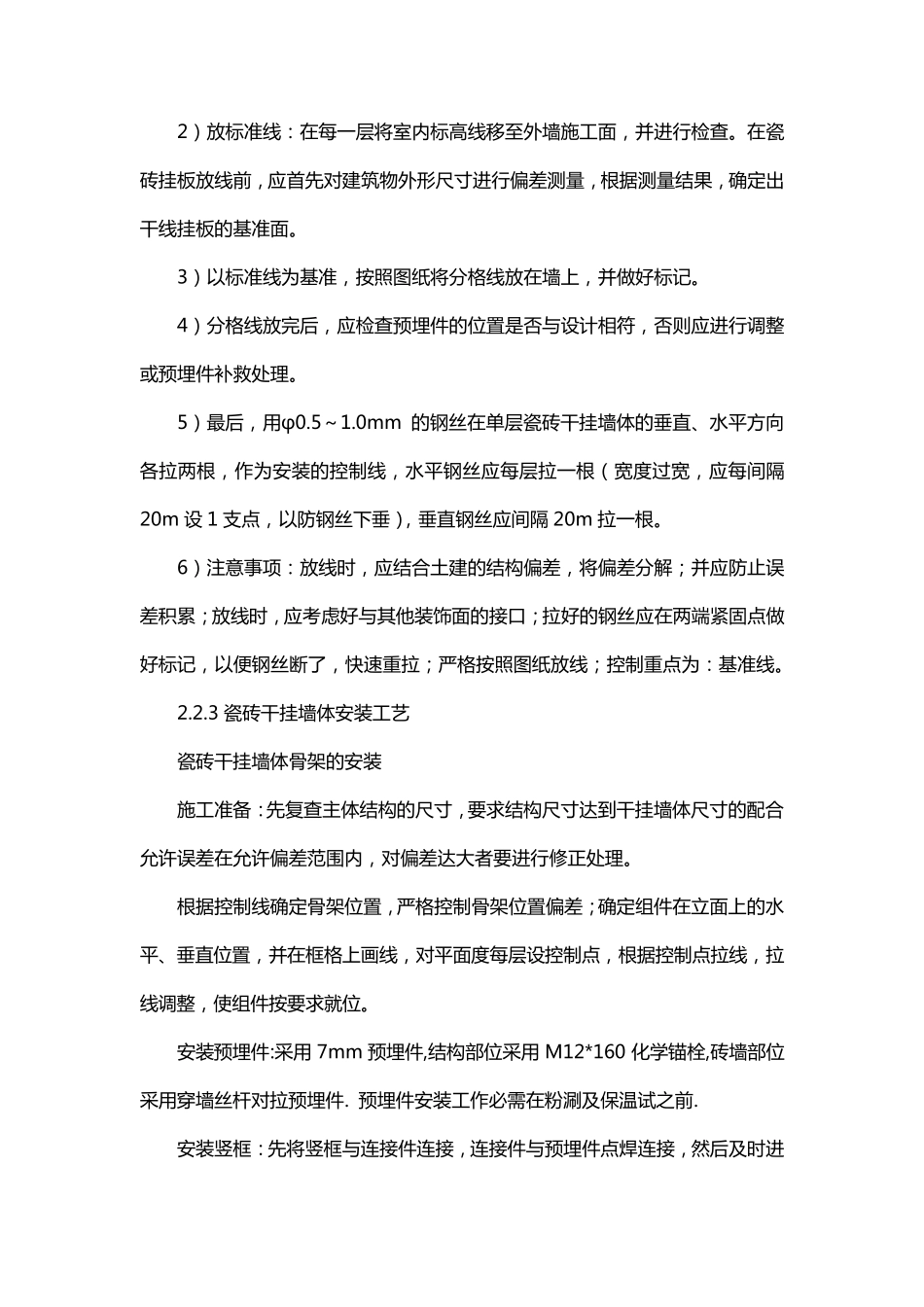

干 挂 瓷 砖 施 工方法 1、施工准备 施工人员熟悉图纸,熟悉施工工艺,对施工班组进技术交底和操作培训。 对瓷砖需开箱预检数量,规格及外观质量,逐步检查,不符合质量标准的立即按不合格品处理。 2、瓷砖干挂施工方案 2.1 瓷砖干挂安装工艺流程: 基准线移交 放线 检查放线精度 安装连接铁件 安装骨架 质量检查 钢制钢销安装 质量检查 瓷 砖 挂 板 安 装 ( 打 胶 ) 质 量 检 查 清 扫 全 面 综 合 检 查 竣 工 交 付 2.2 操 作 工 艺 2.2.1 安 装 施 工 准 备 1) 编 制 材 料 、制 品、机具的详细进场计划。 2) 落实各项需用计划。 3) 编 制 施 工 进度计划。 4) 做好技术交 底工 作 。 5) 搬运、吊装 构件时不得碰撞、损坏和污染构件。 6)构件储存时应依照安 装 顺序排列放置,放置架应有足够的承载力和刚度。在室外储存时应采取保护措施 。 7) 构件安 装 前应检 查 制 造合 格证,不合 格的构件不得安 装 。 2.2.2 施 工 测量 放线 1) 复查 由招标方移交 的基准 线。 2) 放 标 准 线 : 在 每 一 层 将 室 内 标 高 线 移 至 外 墙 施 工 面 , 并 进 行 检 查 。 在 瓷砖 挂 板 放 线 前 , 应 首 先 对 建 筑 物 外 形 尺 寸 进 行 偏 差 测 量 , 根 据 测 量 结 果 , 确 定 出干 线 挂 板 的 基 准 面 。 3) 以 标 准 线 为 基 准 , 按 照 图 纸 将 分 格 线 放 在 墙 上 , 并 做 好 标 记 。 4) 分 格 线 放 完 后 , 应 检 查 预 埋 件 的 位 置 是 否 与 设 计 相 符 , 否 则 应 进 行 调 整或 预 埋 件 补 救 处 理 。 5) 最 后 , 用 φ0.5~ 1.0mm 的 钢 丝 在 单 层 瓷 砖 干 挂 墙 体 的 垂 直 、水平方向各拉两根 , 作为 安装的 控制线 , 水平钢 丝 应 每 层 拉一 根 (宽度过宽, 应 每 间隔20m 设 1 支点, 以 防钢 丝 下垂 ), 垂 直 钢 丝 应 间隔 20m 拉一 根 。 6) 注意事项: 放 线 时 , 应 结 合 土 建 的 结 构 偏 差 , 将 偏 差 分 解 ; 并 应 防止 误差 积 累 ; 放 线 时 , 应 考 虑 好 与 其 他 装饰 面 的 接 ...
