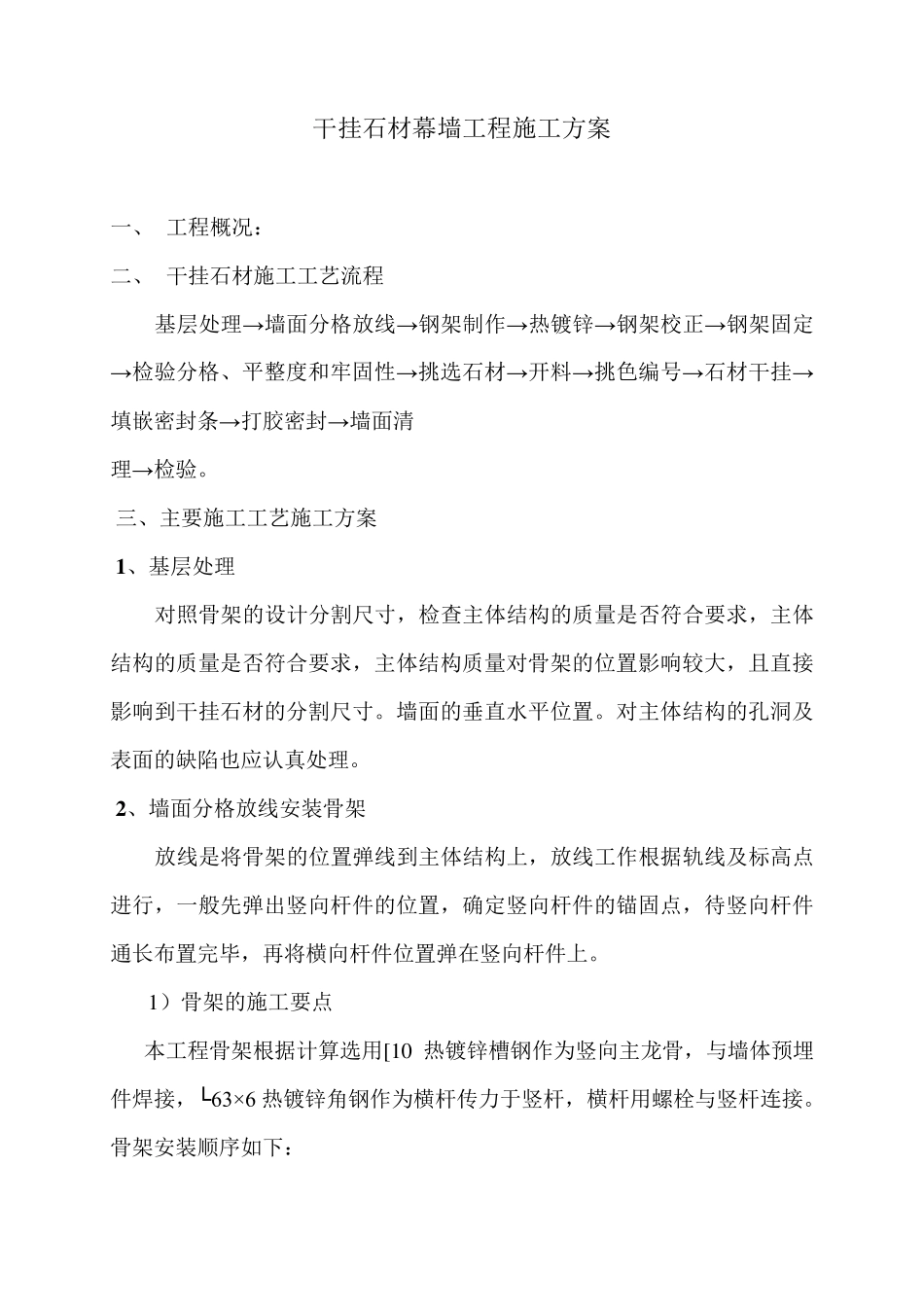

干挂石材幕墙工程施工方案 一、 工程概况: 二、 干挂石材施工工艺流程 基层处理→墙面分格放线→钢架制作→热镀锌→钢架校正→钢架固定→检验分格、平整度和牢固性→挑选石材→开料→挑色编号→石材干挂→填嵌密封条→打胶密封→墙面清 理→检验
三、主要施工工艺施工方案 1 、基层处理 对照骨架的设计分割尺寸,检查主体结构的质量是否符合要求,主体结构的质量是否符合要求,主体结构质量对骨架的位置影响较大,且直接影响到干挂石材的分割尺寸
墙面的垂直水平位置
对主体结构的孔洞及表面的缺陷也应认真处理
2 、墙面分格放线安装骨架 放线是将骨架的位置弹线到主体结构上,放线工作根据轨线及标高点进行,一般先弹出竖向杆件的位置,确定竖向杆件的锚固点,待竖向杆件通长布置完毕,再将横向杆件位置弹在竖向杆件上

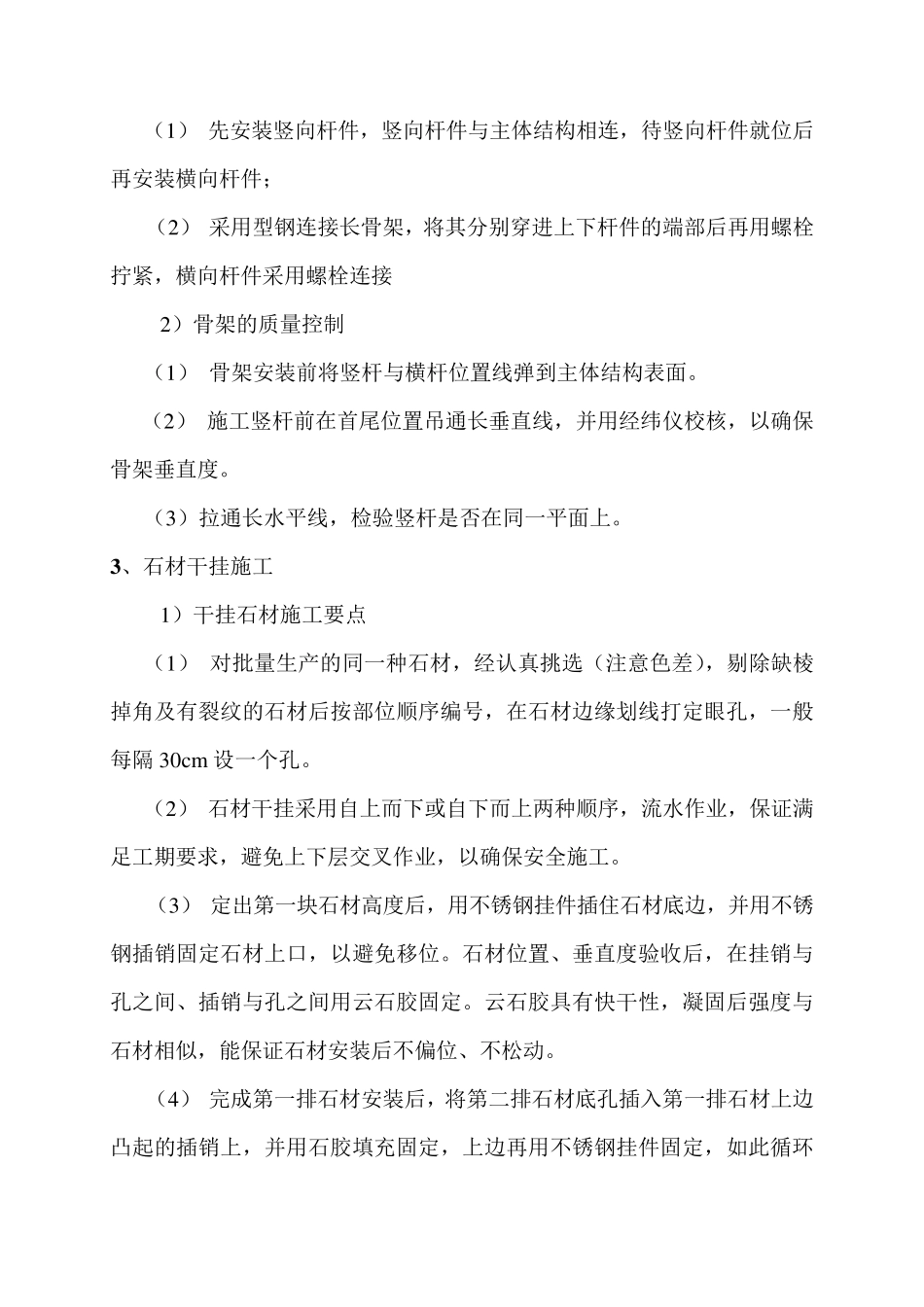

1)骨架的施工要点 本工程骨架根据计算选用[10 热镀锌槽钢作为竖向主龙骨,与墙体预埋件焊接,└63×6 热镀锌角钢作为横杆传力于竖杆,横杆用螺栓与竖杆连接
骨架安装顺序如 下 : (1) 先安装竖向杆件,竖向杆件与主体结构相连,待竖向杆件就位后再安装横向杆件; (2) 采用型钢连接长骨架,将其分别穿进上下杆件的端部后再用螺栓拧紧,横向杆件采用螺栓连接 2)骨架的质量控制 (1) 骨架安装前将竖杆与横杆位置线弹到主体结构表面
(2) 施工竖杆前在首尾位置吊通长垂直线,并用经纬仪校核,以确保骨架垂直度
(3)拉通长水平线,检验竖杆是否在同一平面上
3 、石材干挂施工 1)干挂石材施工要点 (1) 对批量生产的同一种石材,经认真挑选(注意色差),剔除缺棱掉角及有裂纹的石材后按部位顺序编号,在石材边缘划线打定眼孔,一般每隔 30cm 设一个孔
(2) 石材干挂采用自上而下或自下而上两种顺序,流水作业,保证满足工期要求,避免上下层交叉作业,以确保安全施工
(3) 定出第一块石材高度后,用不锈
