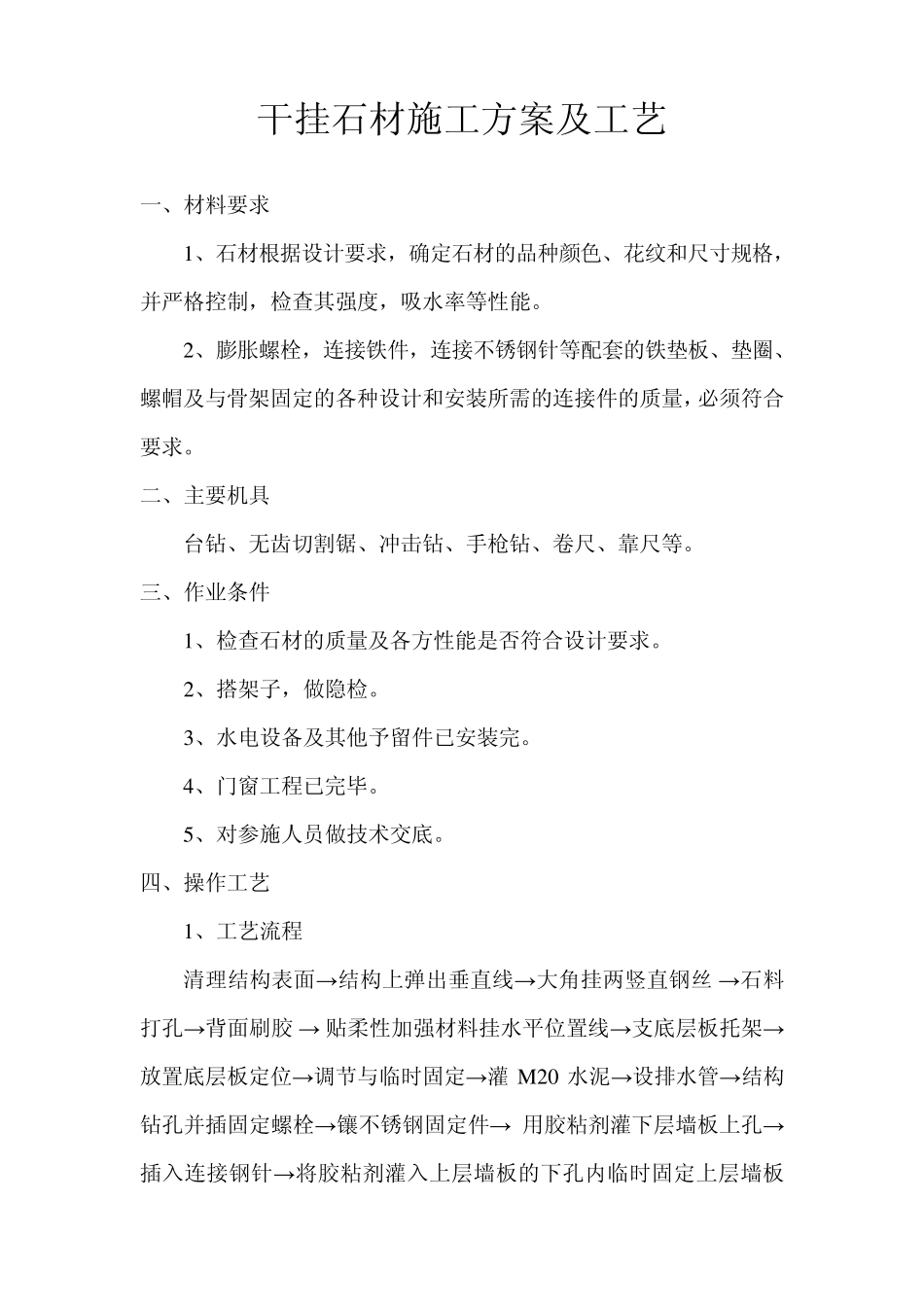

干挂石材施工方案及工艺 一、材料要求 1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求
二、主要机具 台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等
三、作业条件 1、检查石材的质量及各方性能是否符合设计要求
2、搭架子,做隐检
3、水电设备及其他予留件已安装完
4、门窗工程已完毕
5、对参施人员做技术交底

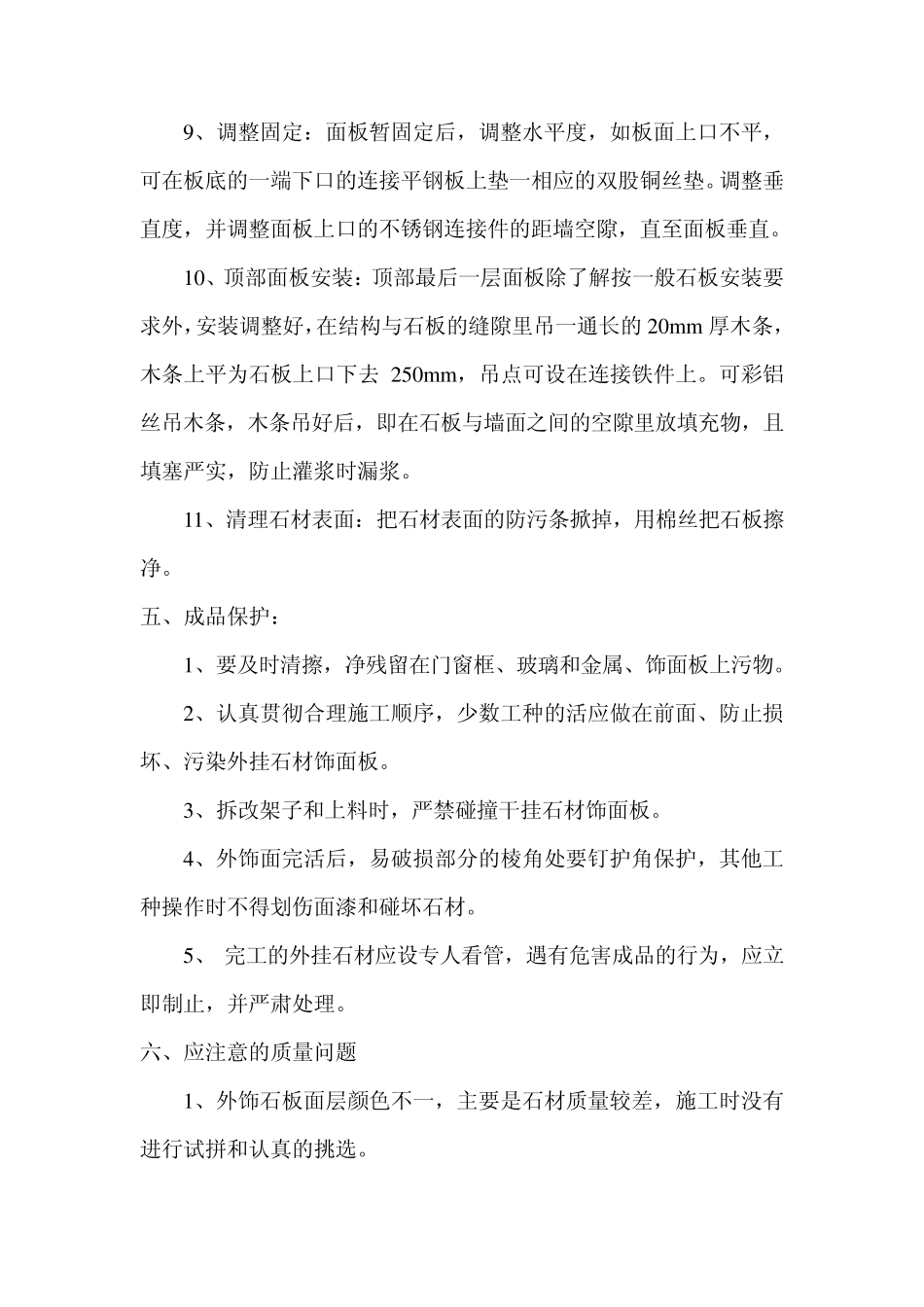

四、操作工艺 1、工艺流程 清理结构表面→ 结构上弹出垂直线→ 大角挂两竖直钢丝 → 石料打孔→ 背面刷胶 → 贴柔性加强材料挂水平位置线→ 支底层板托架→放置底层板定位→ 调节与临时固定→ 灌 M 20 水泥→ 设排水管→ 结构钻孔并插固定螺栓→ 镶不锈钢固定件→ 用胶粘剂灌下层墙板上孔→插入连接钢针→ 将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板 2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线
并根据设计图纸和实际需要弹出安装石的位置线和分块线
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角 20cm 的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记
6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的 50m m 厚木板,木板
