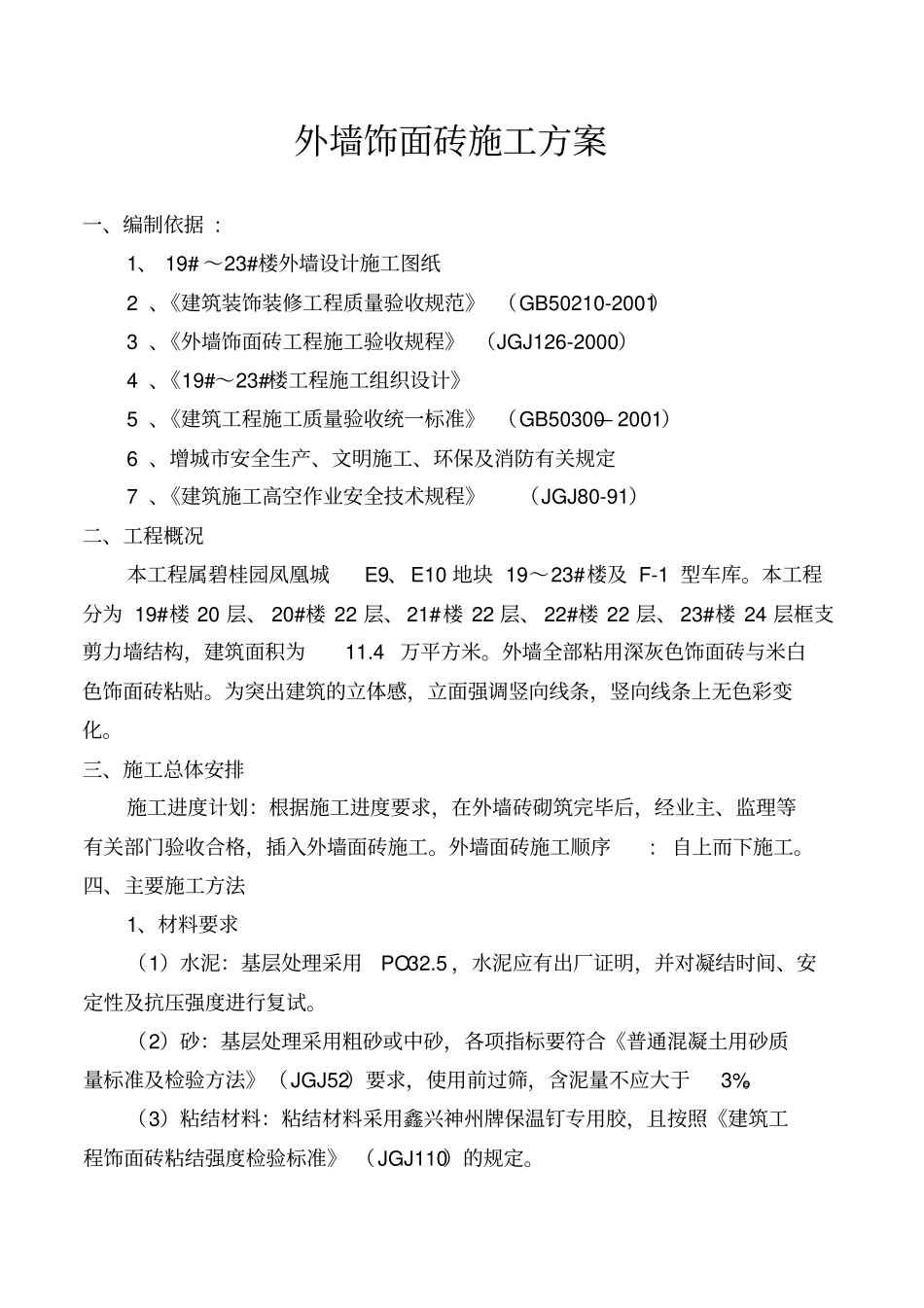

目录一编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2二工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2三施工总体安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2四主要施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2五质量标准⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5六通病原因及防治⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7七成品保护⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9八 注意的事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10外墙饰面砖施工方案一、编制依据 :1、 19# ~23#楼外墙设计施工图纸2 、《建筑装饰装修工程质量验收规范》 (GB50210-2001)3 、《外墙饰面砖工程施工验收规程》 (JGJ126-2000)4 、《19#~23#楼工程施工组织设计》5 、《建筑工程施工质量验收统一标准》 (GB50300— 2001)6 、增城市安全生产、文明施工、环保及消防有关规定7 、《建筑施工高空作业安全技术规程》(JGJ80-91)二、工程概况本工程属碧桂园凤凰城E9、E10 地块 19~23#楼及 F-1 型车库
本工程分为 19#楼 20 层、 20#楼 22 层、21#楼 22 层、 22#楼 22 层、 23#楼 24 层框支剪力墙结构,建筑面积为11
4 万平方米
外墙全部粘用深灰色饰面砖与米白色饰面砖粘贴
为突出建筑的立体感,立面强调竖向线条,竖向线条上无色彩变化
三、施工总体安排施工进度计划:根据施工进度要求,在外墙砖砌筑完毕后,经业主、监理等有关部门验收合格,插入外墙面砖施工
外墙面砖施工顺序: 自上而下施工
四、主要施工方法1、材料要求(1)水泥:基层处理采用PO 32

5 ,水泥应有出厂证明,并对凝结时间、安定性及抗压强度
