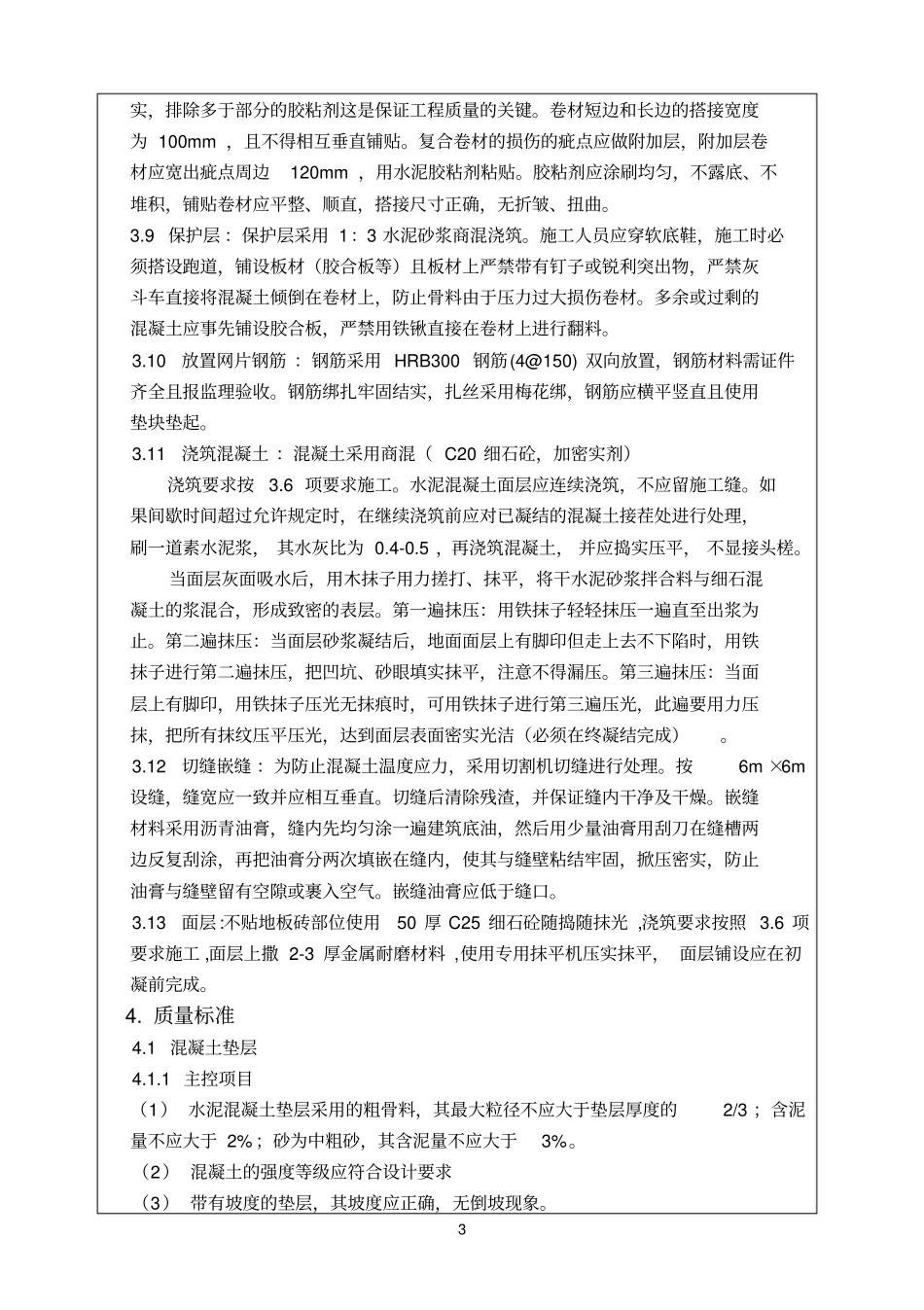

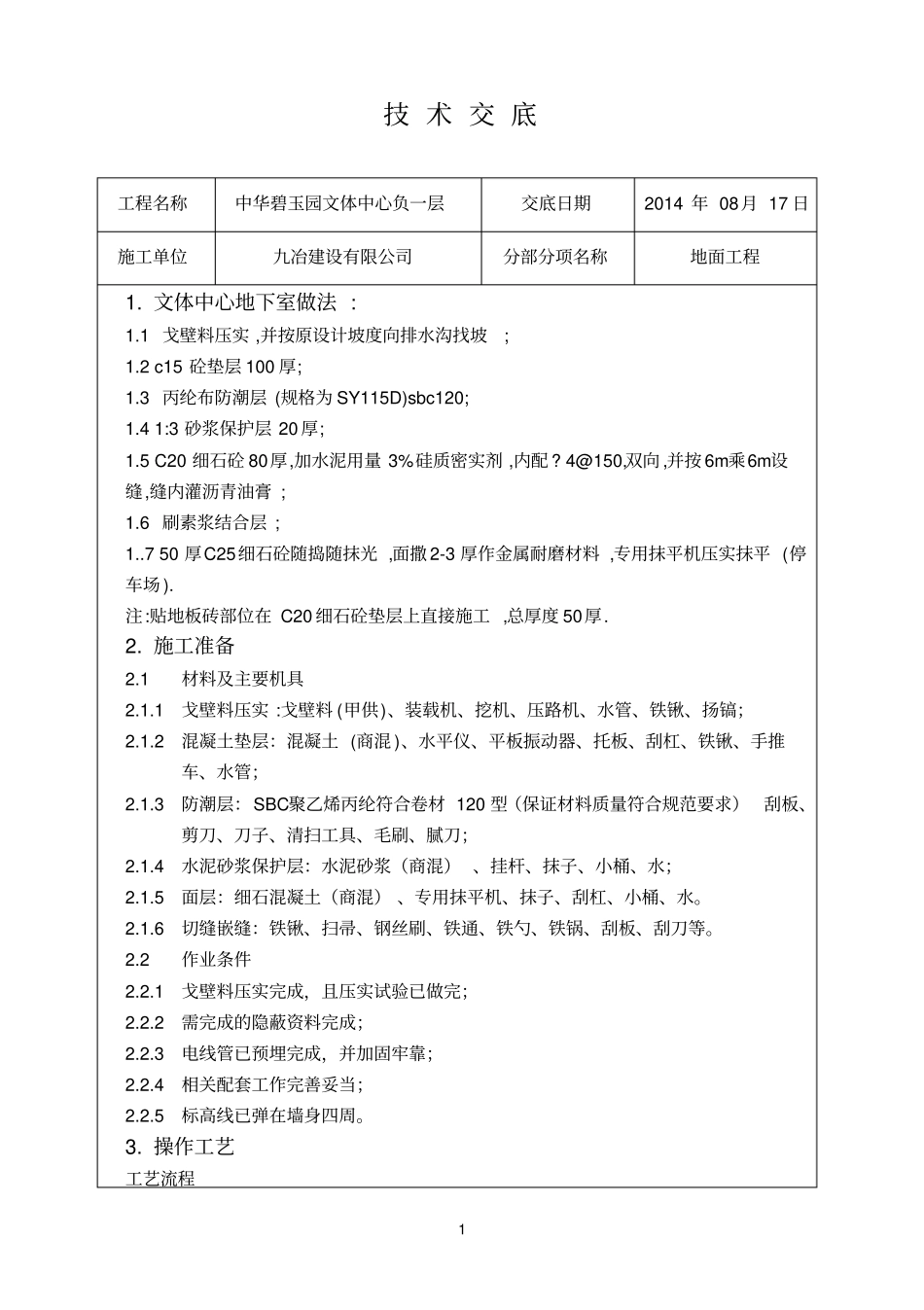

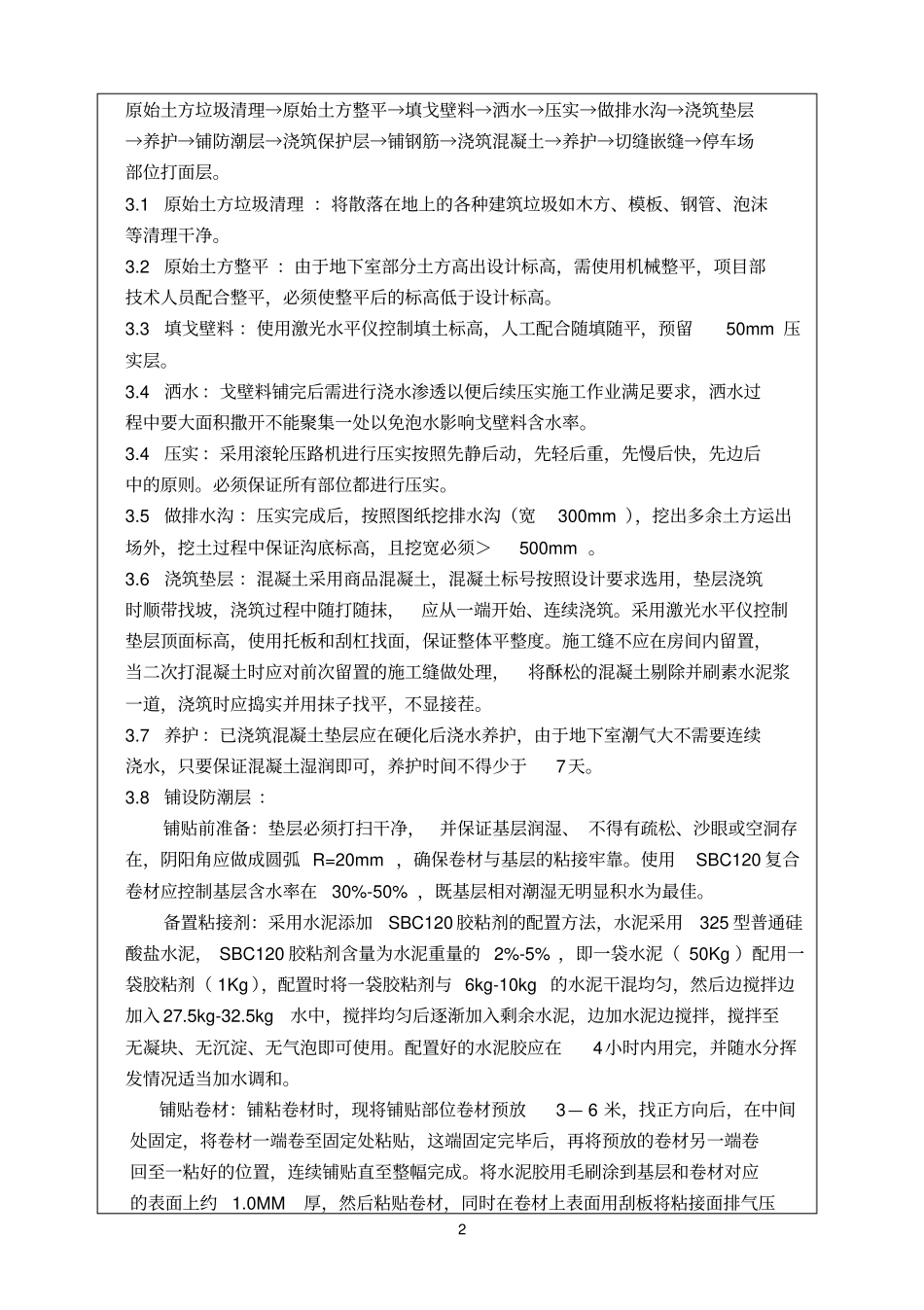

1技 术 交 底工程名称中华碧玉园文体中心负一层交底日期2014 年 08月 17 日施工单位九冶建设有限公司分部分项名称地面工程1
文体中心地下室做法 : 1
1 戈壁料压实 ,并按原设计坡度向排水沟找坡; 1
2 c15 砼垫层 100 厚; 1
3 丙纶布防潮层 (规格为 SY115D)sbc120; 1
4 1:3 砂浆保护层 20 厚; 1
5 C20 细石砼 80厚,加水泥用量 3%硅质密实剂 ,内配
4@150,双向 ,并按 6m乘6m设缝,缝内灌沥青油膏 ; 1
6 刷素浆结合层 ; 1
7 50 厚C25细石砼随捣随抹光 ,面撒 2-3 厚作金属耐磨材料 ,专用抹平机压实抹平 (停车场 )
注:贴地板砖部位在 C20 细石砼垫层上直接施工 ,总厚度 50厚
1材料及主要机具2
1戈壁料压实 :戈壁料 (甲供)、装载机、挖机、压路机、水管、铁锹、扬镐;2
2混凝土垫层:混凝土 (商混 )、水平仪、平板振动器、托板、刮杠、铁锹、手推车、水管;2
3防潮层:SBC聚乙烯丙纶符合卷材 120 型(保证材料质量符合规范要求)刮板、剪刀、刀子、清扫工具、毛刷、腻刀;2
4水泥砂浆保护层:水泥砂浆(商混) 、挂杆、抹子、小桶、水;2
5面层:细石混凝土(商混) 、专用抹平机、抹子、刮杠、小桶、水
6切缝嵌缝:铁锹、扫帚、钢丝刷、铁通、铁勺、铁锅、刮板、刮刀等
2作业条件2
1戈壁料压实完成,且压实试验已做完;2
2需完成的隐蔽资料完成;2
3电线管已预埋完成,并加固牢靠;2
4相关配套工作完善妥当;2
5标高线已弹在墙身四周
操作工艺工艺流程2原始土方垃圾清理→原始土方整平→填戈壁料→洒水→压实→做排水沟→浇筑垫层→养护→铺防潮层→浇筑保护层→铺钢筋→浇筑混凝土→养护→切缝嵌缝→停车
