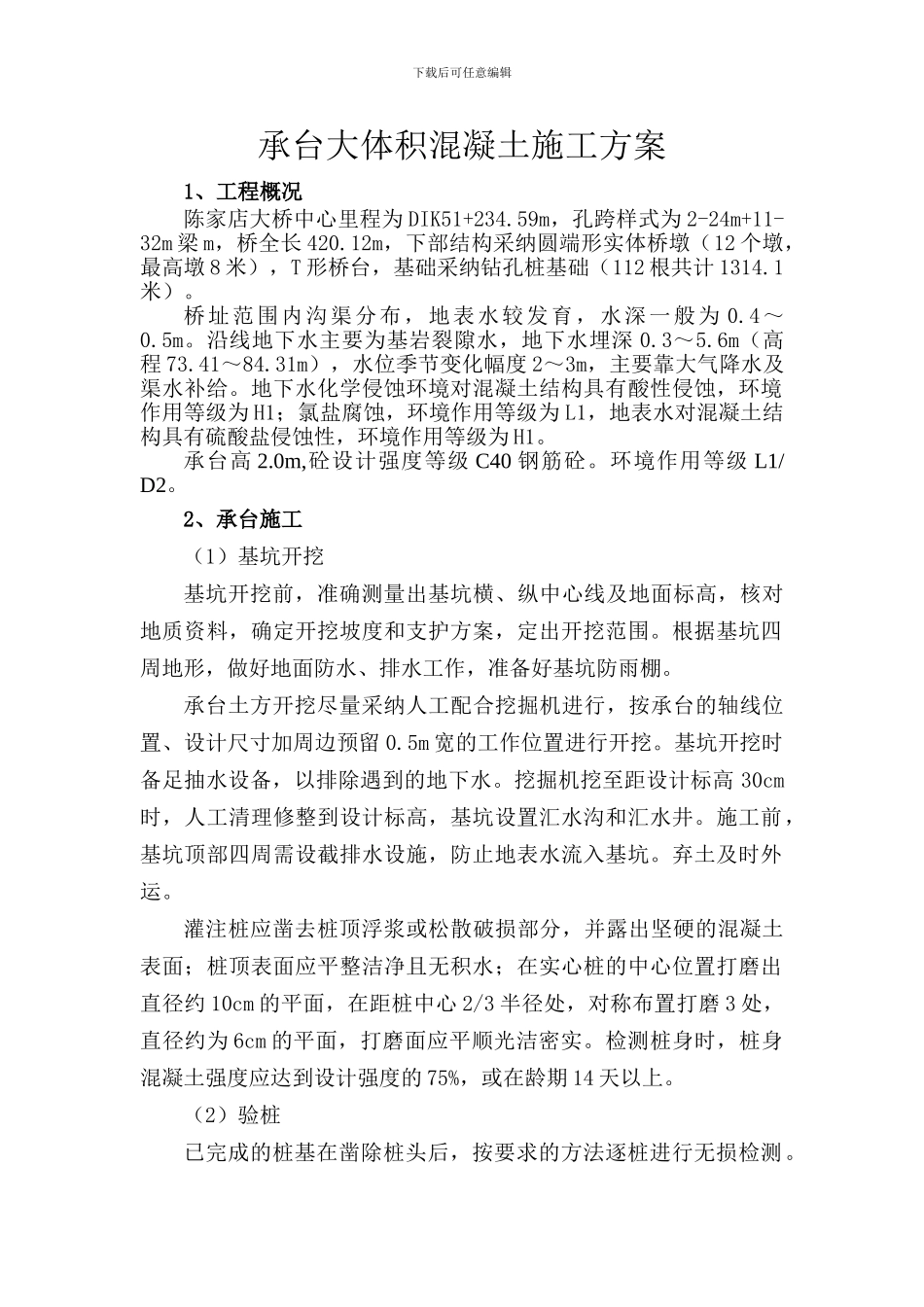

下载后可任意编辑承台大体积混凝土施工方案1、工程概况 陈家店大桥中心里程为 DIK51+234
59m,孔跨样式为 2-24m+11-32m 梁 m,桥全长 420
12m,下部结构采纳圆端形实体桥墩(12 个墩,最高墩 8 米),T 形桥台,基础采纳钻孔桩基础(112 根共计 1314
桥址范围内沟渠分布,地表水较发育,水深一般为 0
沿线地下水主要为基岩裂隙水,地下水埋深 0
6m(高程 73
31m),水位季节变化幅度 2~3m,主要靠大气降水及渠水补给
地下水化学侵蚀环境对混凝土结构具有酸性侵蚀,环境作用等级为 H1;氯盐腐蚀,环境作用等级为 L1,地表水对混凝土结构具有硫酸盐侵蚀性,环境作用等级为 H1
0m,砼设计强度等级 C40 钢筋砼
环境作用等级 L1/D2

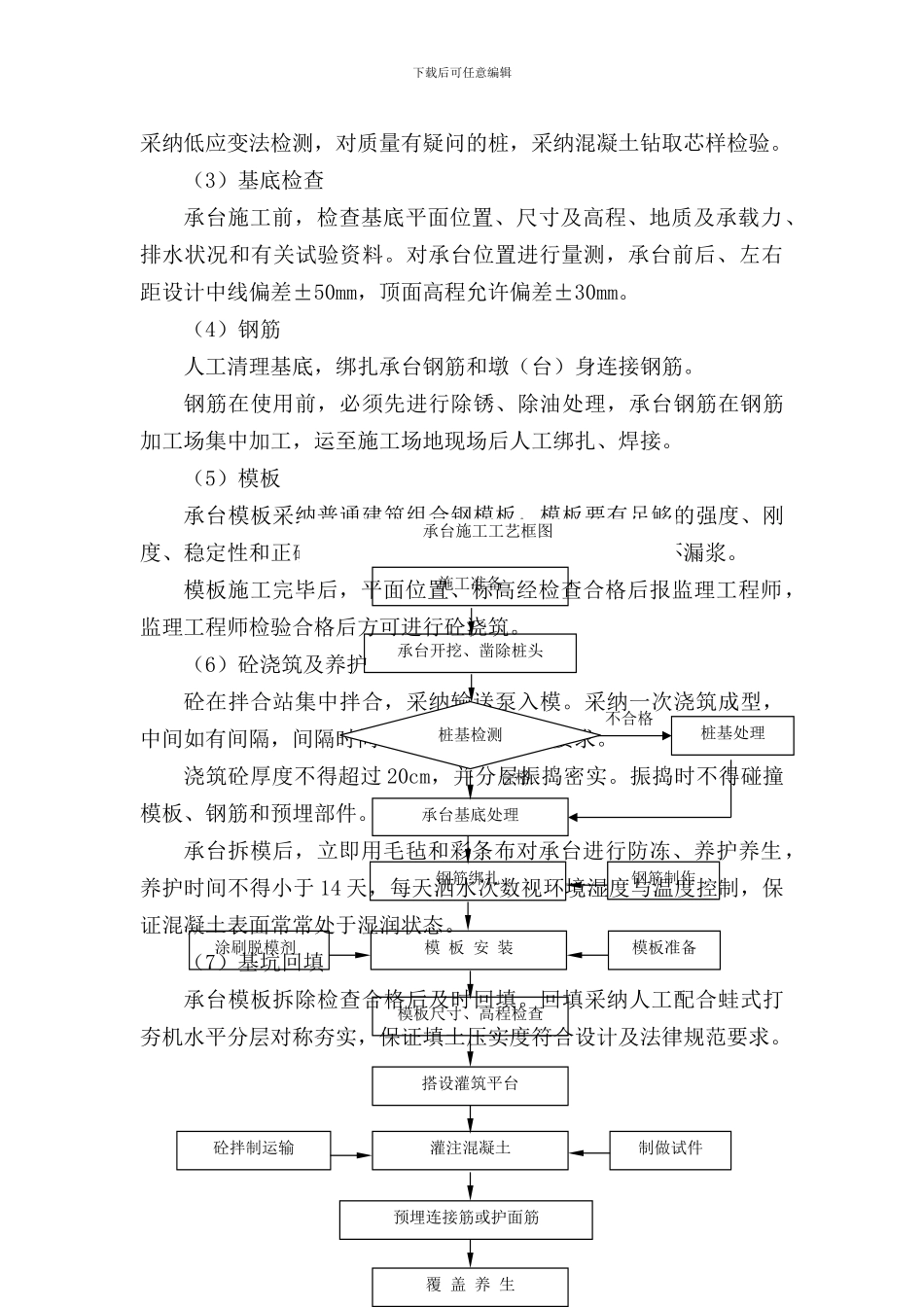

2、承台施工(1)基坑开挖基坑开挖前,准确测量出基坑横、纵中心线及地面标高,核对地质资料,确定开挖坡度和支护方案,定出开挖范围
根据基坑四周地形,做好地面防水、排水工作,准备好基坑防雨棚
承台土方开挖尽量采纳人工配合挖掘机进行,按承台的轴线位置、设计尺寸加周边预留 0
5m 宽的工作位置进行开挖
基坑开挖时备足抽水设备,以排除遇到的地下水
挖掘机挖至距设计标高 30cm时,人工清理修整到设计标高,基坑设置汇水沟和汇水井
施工前,基坑顶部四周需设截排水设施,防止地表水流入基坑
弃土及时外运
灌注桩应凿去桩顶浮浆或松散破损部分,并露出坚硬的混凝土表面;桩顶表面应平整洁净且无积水;在实心桩的中心位置打磨出直径约 10cm 的平面,在距桩中心 2/3 半径处,对称布置打磨 3 处,直径约为 6cm 的平面,打磨面应平顺光洁密实
检测桩身时,桩身混凝土强度应达到设计强度的 75%,或在龄期 14 天以上

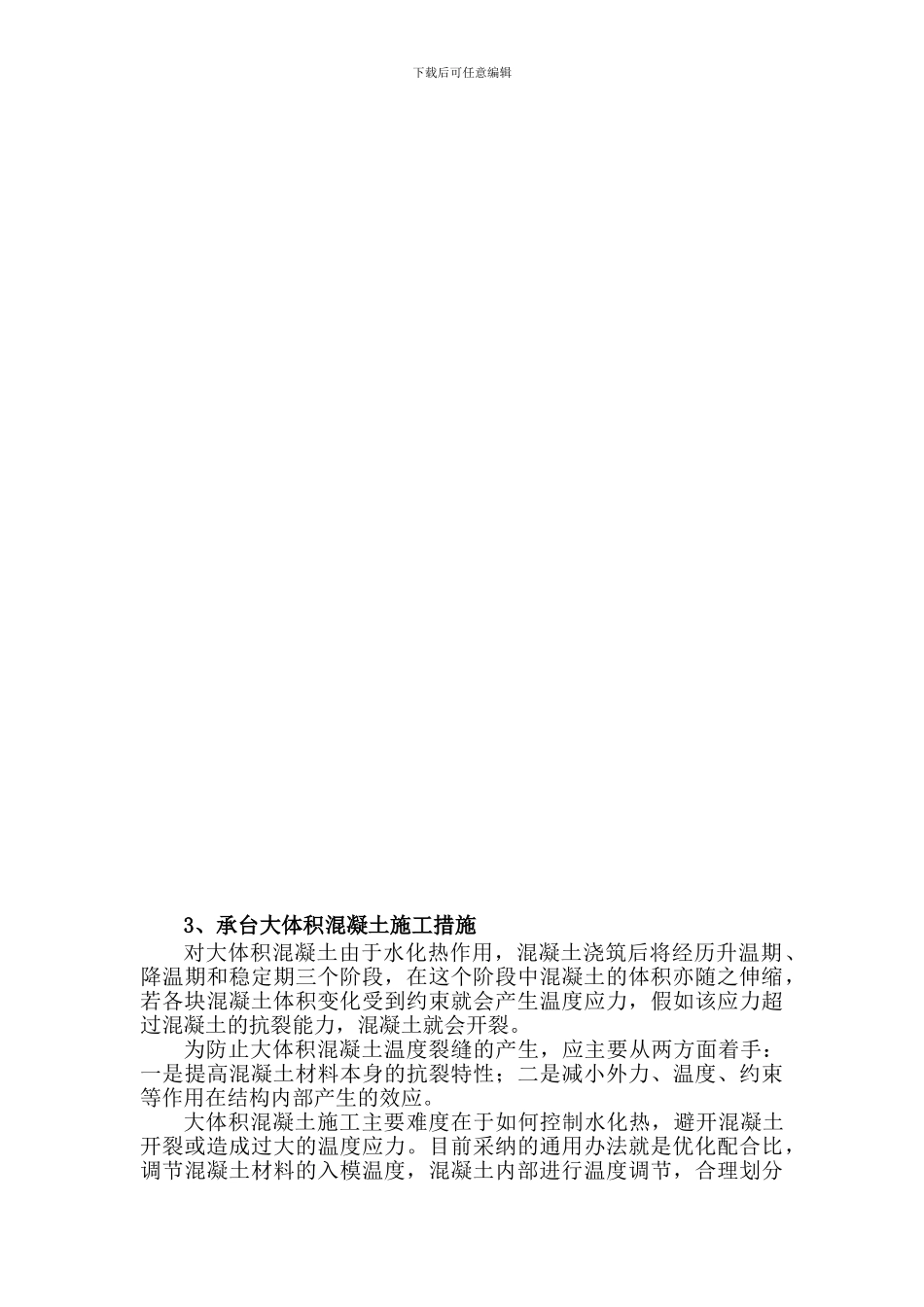

(2)验桩已完成的桩基在凿除桩头后,按要求的方法逐桩进
