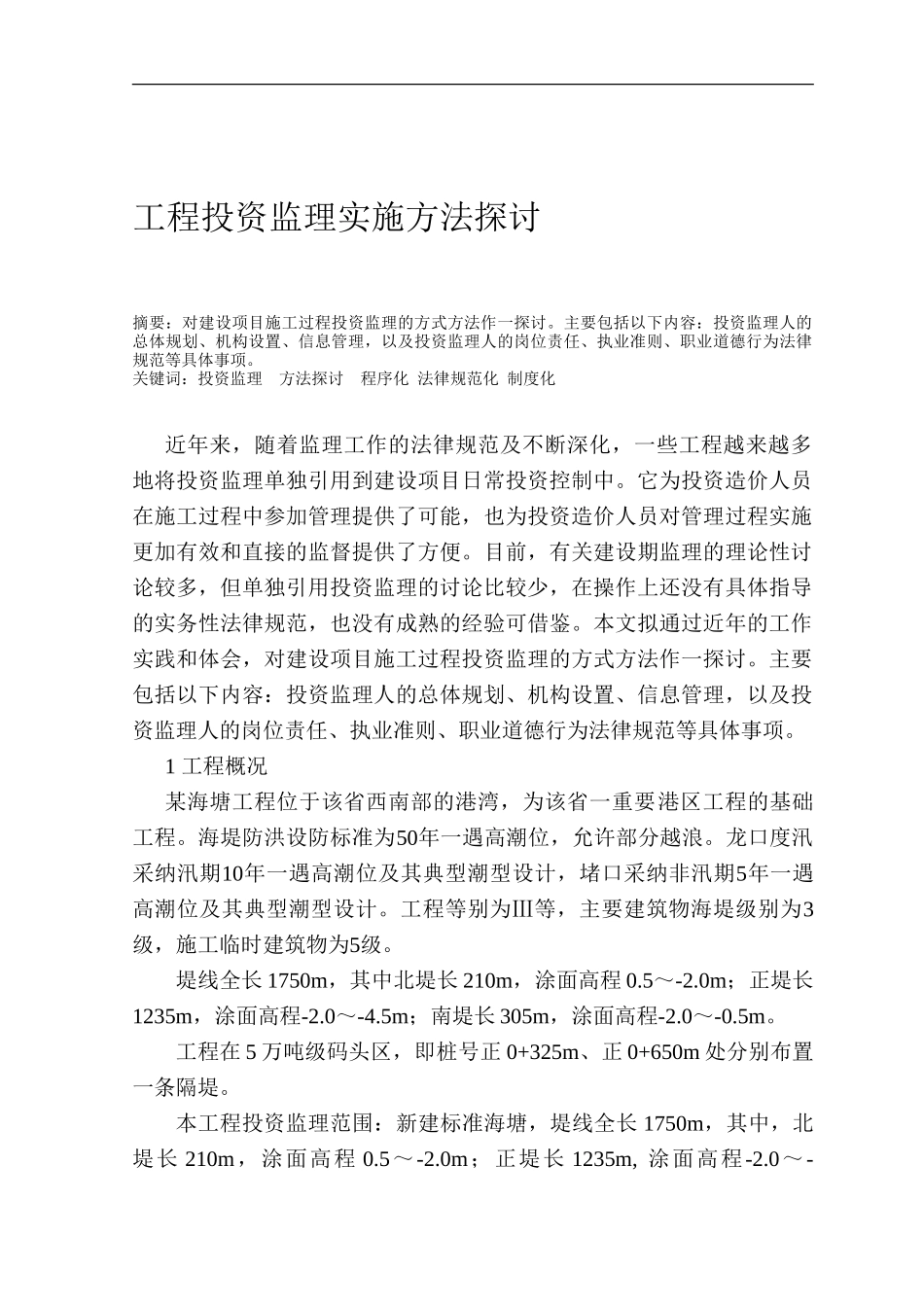

工程投资监理实施方法探讨摘要:对建设项目施工过程投资监理的方式方法作一探讨
主要包括以下内容:投资监理人的总体规划、机构设置、信息管理,以及投资监理人的岗位责任、执业准则、职业道德行为法律规范等具体事项
关键词:投资监理 方法探讨 程序化 法律规范化 制度化近年来,随着监理工作的法律规范及不断深化,一些工程越来越多地将投资监理单独引用到建设项目日常投资控制中
它为投资造价人员在施工过程中参加管理提供了可能,也为投资造价人员对管理过程实施更加有效和直接的监督提供了方便
目前,有关建设期监理的理论性讨论较多,但单独引用投资监理的讨论比较少,在操作上还没有具体指导的实务性法律规范,也没有成熟的经验可借鉴
本文拟通过近年的工作实践和体会,对建设项目施工过程投资监理的方式方法作一探讨
主要包括以下内容:投资监理人的总体规划、机构设置、信息管理,以及投资监理人的岗位责任、执业准则、职业道德行为法律规范等具体事项
1 工程概况某海塘工程位于该省西南部的港湾,为该省一重要港区工程的基础工程
海堤防洪设防标准为50年一遇高潮位,允许部分越浪
龙口度汛采纳汛期10年一遇高潮位及其典型潮型设计,堵口采纳非汛期5年一遇高潮位及其典型潮型设计
工程等别为Ⅲ等,主要建筑物海堤级别为3级,施工临时建筑物为5级
堤线全长 1750m,其中北堤长 210m,涂面高程 0
0m;正堤长1235m,涂面高程-2
5m;南堤长 305m,涂面高程-2
工程在 5 万吨级码头区,即桩号正 0+325m、正 0+650m 处分别布置一条隔堤

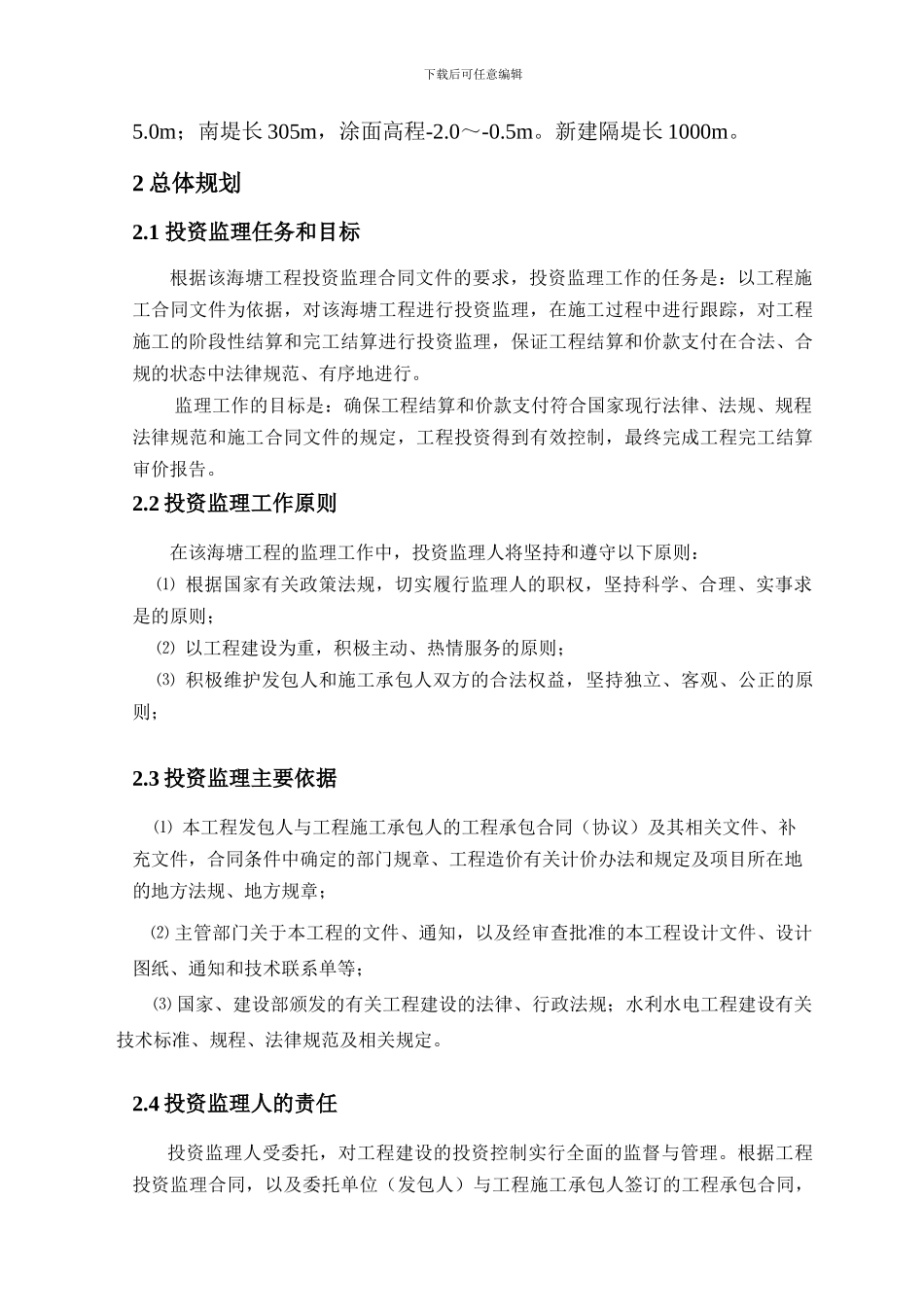

本工程投资监理范围:新建标准海塘,堤线全长 1750m,其中,北堤长 210m,涂面高程 0
0m;正堤长 1235m, 涂面高程-2
0~-下载后可任意编辑5
0m;南堤长 305m,涂面高程-2
新建隔堤长 100
