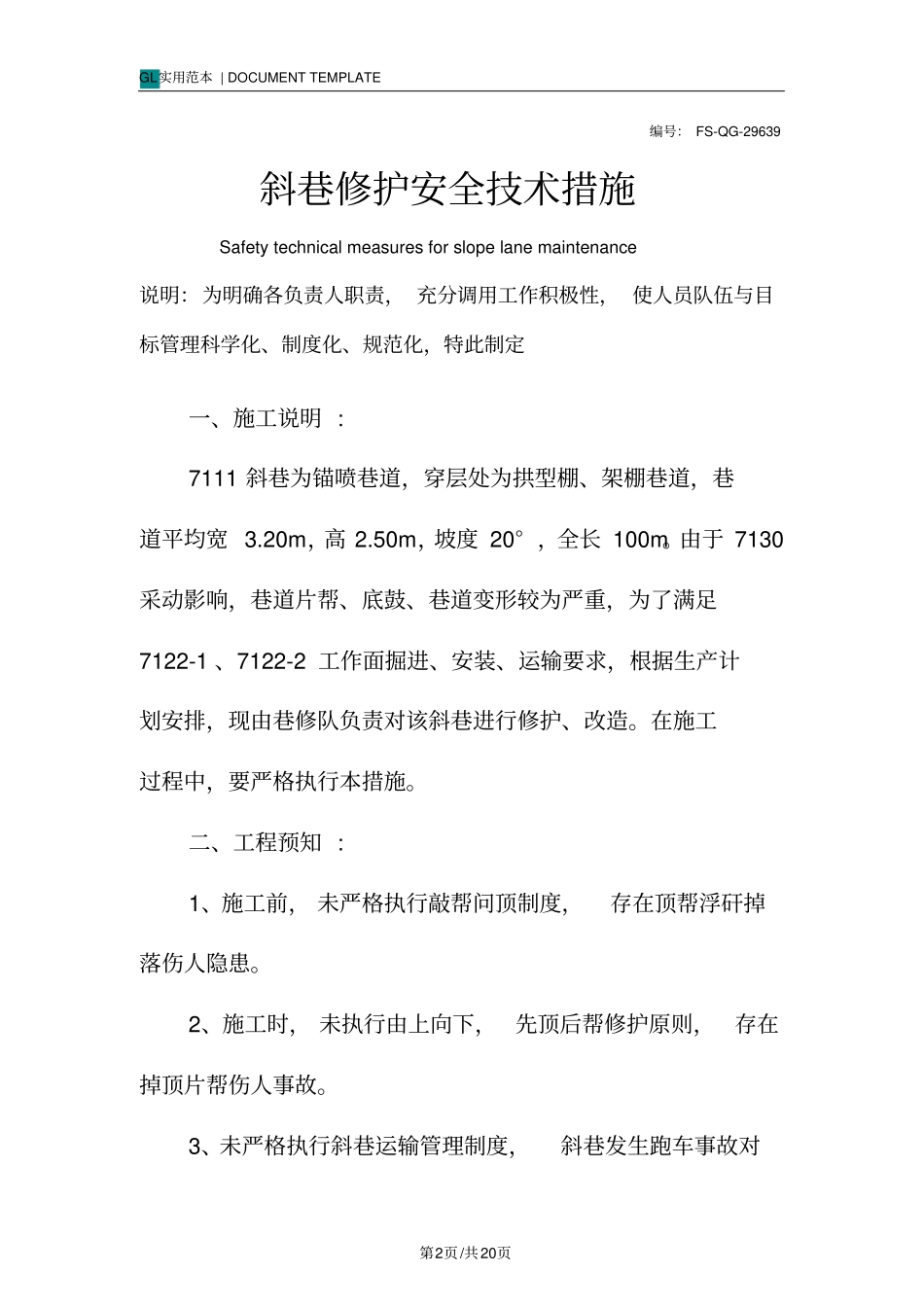

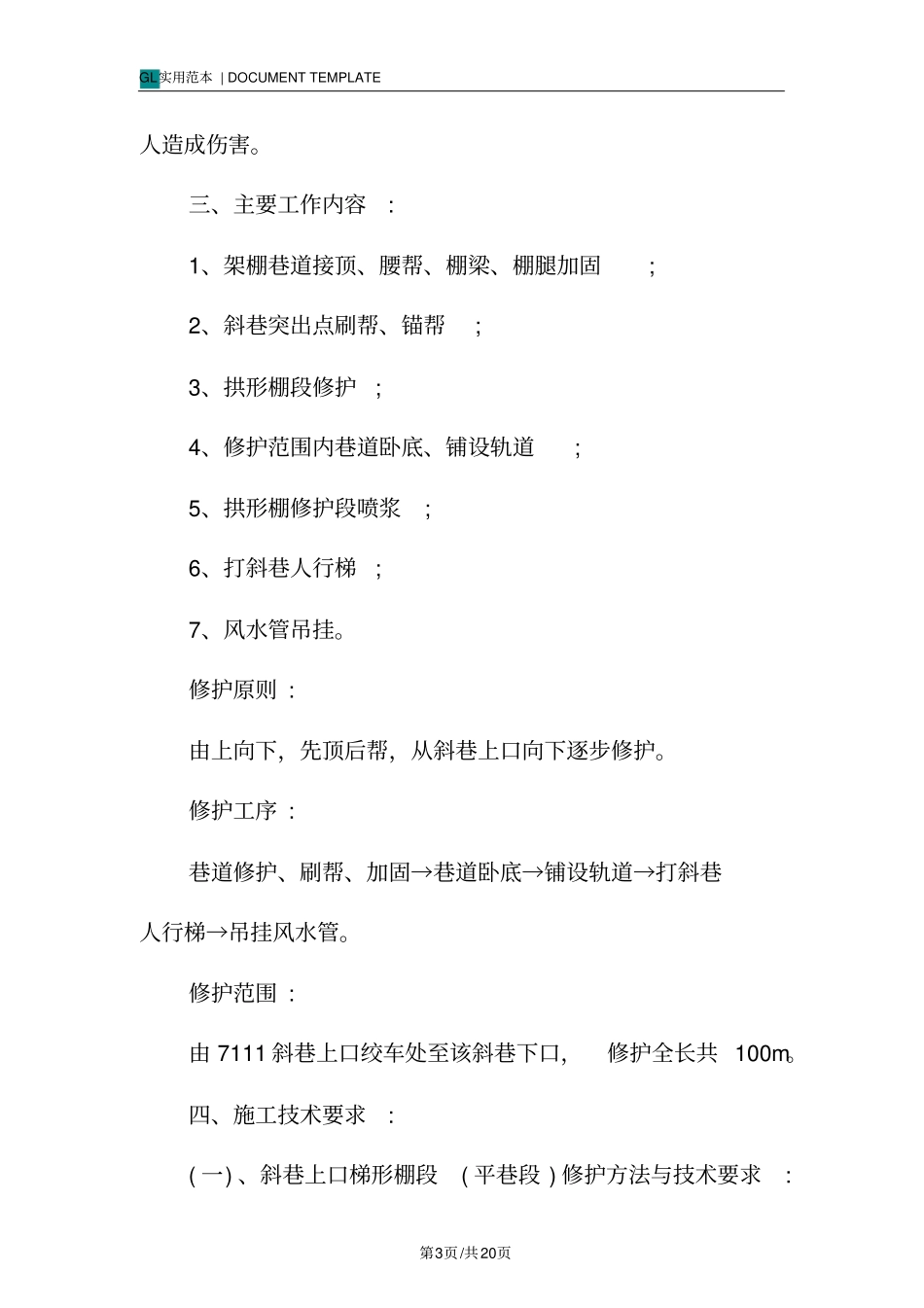

整体解决方案系列斜巷修护安全技术措施(标准、完整、实用、可修改)GL实用范本 | DOCUMENT TEMPLATE 第2页/共20页编号: FS-QG-29639斜巷修护安全技术措施Safety technical measures for slope lane maintenance 说明:为明确各负责人职责, 充分调用工作积极性, 使人员队伍与目标管理科学化、制度化、规范化,特此制定一、施工说明 : 7111 斜巷为锚喷巷道,穿层处为拱型棚、架棚巷道,巷道平均宽 3.20m,高 2.50m,坡度 20° ,全长 100m。由于 7130采动影响,巷道片帮、底鼓、巷道变形较为严重,为了满足7122-1 、7122-2 工作面掘进、安装、运输要求,根据生产计划安排,现由巷修队负责对该斜巷进行修护、改造。在施工过程中,要严格执行本措施。二、工程预知 : 1、施工前, 未严格执行敲帮问顶制度,存在顶帮浮矸掉落伤人隐患。2、施工时, 未执行由上向下,先顶后帮修护原则,存在掉顶片帮伤人事故。3、未严格执行斜巷运输管理制度,斜巷发生跑车事故对GL实用范本 | DOCUMENT TEMPLATE 第3页/共20页人造成伤害。三、主要工作内容: 1、架棚巷道接顶、腰帮、棚梁、棚腿加固; 2、斜巷突出点刷帮、锚帮; 3、拱形棚段修护; 4、修护范围内巷道卧底、铺设轨道; 5、拱形棚修护段喷浆; 6、打斜巷人行梯; 7、风水管吊挂。修护原则 : 由上向下,先顶后帮,从斜巷上口向下逐步修护。修护工序 : 巷道修护、刷帮、加固→巷道卧底→铺设轨道→打斜巷人行梯→吊挂风水管。修护范围 : 由 7111 斜巷上口绞车处至该斜巷下口,修护全长共 100m。四、施工技术要求: ( 一) 、斜巷上口梯形棚段( 平巷段 ) 修护方法与技术要求: GL实用范本 | DOCUMENT TEMPLATE 第4页/共20页架棚巷道修护工序: 交接班安全检查→开工准备→敲帮问顶→接顶腰帮→顶帮加固→交班检查。1、巷道漏顶、背板腐朽处重新接顶。接顶、腰帮要求: ⑴、由跟班队长指明有经验的老工人现场监护,在监护下进行接顶腰帮工作。⑵、接顶人员要在完好的棚子保护下使用半圆木或背板进行接顶,材质选用无腐蚀的松木材质。木背板宽度不小于100mm,厚度不小于50mm,长由棚距决定 ; 半圆木宽度不小于200mm,厚度不小于120mm,长由棚距决定。⑶、接顶背板之间的接触点和受力点要在一条直线上,纵层背板根据现场情况垂直或“八”字型布置。⑷、每层都应尽可能保持水平,横层和纵层之间应保持平稳,如有偏差,用木刹找平,刹紧。⑸、背板与背板之...
