储罐撤除施工方案 2021 年 9 月目 录一、概述错误
二、准备工作错误
三、施工方法及劳动力方案错误
四、平安技术要点 5五、安全风险分析7一、概述本次撤除的消防水罐共一台,罐的总高度约为米
直径约为米,总重量约为 30 吨
现场施工场地有限,为了保证撤除工作的顺利进行,撤除前需跟业主充分协调, 合理安排、精心组织,做到万无一失

二、准备工作1、本水罐为停产罐,施工前要与生产车间密切配合,确认好罐里的水已经放净,设备上的管线与旧系统已断开,加好盲板,断开电源,保证施工准备工作到位
2、吊装用的索具、吊具等经检查运行状态完好
做好施工前的平安风险评姑 和班组的平安技术交底,作业票据齐全前方可施工
3、现场场地狭窄,施工中要切实保护好现场已有的管线、路灯与建筑
4、工作前,预先确认路线布置图及施工场地
5、撤除水罐前先撤除水罐周边与水罐连接的管道及平台、梯子 ,将水 罐周边的杂早等去除干净,并作好吊装准备〔罐顶吊耳焊接好、钢丝绳准备好、气 括工具准备好〕
6、搭 4 个一米二高的移动架〔长 2 米、宽米〕,切割水罐时气焊工站在上面进 行切割
三、施工方法及劳动力方案1、撤除水罐采用二台吊车同时进行,一台 130 吨,另一台为 25 吨
2、储罐的撤除采用倒拆的方法进行,倒拆的优点在于不用搭大面积脚手架,预防了 高空作业,既节省了人力物力的投入,提升了工效,加快了工程进度,更重要的是 削减了高空作业可能带来的风险危害
在罐顶包边角钢上焊接 4 个吊耳〔均布〕作 为吊点,用两条一样长的钢丝起钩,并带紧钢丝绳

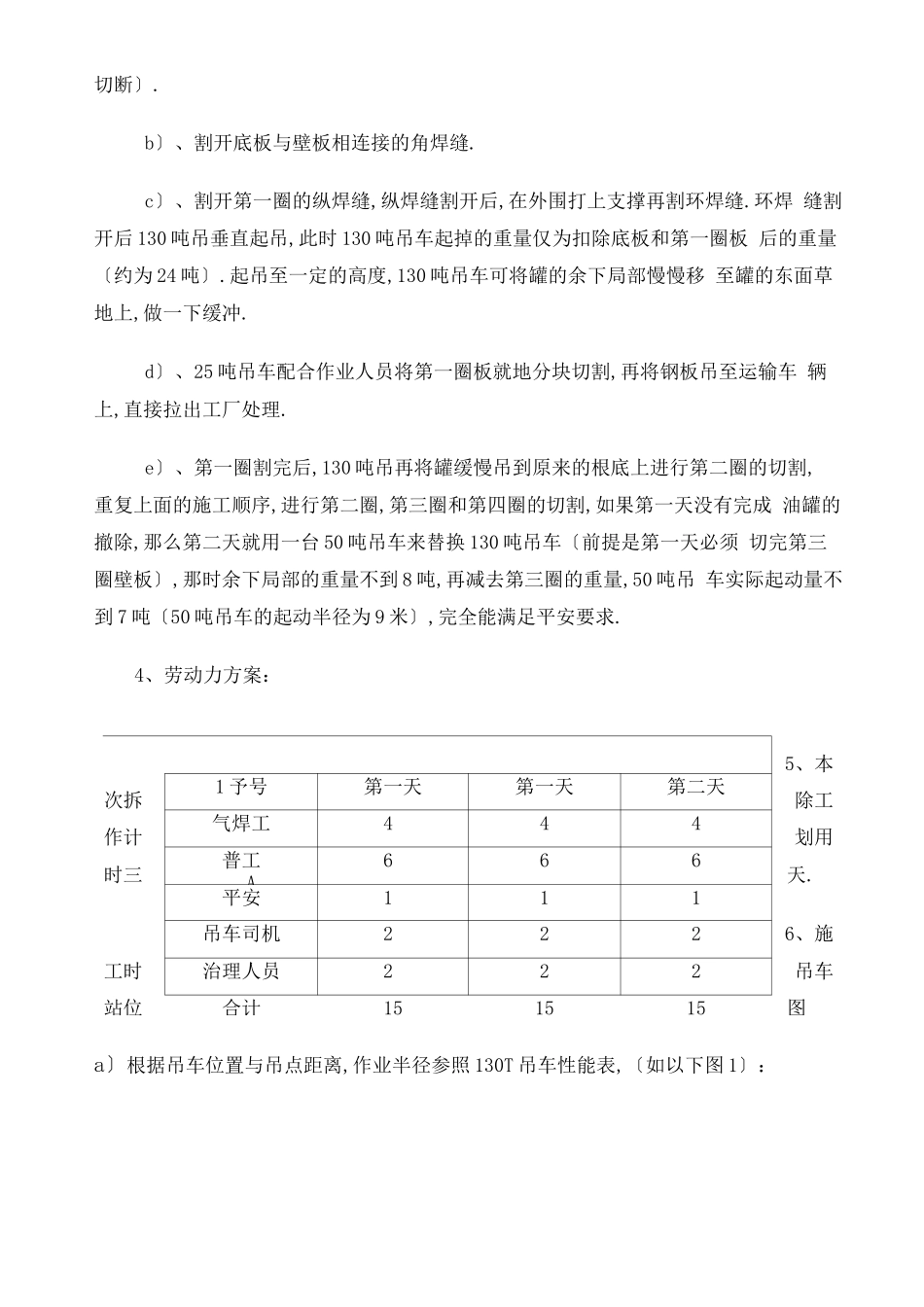

3、施工人员站在地面按如下步骤进行操作:a〕、先割断罐体上一局部斜梯和从罐顶下来的钢管〔从第一圈壁板环焊缝上方切断〕
b〕、割开底板与壁板相连接的角焊缝
c〕、割开第一圈的纵焊缝,纵焊缝割开后,在外围打上支撑再割环焊缝
环焊 缝割开后 1
