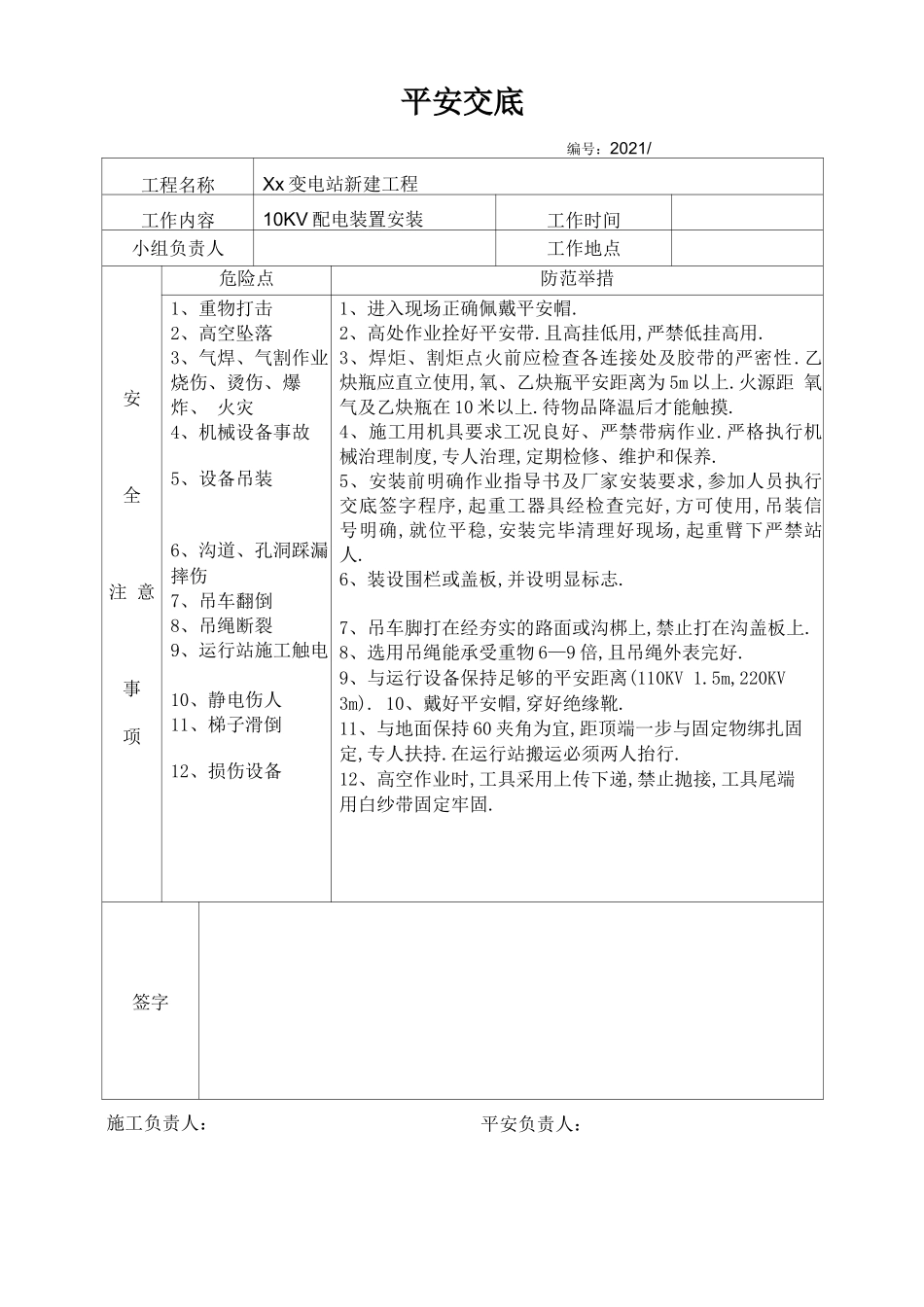

平安交底编号:2021/工程名称Xx 变电站新建工程工作内容10KV 配电装置安装工作时间小组负责人工作地点安全注 意事项危险点防范举措1、重物打击2、高空坠落3、气焊、气割作业 烧伤、烫伤、爆炸、 火灾4、机械设备事故5、设备吊装6、沟道、孔洞踩漏 摔伤7、吊车翻倒8、吊绳断裂9、运行站施工触电10、静电伤人11、梯子滑倒12、损伤设备1、进入现场正确佩戴平安帽
2、高处作业拴好平安带
且高挂低用,严禁低挂高用
3、焊炬、割炬点火前应检查各连接处及胶带的严密性
乙 炔瓶应直立使用,氧、乙炔瓶平安距离为 5m 以上
火源距 氧气及乙炔瓶在 10 米以上
待物品降温后才能触摸
4、施工用机具要求工况良好、严禁带病作业
严格执行机 械治理制度,专人治理,定期检修、维护和保养
5、安装前明确作业指导书及厂家安装要求,参加人员执行 交底签字程序,起重工器具经检查完好,方可使用,吊装信 号明确,就位平稳,安装完毕清理好现场,起重臂下严禁站 人
6、装设围栏或盖板,并设明显标志
7、吊车脚打在经夯实的路面或沟梆上,禁止打在沟盖板上
8、选用吊绳能承受重物 6—9 倍,且吊绳外表完好
9、与运行设备保持足够的平安距离(110KV 1
5m,220KV 3m)
10、戴好平安帽,穿好绝缘靴
11、与地面保持 60 夹角为宜,距顶端一步与固定物绑扎固 定,专人扶持
在运行站搬运必须两人抬行
12、高空作业时,工具采用上传下递,禁止抛接,工具尾端 用白纱带固定牢固

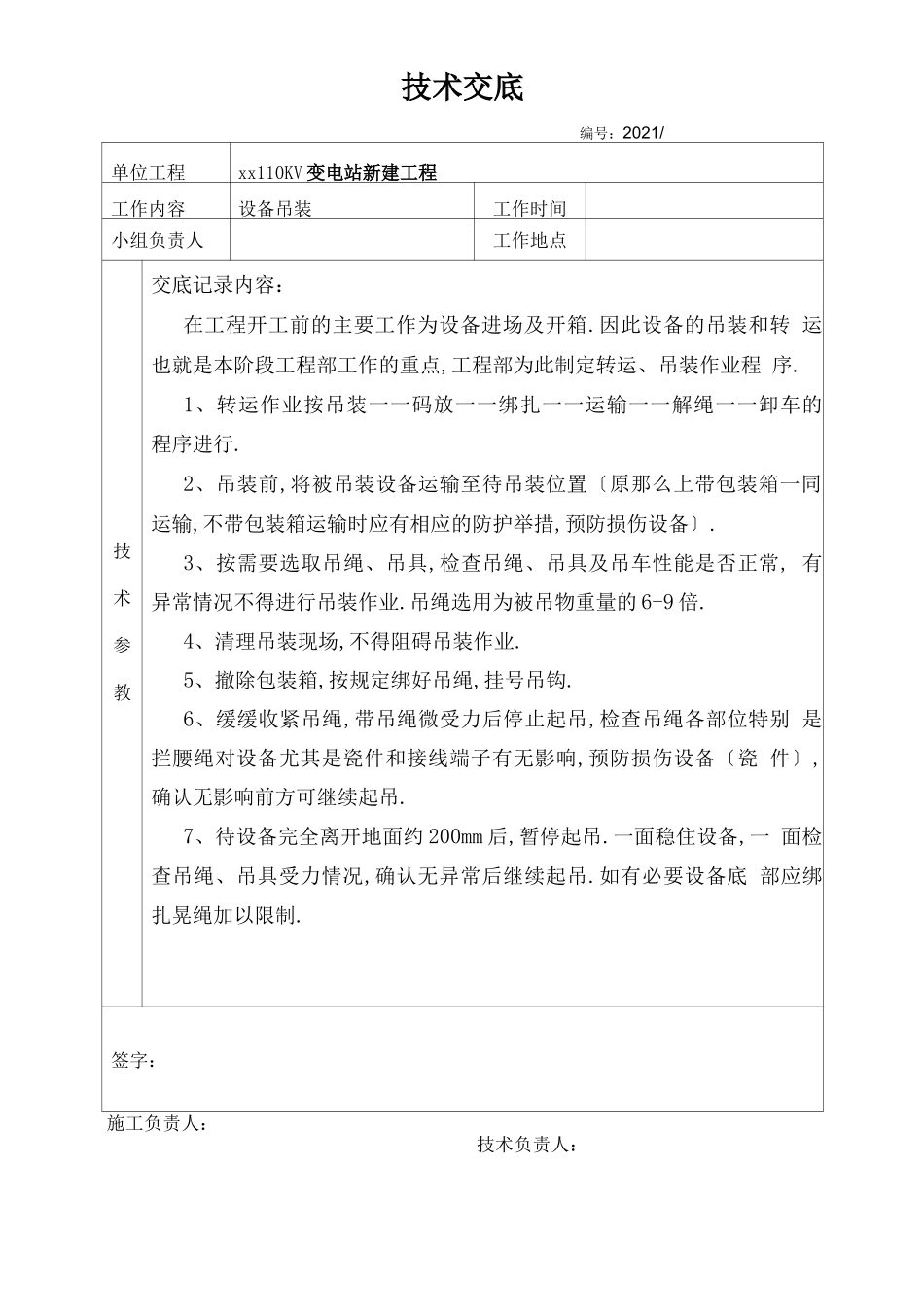

签字施工负责人:平安负责人:技术交底编号:2021/单位工程xx110KV 变电站新建工程工作内容设备吊装工作时间小组负责人工作地点技术参教交底记录内容:在工程开工前的主要工作为设备进场及开箱
因此设备的吊装和转 运也就是本阶段工程部工作的重点,工程部为此制定转运、吊装作业程 序
1、转运作业按吊装一一码放一一绑扎一一运输一一解绳
