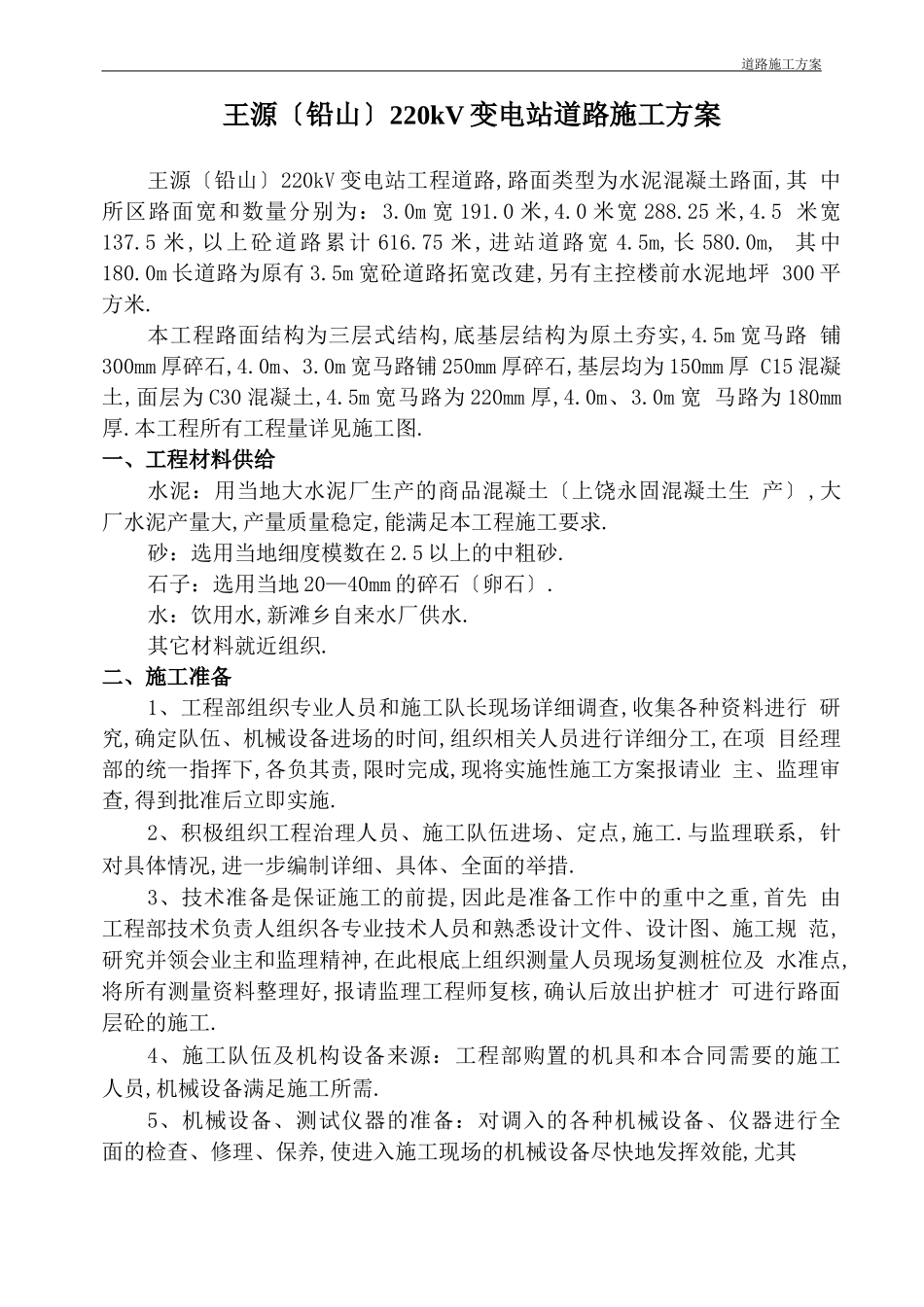

道路施工方案王源〔铅山〕220kV 变电站道路施工方案王源〔铅山〕220kV 变电站工程道路,路面类型为水泥混凝土路面,其 中所区路面宽和数量分别为:3
0m 宽 191
0 米宽 288
25 米,4
5 米宽137
5 米,以上砼道路累计 616
75 米,进站道路宽 4
5m,长 580
0m, 其中180
0m 长道路为原有 3
5m 宽砼道路拓宽改建,另有主控楼前水泥地坪 300 平方米
本工程路面结构为三层式结构,底基层结构为原土夯实,4
5m 宽马路 铺300mm 厚碎石,4
0m 宽马路铺 250mm 厚碎石,基层均为 150mm 厚 C15 混凝土,面层为 C30 混凝土,4
5m 宽马路为 220mm 厚,4
0m 宽 马路为 180mm厚
本工程所有工程量详见施工图
一、工程材料供给水泥:用当地大水泥厂生产的商品混凝土〔上饶永固混凝土生 产〕,大厂水泥产量大,产量质量稳定,能满足本工程施工要求
砂:选用当地细度模数在 2
5 以上的中粗砂
石子:选用当地 20—40mm 的碎石〔卵石〕
水:饮用水,新滩乡自来水厂供水
其它材料就近组织
二、施工准备1、工程部组织专业人员和施工队长现场详细调查,收集各种资料进行 研究,确定队伍、机械设备进场的时间,组织相关人员进行详细分工,在项 目经理部的统一指挥下,各负其责,限时完成,现将实施性施工方案报请业 主、监理审查,得到批准后立即实施

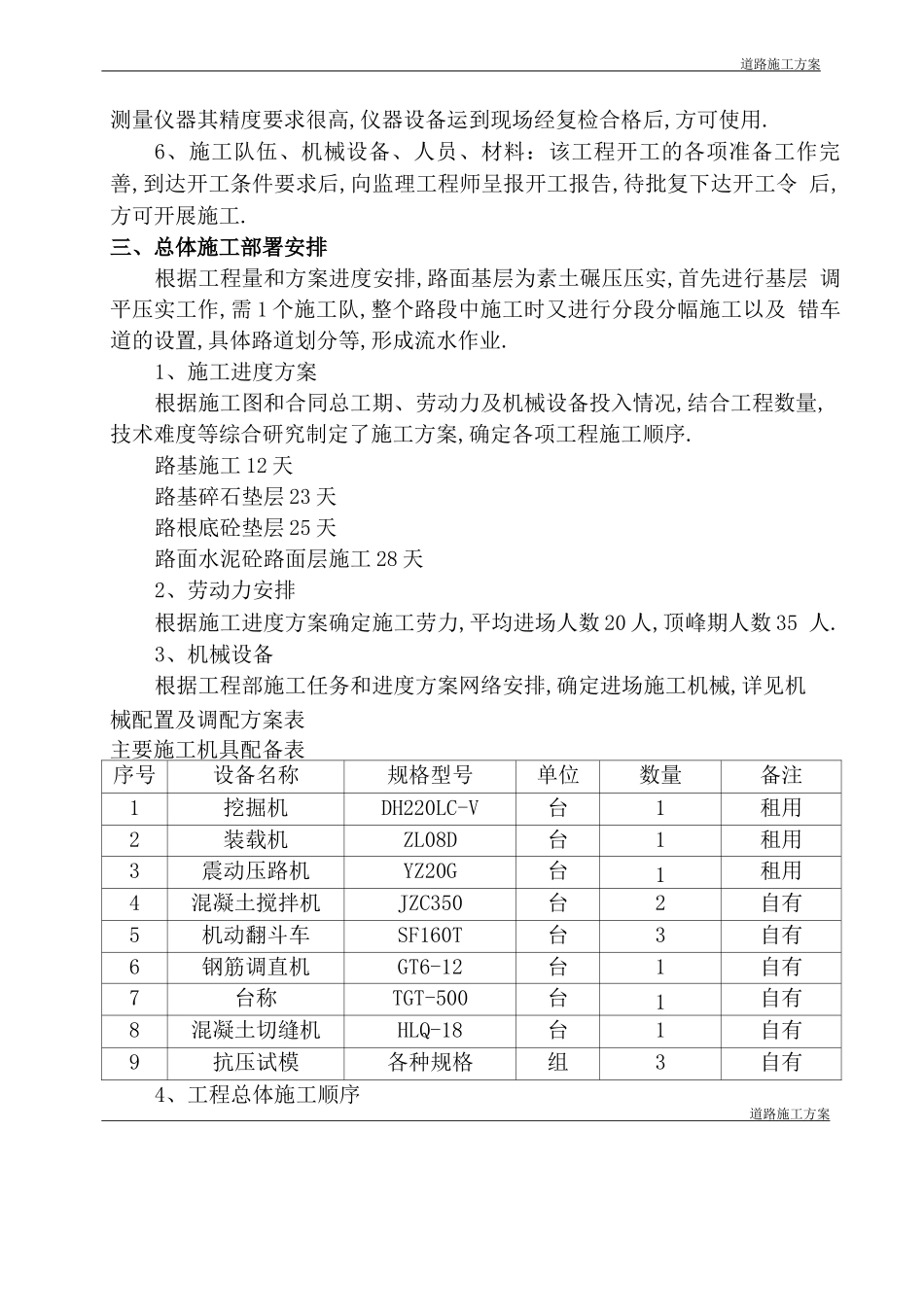

2、积极组织工程治理人员、施工队伍进场、定点,施工
与监理联系, 针对具体情况,进一步编制详细、具体、全面的举措
3、技术准备是保证施工的前提,因此是准备工作中的重中之重,首先 由工程部技术负责人组织各专业技术人员和熟悉设计文件、设计图、施工规 范,研究并领会业主和监理精神,在此根底上组织测量人员现场复测桩位及 水准点,将所有测量资料整理好,报请监
