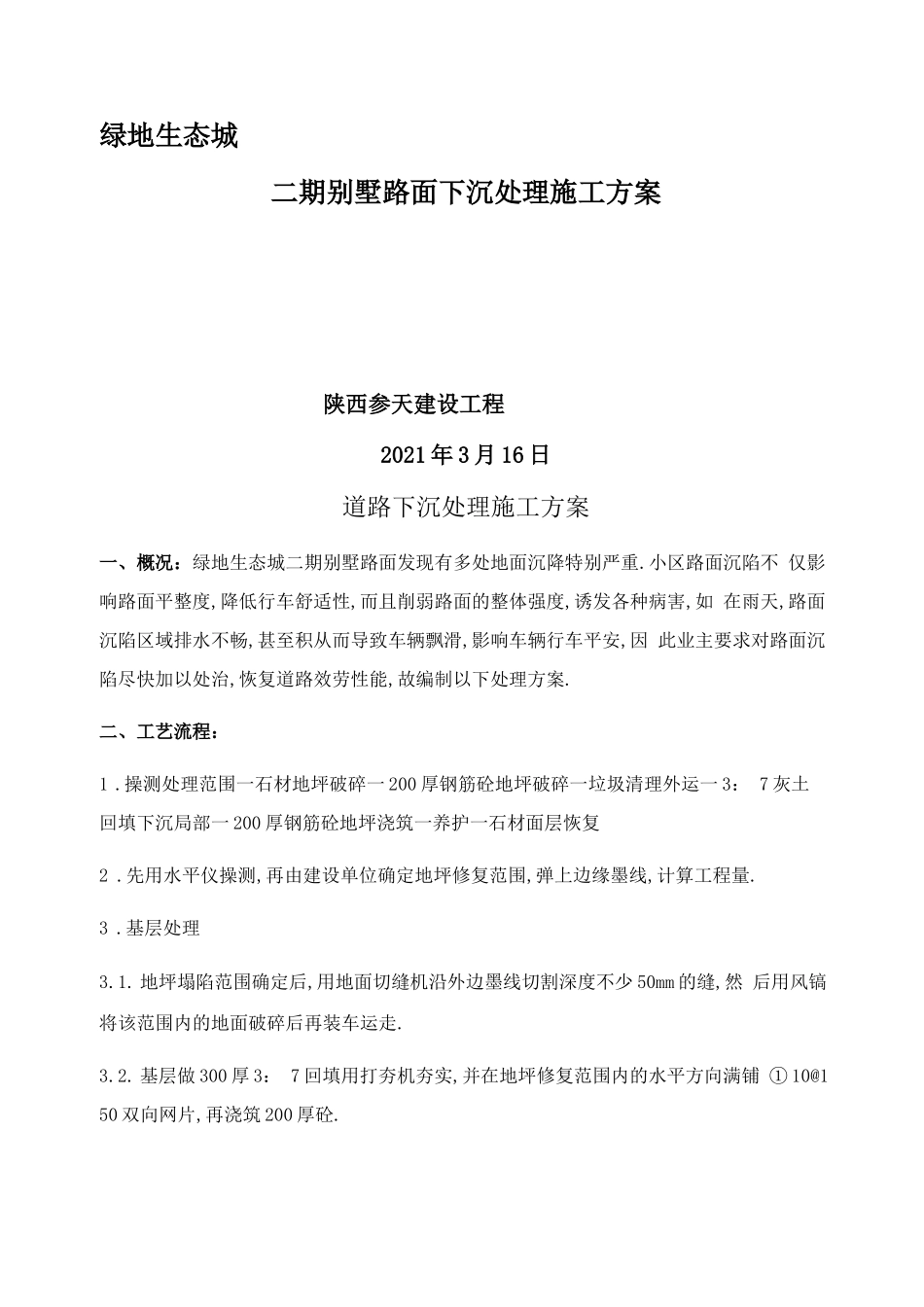

绿地生态城二期别墅路面下沉处理施工方案 陕西参天建设工程2021 年 3 月 16 日道路下沉处理施工方案一、概况:绿地生态城二期别墅路面发现有多处地面沉降特别严重
小区路面沉陷不 仅影响路面平整度,降低行车舒适性,而且削弱路面的整体强度,诱发各种病害,如 在雨天,路面沉陷区域排水不畅,甚至积从而导致车辆飘滑,影响车辆行车平安,因 此业主要求对路面沉陷尽快加以处治,恢复道路效劳性能,故编制以下处理方案
二、工艺流程:1

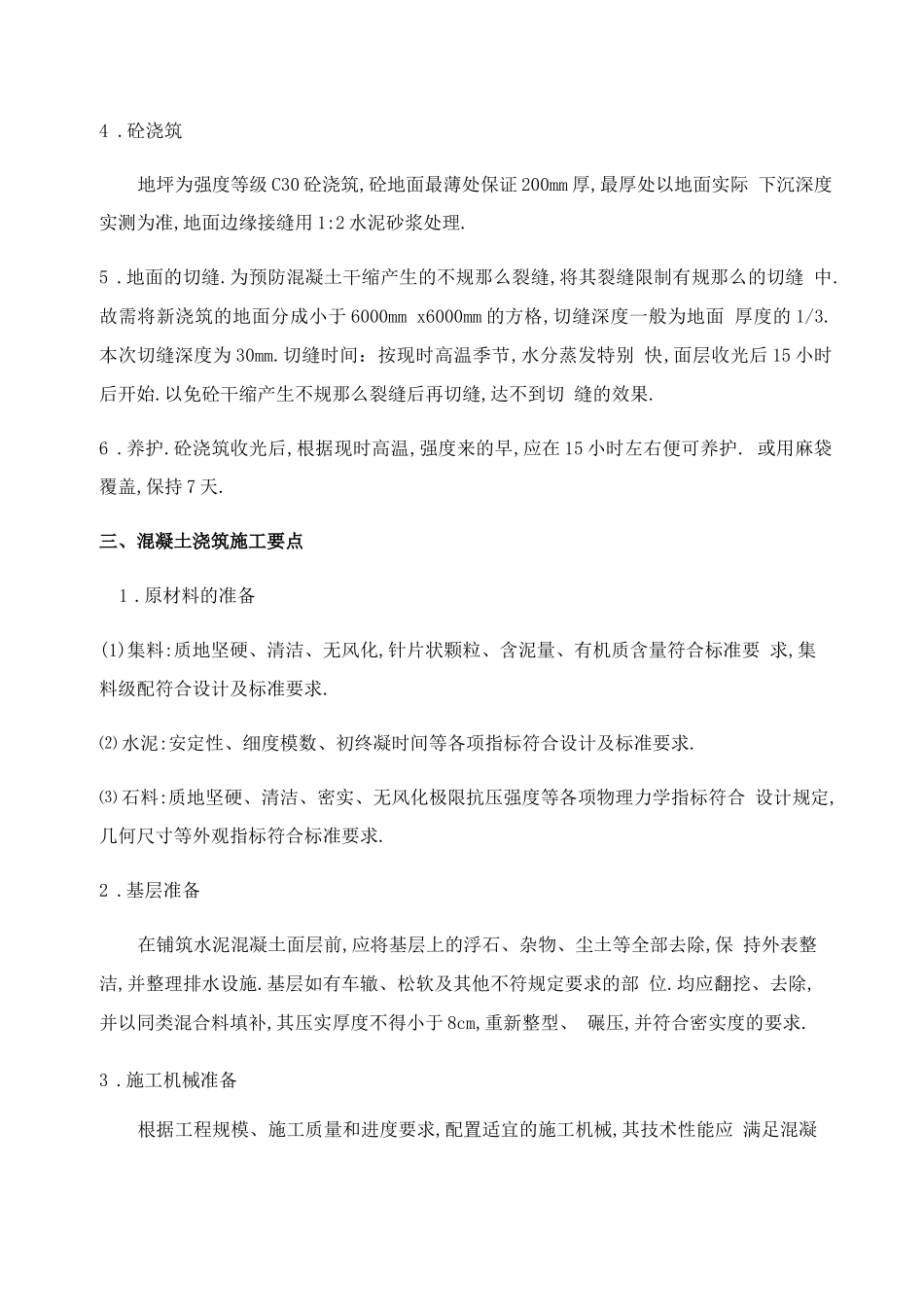

操测处理范围一石材地坪破碎一 200 厚钢筋砼地坪破碎一垃圾清理外运一 3: 7 灰土 回填下沉局部一 200 厚钢筋砼地坪浇筑一养护一石材面层恢复2
先用水平仪操测,再由建设单位确定地坪修复范围,弹上边缘墨线,计算工程量
地坪塌陷范围确定后,用地面切缝机沿外边墨线切割深度不少 50mm 的缝,然 后用风镐将该范围内的地面破碎后再装车运走
基层做 300 厚 3: 7 回填用打夯机夯实,并在地坪修复范围内的水平方向满铺 ① 10@150 双向网片,再浇筑 200 厚砼
砼浇筑地坪为强度等级 C30 砼浇筑,砼地面最薄处保证 200mm 厚,最厚处以地面实际 下沉深度实测为准,地面边缘接缝用 1:2 水泥砂浆处理
为预防混凝土干缩产生的不规那么裂缝,将其裂缝限制有规那么的切缝 中
故需将新浇筑的地面分成小于 6000mm x6000mm 的方格,切缝深度一般为地面 厚度的 1/3
本次切缝深度为 30mm
切缝时间:按现时高温季节,水分蒸发特别 快,面层收光后 15 小时后开始
以免砼干缩产生不规那么裂缝后再切缝,达不到切 缝的效果
砼浇筑收光后,根据现时高温,强度来的早,应在 15 小时左右便可养护
或用麻袋覆盖,保持 7 天
三、混凝土浇筑施工要点1

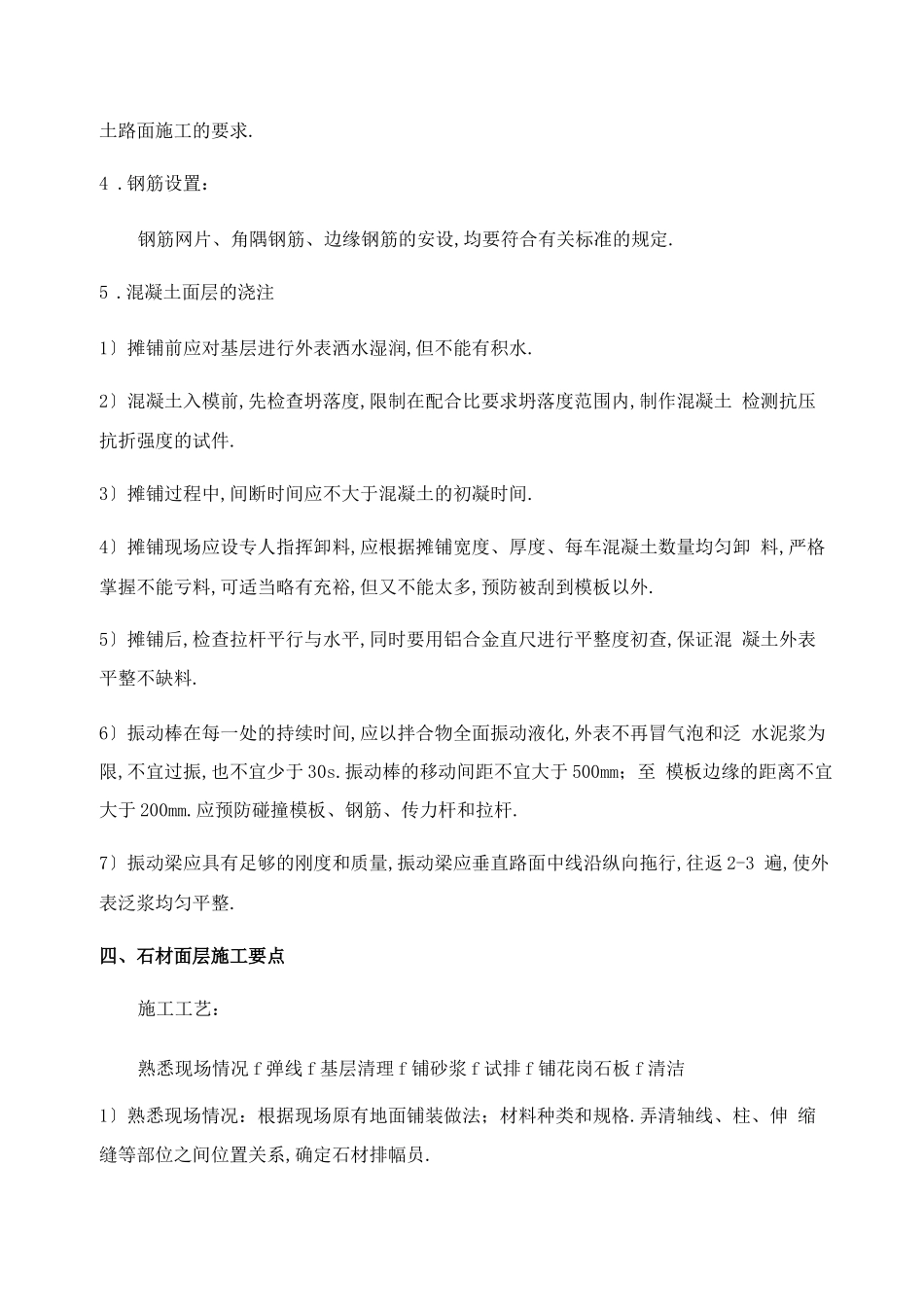

原材料的准备(1)集料:质地
