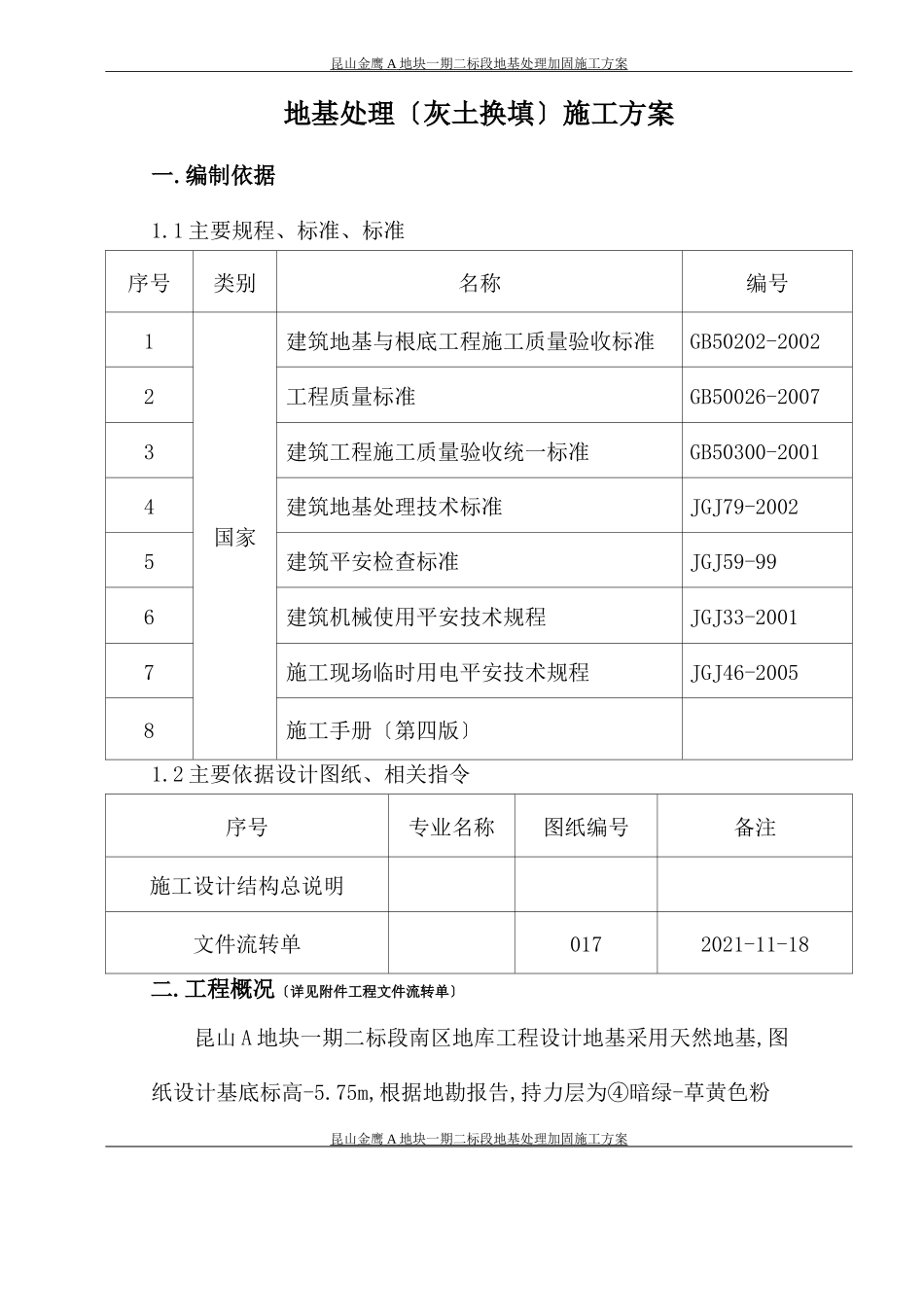

昆山金鹰 A 地块一期二标段地基处理加固施工方案 目录一、编制依据 2二、工程概况 2三、施工部署 3四、灰土拌制 4五、质量问题预防举措 8六、平安生产治理举措 9昆山金鹰 A 地块一期二标段地基处理加固施工方案 地基处理〔灰土换填〕施工方案一
1 主要规程、标准、标准序号类别名称编号1国家建筑地基与根底工程施工质量验收标准GB50202-20022工程质量标准GB50026-20073建筑工程施工质量验收统一标准GB50300-20014建筑地基处理技术标准JGJ79-20025建筑平安检查标准JGJ59-996建筑机械使用平安技术规程JGJ33-20017施工现场临时用电平安技术规程JGJ46-20058施工手册〔第四版〕1
2 主要依据设计图纸、相关指令序号专业名称图纸编号备注施工设计结构总说明文件流转单0172021-11-18二
工程概况〔详见附件工程文件流转单〕昆山 A 地块一期二标段南区地库工程设计地基采用天然地基,图纸设计基底标高-5
75m,根据地勘报告,持力层为④暗绿-草黄色粉昆山金鹰 A 地块一期二标段地基处理加固施工方案 质粘土层,现根据实际情况仍需向下在挖 600mm,2#楼北侧原河道部 位需往下开挖 1000mm,该局部土挖出后外运,用 3:7 灰土进行换填 处理

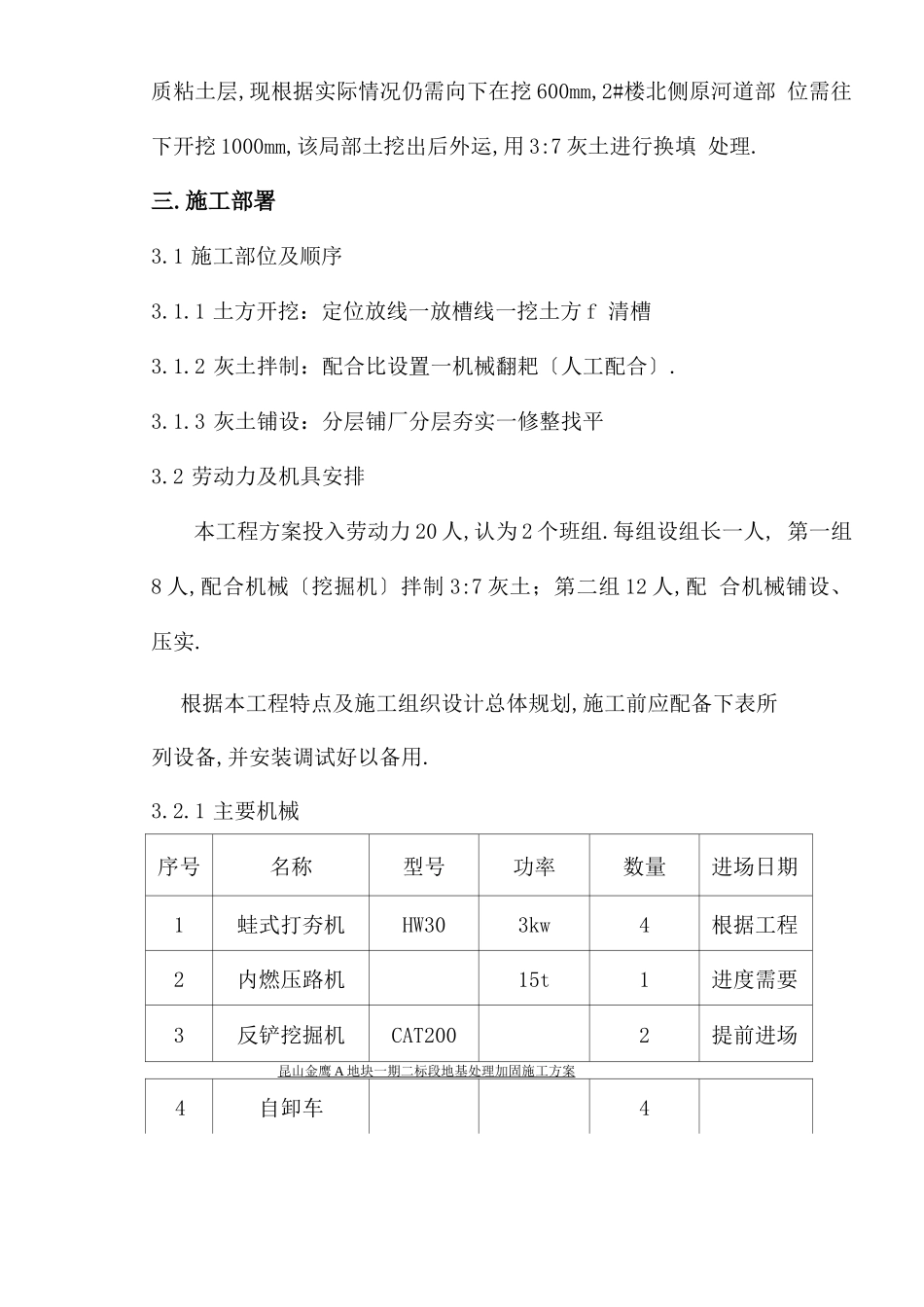

1 施工部位及顺序3
1 土方开挖:定位放线一放槽线一挖土方 f 清槽3
2 灰土拌制:配合比设置一机械翻耙〔人工配合〕
3 灰土铺设:分层铺厂分层夯实一修整找平3
2 劳动力及机具安排本工程方案投入劳动力 20 人,认为 2 个班组
每组设组长一人, 第一组8 人,配合机械〔挖掘机〕拌制 3:7 灰土;第二组 12 人,配 合机械铺设、压实
根据本工程特点及施工组织设计总体规划,施工前应配备下表所列设备,并安装调试好以备用
