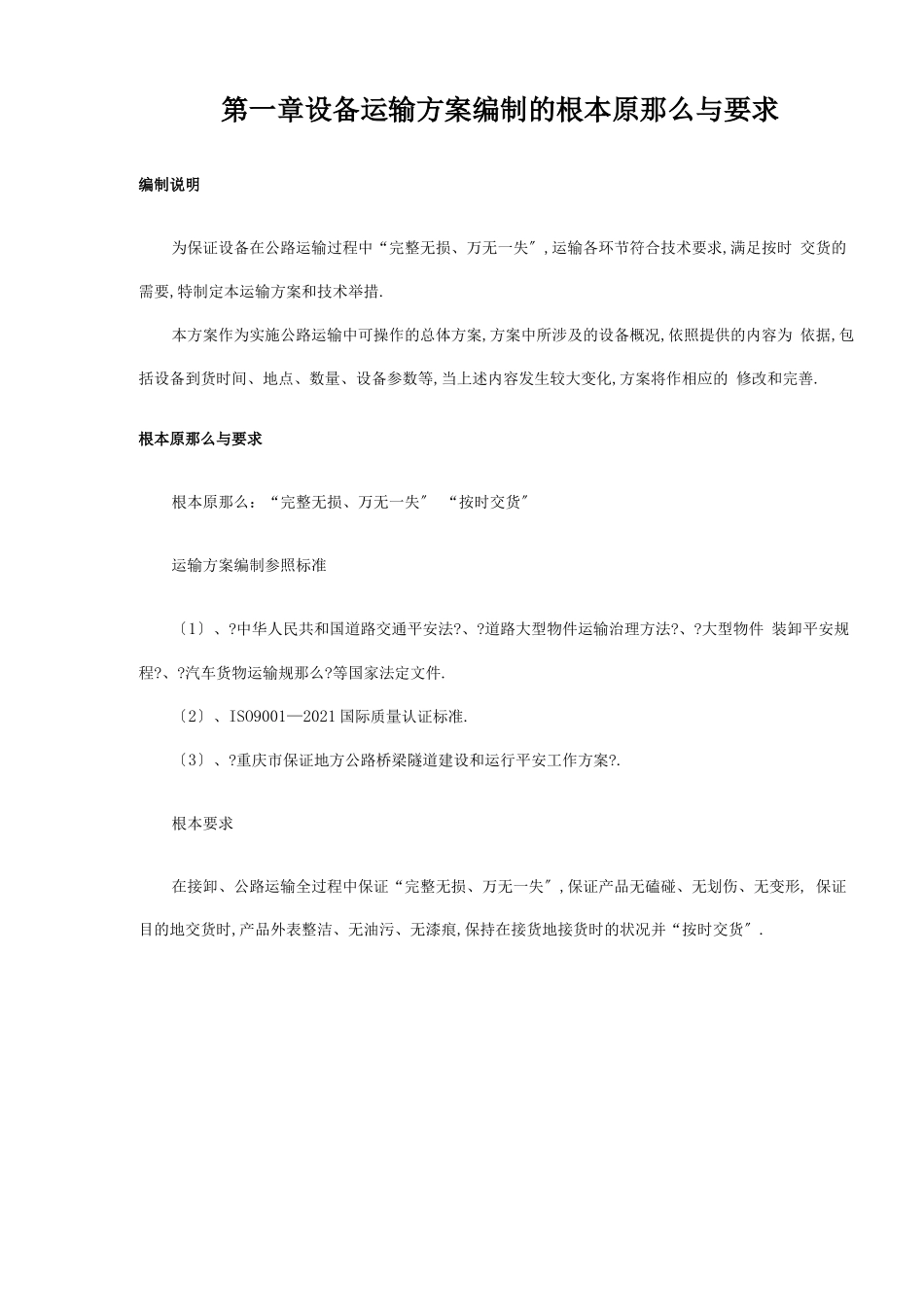

方案编制原那么 1运输方案 2-13车辆配置车辆参数及加固 13-16运输组织平安质量保证体系 16-22应急预案 23-24第一章设备运输方案编制的根本原那么与要求编制说明为保证设备在公路运输过程中“完整无损、万无一失〞,运输各环节符合技术要求,满足按时 交货的需要,特制定本运输方案和技术举措.本方案作为实施公路运输中可操作的总体方案,方案中所涉及的设备概况,依照提供的内容为 依据,包括设备到货时间、地点、数量、设备参数等,当上述内容发生较大变化,方案将作相应的 修改和完善.根本原那么与要求根本原那么:“完整无损、万无一失〞 “按时交货〞运输方案编制参照标准〔1〕、?中华人民共和国道路交通平安法?、?道路大型物件运输治理方法?、?大型物件 装卸平安规程?、?汽车货物运输规那么?等国家法定文件.〔2〕、ISO9001—2021 国际质量认证标准.〔3〕、?重庆市保证地方公路桥梁隧道建设和运行平安工作方案?.根本要求在接卸、公路运输全过程中保证“完整无损、万无一失〞,保证产品无磕碰、无划伤、无变形, 保证目的地交货时,产品外表整洁、无油污、无漆痕,保持在接货地接货时的状况并“按时交货〞.第二章设备运输方案1 设备参数:以外的运输清单:序 号名称规格单位数量预计 车数备注1设 备编组列 车55T列4含 4 个机头、5 个砂浆罐、8 个管片 车、20 个渣斗龙门吊45T台2搅拌站HES60E套1含 2 个水泥罐冷却塔DBNL3-125T台2叉车台1挖机台1通风机55Kw*2台2含限制柜箱式变 压器1000/630各 1 台2含开关柜、高压隔离柜2小 型 机 具水泵37Kw台4水泵22Kw台2泥浆泵15Kw台6污水泵15Kw台8潜水泵台4泥浆泵3Kw台2压管机台1皮带硫 化机台1液压泵 站台1含 2 根 150T 推力油缸及其管线液压泵 站台1含 2 根 100T 推力油缸、4 个 320T 顶 升油缸、2 个夹具及其管线电焊机500台6电焊机315台1二保焊 机台1热水器台2含配套部件手拉葫 芦20T台1手拉葫 芦10台23设反力架套2施始发台套2水箱个3过站用 型钢300H 型钢根184 米长/根工字钢200根123 米长/根过站用 钢板6 20,*6m张10辅助支 架个2管片支 架套24周 转 材 料钢轨43 轨米9000米/根,共 1440 根,269Kg/根.夹板付1500焊管@100米30006 米/根,500 根,65Kg/根.含管箍 及密封镀锌钢 管@80米60006 米/根,1000 根,50Kg/根.含管箍 及密封脚踏板米30003 米/张,共 1000 张,35Kg/张.脚踏板 支架个3000轨枕根3200米/根,23Kg/根高压电 缆米4000洞内 TBM ...
