交通银行上海数据中央HDS 存储系统扩容实施方案1

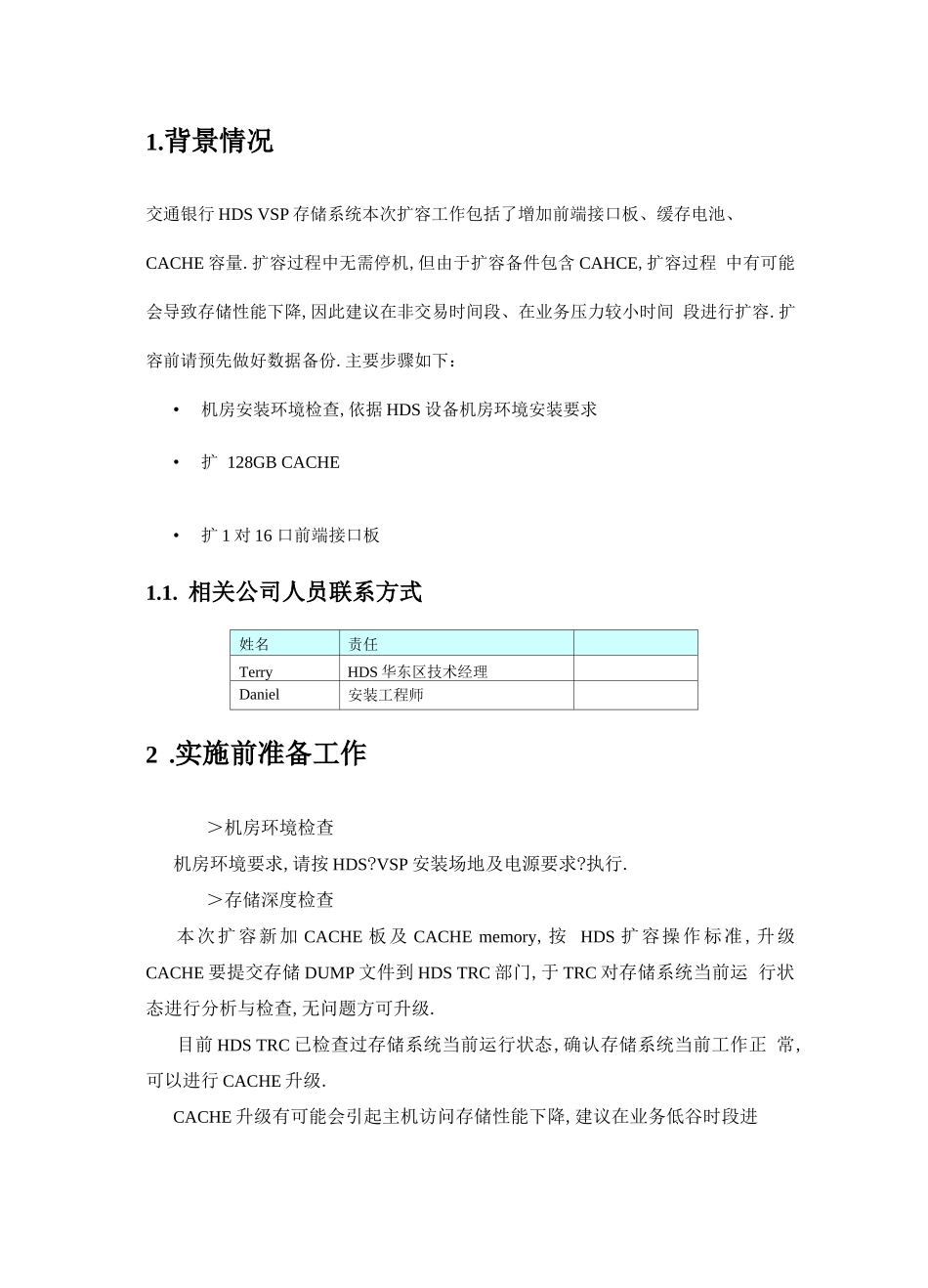

背景情况交通银行 HDS VSP 存储系统本次扩容工作包括了增加前端接口板、缓存电池、CACHE 容量
扩容过程中无需停机,但由于扩容备件包含 CAHCE,扩容过程 中有可能会导致存储性能下降,因此建议在非交易时间段、在业务压力较小时间 段进行扩容
扩容前请预先做好数据备份
主要步骤如下:•机房安装环境检查,依据 HDS 设备机房环境安装要求•扩 128GB CACHE•扩 1 对 16 口前端接口板1
相关公司人员联系方式姓名责任 TerryHDS 华东区技术经理Daniel安装工程师2
实施前准备工作>机房环境检查机房环境要求,请按 HDS
VSP 安装场地及电源要求
>存储深度检查本次扩容新加 CACHE 板及 CACHE memory,按 HDS 扩容操作标准,升级 CACHE 要提交存储 DUMP 文件到 HDS TRC 部门,于 TRC 对存储系统当前运 行状态进行分析与检查,无问题方可升级
目前 HDS TRC 已检查过存储系统当前运行状态,确认存储系统当前工作正 常,可以进行 CACHE 升级
CACHE 升级有可能会引起主机访问存储性能下降,建议在业务低谷时段进行
工作时间方案*以下工作方案为初稿,可能会根据实际情况进行调整
任务描述耗时负责方配合方前期准备工作工程技术方案讨论协调会1 day交通银行HDS分析当前的需求1 day交通银行HDS编写工程实施方案以及实施方案1 dayHDS交通银行设备到货验货双方共同完成机房环境电源等准备与检查交通银行HDS实施工作升级 CACHE小时HDS交通银行扩前端 CHA 板卡1 小时HDS交通银行工程结束4
VSP 存储健康检查HDS 存储系统 VSP 做扩容之前一般都会将存储系统微码升级到当前 HDS 推 荐版本,一方面可
