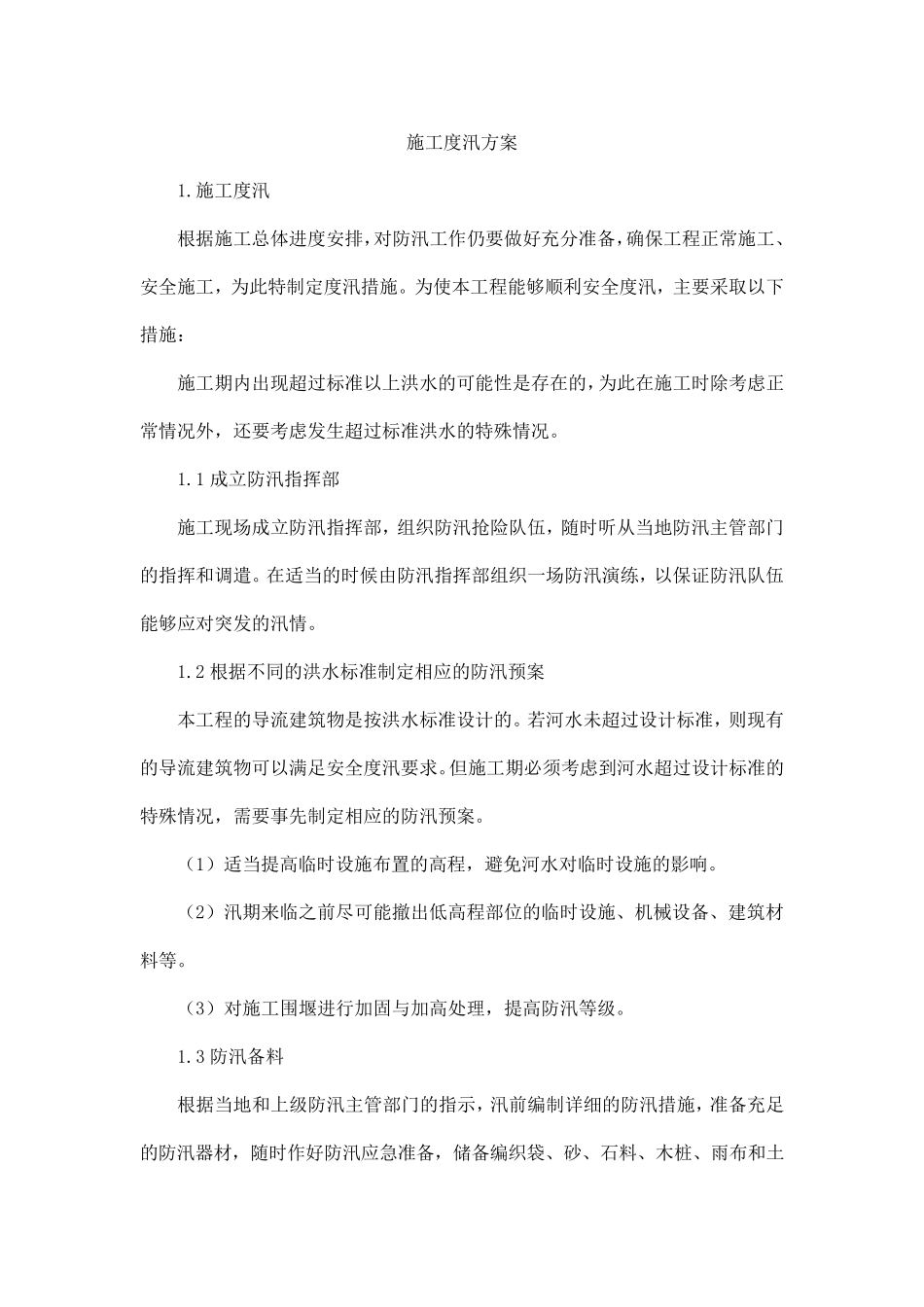

施工度汛方案 1.施工度汛 根据施工总体进度安排,对防汛工作仍要做好充分准备,确保工程正常施工、安全施工,为此特制定度汛措施。为使本工程能够顺利安全度汛,主要采取以下措施: 施工期内出现超过标准以上洪水的可能性是存在的,为此在施工时除考虑正常情况外,还要考虑发生超过标准洪水的特殊情况。 1.1 成立防汛指挥部 施工现场成立防汛指挥部,组织防汛抢险队伍,随时听从当地防汛主管部门的指挥和调遣。在适当的时候由防汛指挥部组织一场防汛演练,以保证防汛队伍能够应对突发的汛情。 1.2 根据不同的洪水标准制定相应的防汛预案 本工程的导流建筑物是按洪水标准设计的。若河水未超过设计标准,则现有的导流建筑物可以满足安全度汛要求。但施工期必须考虑到河水超过设计标准的特殊情况,需要事先制定相应的防汛预案。 (1)适当提高临时设施布置的高程,避免河水对临时设施的影响。 (2)汛期来临之前尽可能撤出低高程部位的临时设施、机械设备、建筑材料等。 (3)对施工围堰 进行 加 固 与 加 高处 理 ,提高防汛等级 。 1.3 防汛备料 根据当地和上级 防汛主管部门的指示 ,汛前编 制详 细 的防汛措施,准备充足的防汛器 材,随时作好防汛应急 准备,储 备编 织袋 、砂 、石 料、木 桩 、雨 布和土工布若干,排涝水泵。以便听从防汛部门的统一指挥随时投入使用。 1.4 围堰防汛措施 为避免围堰内外水位差太大,影响围堰稳定,根据围堰具体情况可在其背水面采取反滤压渗等措施。基坑内做好明水的排出,必要部位需用雨布覆盖。在施工过程中出现非正常水位,及时对围堰进行加固处理,以确保工程实物及施工人员、机械设备的安全。 1.5 施工进度的安排 紧抓主体建筑物的施工进度,确保工程按期完工,严格按施工组织设计中规定的工期,只能提前,不得滞后。 1.6 加强值班与观测 注意做好堰外水位的观测分析工作。围堰与基坑周围派专人24 小时值班,并配备通讯设备,以便及时与有关方面联系、报告。 1.7 施工布置 在施工现场布置时,将拌和场、预制场、加工场及其他 生 产 、生 活 设施均 布置于 不受 汛情影响的部位。一旦 汛情到 来 ,及时组织人员进行防汛抢 险 ,尽 量 减小损 失 。 2.度汛应 急 预案 2.1 防汛预案 级 别 在汛期内,项 目 部应 根据洪 水预警 级 别 来 确定相 应 的预案 级 别 ( 1) 第 一预案 当 遇 到 预报在未 来12...
