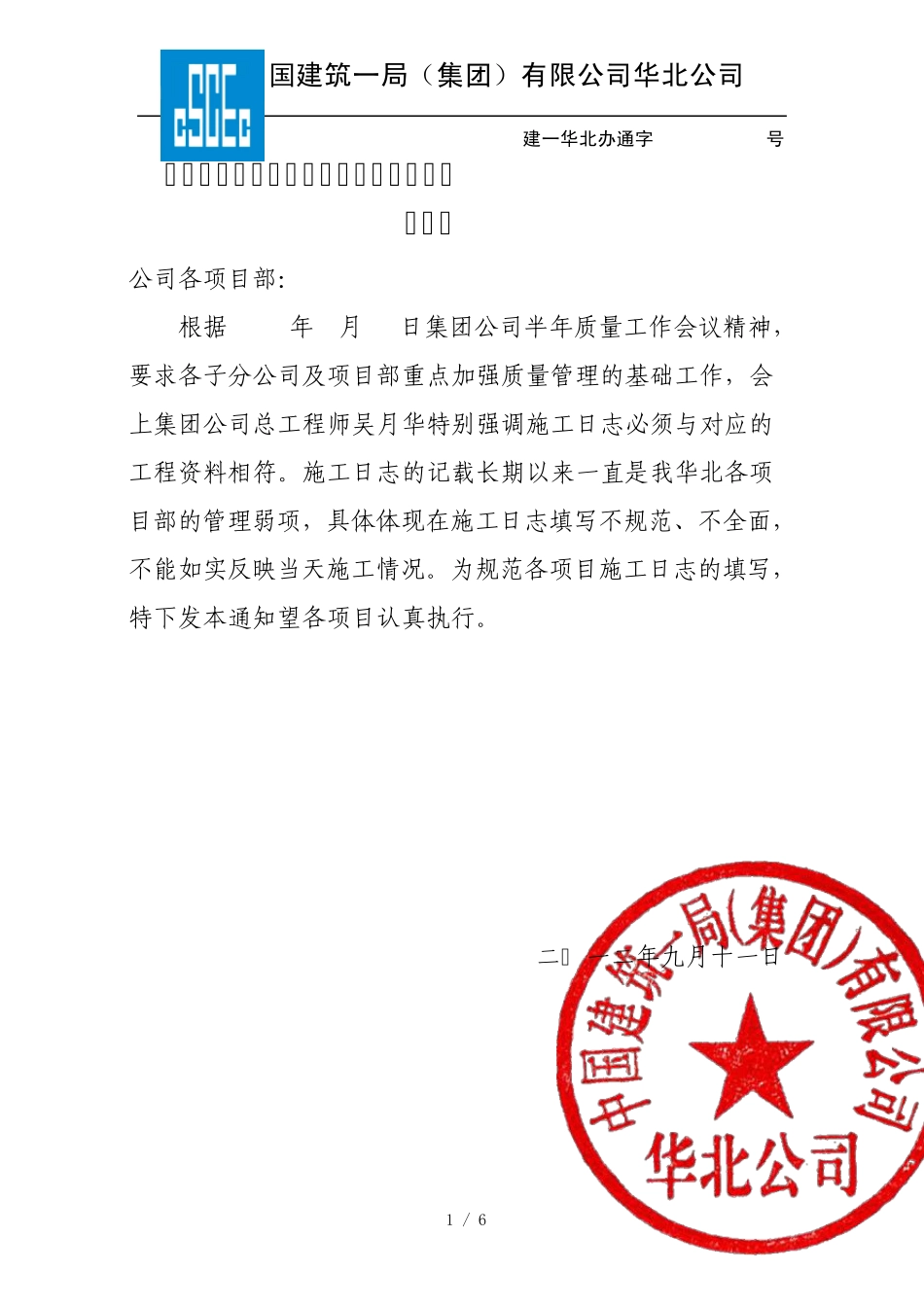

中国建筑一局(集团)有限公司华北公司 1 / 6 建一华北办通字 [2012] 028 号 关于下发“施工日志编制的具体要求” 的通知 公司各项目部: 根据2012年8月31日集团公司半年质量工作会议精神,要求各子分公司及项目部重点加强质量管理的基础工作,会上集团公司总工程师吴月华特别强调施工日志必须与对应的工程资料相符
施工日志的记载长期以来一直是我华北各项目部的管理弱项,具体体现在施工日志填写不规范、不全面,不能如实反映当天施工情况
为规范各项目施工日志的填写,特下发本通知望各项目认真执行

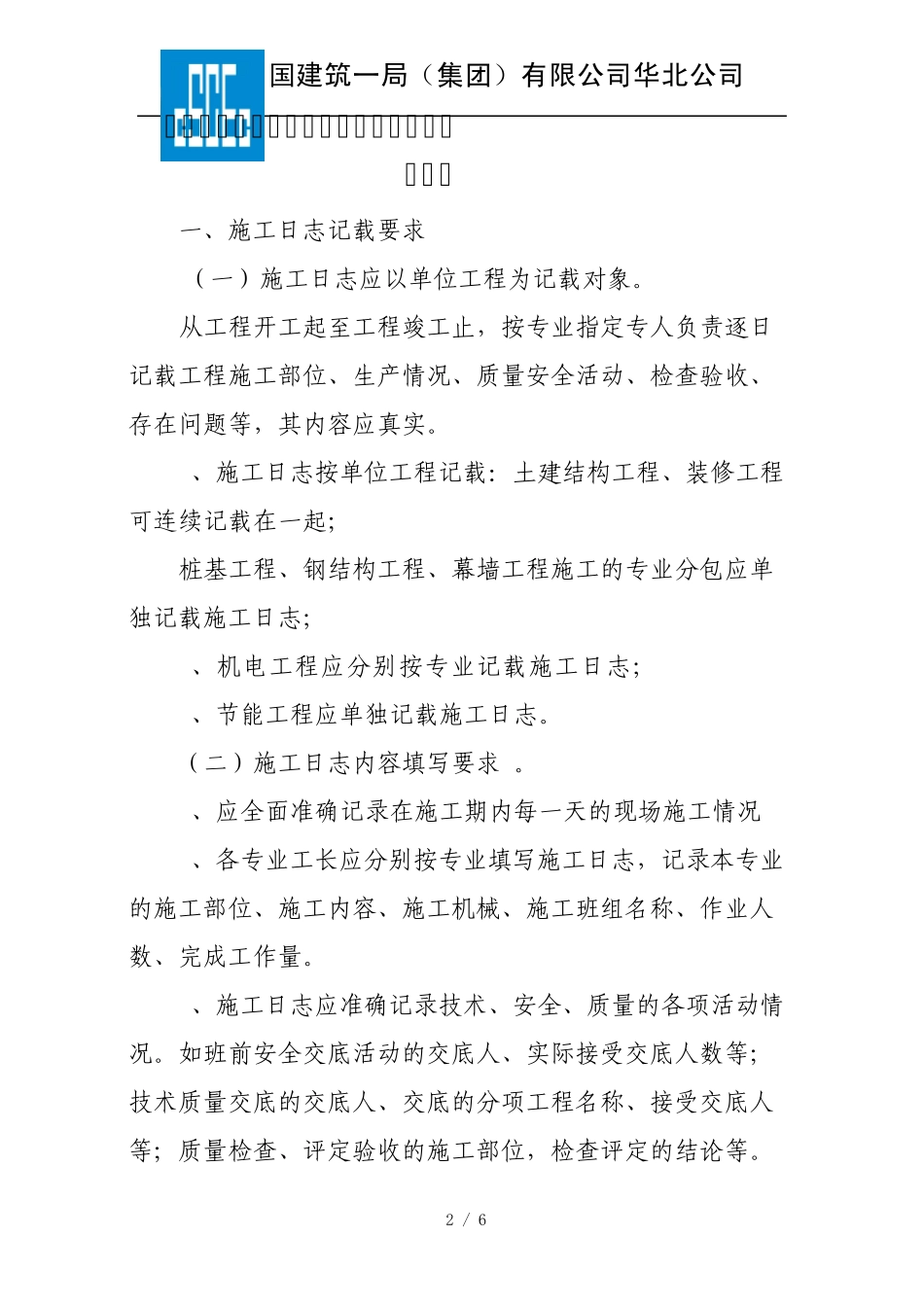

二〇 一二年九月十一日 中国建筑一局(集团)有限公司华北公司 2 / 6 关于下发“施工日志编制的具体要求” 的通知 一、施工日志记载要求 (一)施工日志应以单位工程为记载对象
从工程开工起至工程竣工止,按专业指定专人负责逐日记载工程施工部位、生产情况、质量安全活动、检查验收、存在问题等,其内容应真实
1、施工日志按单位工程记载:土建结构工程、装修工程可连续记载在一起; 桩基工程、钢结构工程、幕墙工程施工的专业分包应单独记载施工日志; 2、机电工程应分别按专业记载施工日志; 3、节能工程应单独记载施工日志
(二)施工日志内容填写要求
1、应全面准确记录在施工期内每一天的现场施工情况 2、各专业工长应分别按专业填写施工日志,记录本专业的施工部位、施工内容、施工机械、施工班组名称、作业人数、完成工作量
3、施工日志应准确记录技术、安全、质量的各项活动情况
如班前安全交底活动的交底人、实际接受交底人数等;技术质量交底的交底人、交底的分项工程名称、接受交底人等;质量检查、评定验收的施工部位,检查评定的结论等

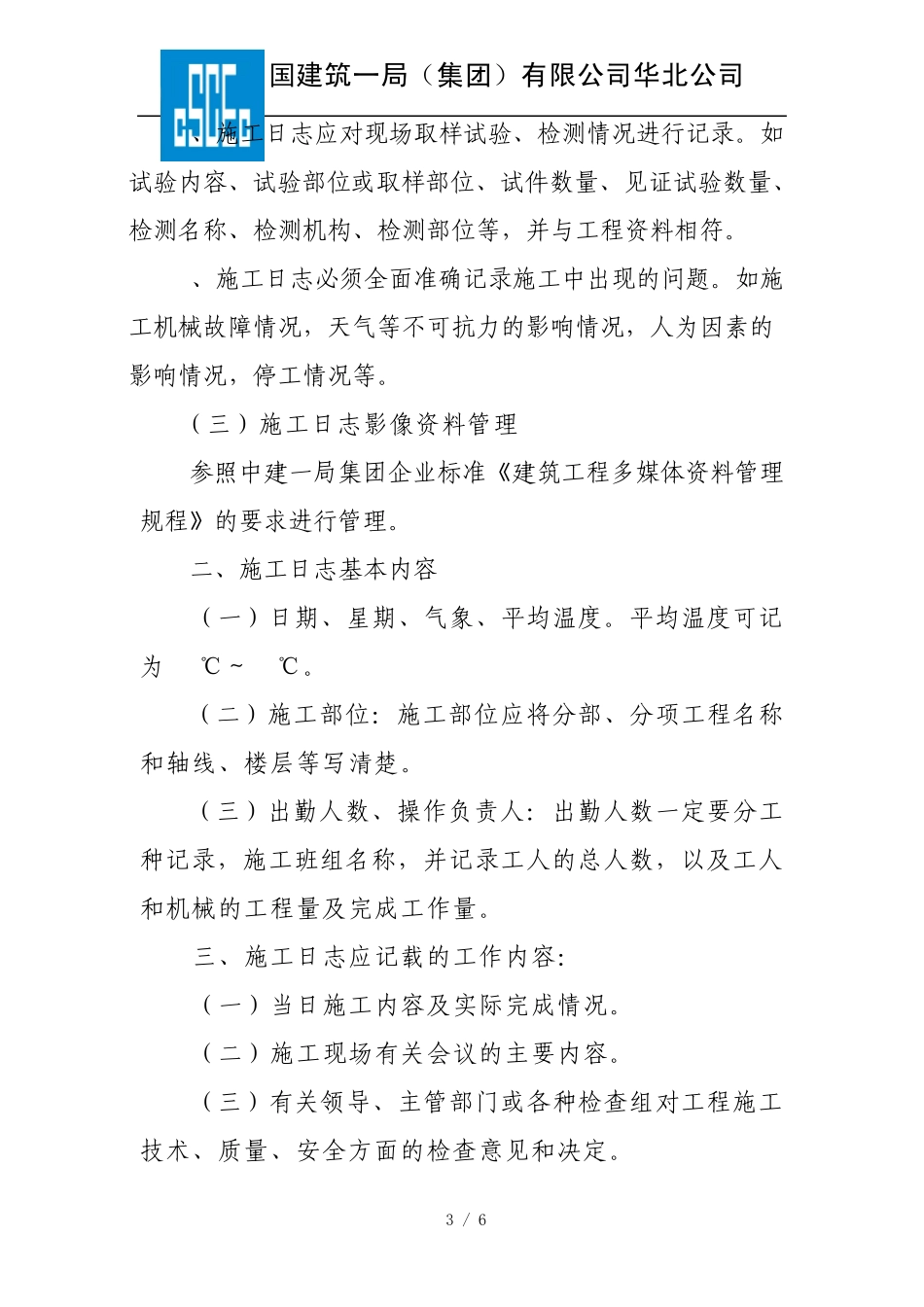

中国建筑一局(集团)有限公司华北公司 3 / 6 4、施工日志应对现场取样试验、检测情况进行记录
如试验内容、试验部位或取样部位、试件数量、见证试验数量、检测名称、检测机
