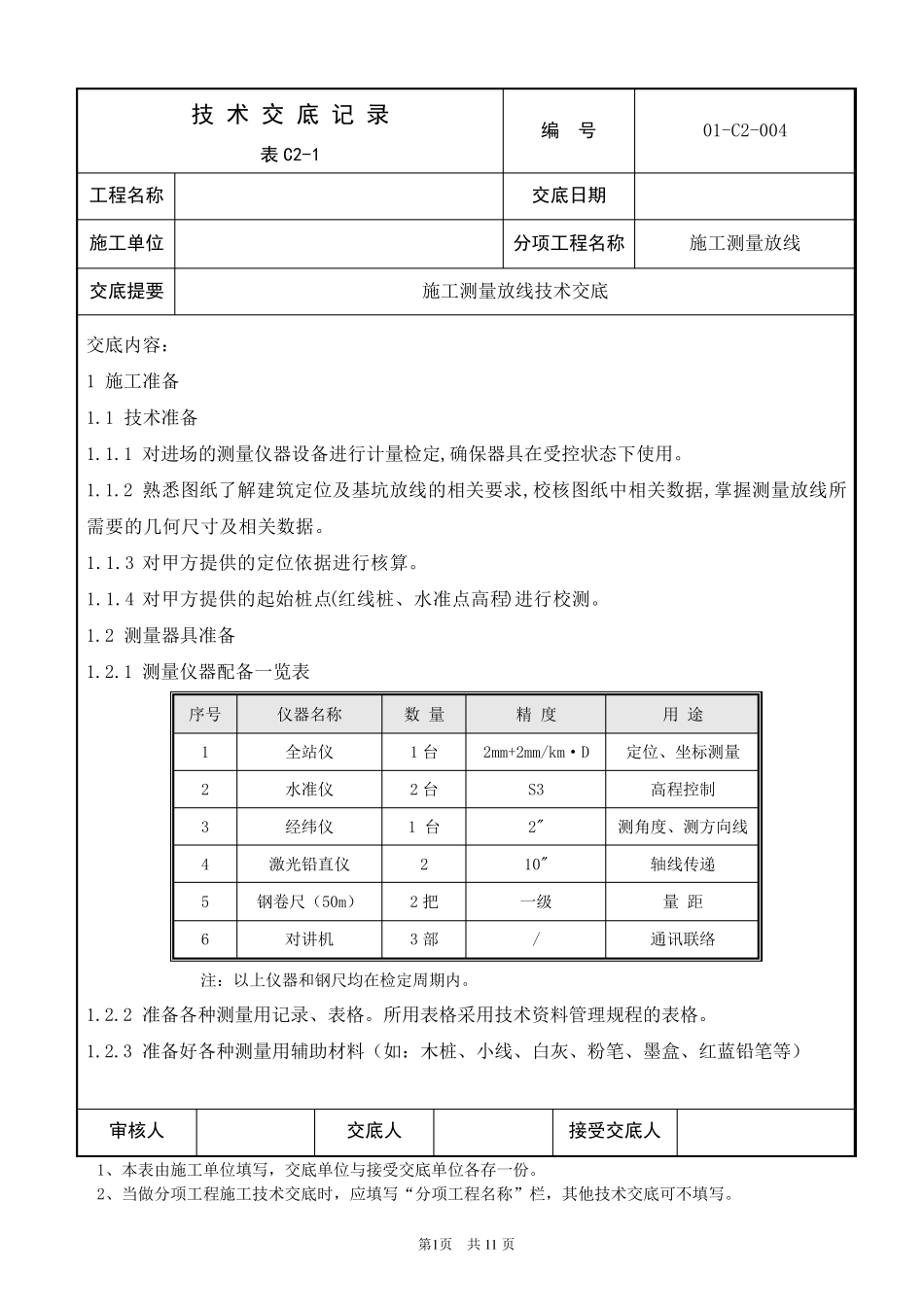

第1 页 共1 1 页 技 术 交 底 记 录 表 C2-1 编 号 01-C2-004 工程名称 交底日期 施工单位 分项工程名称 施工测量放线 交底提要 施工测量放线技术交底 交底内容: 1 施工准备 1.1 技术准备 1.1.1 对进场的测量仪器设备进行计量检定,确保器具在受控状态下使用。 1.1.2 熟悉图纸了解建筑定位及基坑放线的相关要求,校核图纸中相关数据,掌握测量放线所需要的几何尺寸及相关数据。 1.1.3 对甲方提供的定位依据进行核算。 1.1.4 对甲方提供的起始桩点(红线桩、水准点高程)进行校测。 1.2 测量器具准备 1.2.1 测量仪器配备一览表 序号 仪器名称 数 量 精 度 用 途 1 全站仪 1 台 2mm+2mm/km·D 定位、坐标测量 2 水准仪 2 台 S3 高程控制 3 经纬仪 1 台 2" 测角度、测方向线 4 激光铅直仪 2 10" 轴线传递 5 钢卷尺(50m) 2 把 一级 量 距 6 对讲机 3 部 / 通讯联络 注:以上仪器和钢尺均在检定周期内。 1.2.2 准备各种测量用记录、表格。所用表格采用技术资料管理规程的表格。 1.2.3 准备好各种测量用辅助材料(如:木桩、小线、白灰、粉笔、墨盒、红蓝铅笔等 ) 审核人 交底人 接受交底人 1、本 表由 施工单 位填 写 , 交底单 位与 接 受交底单 位各存 一份 。 2、当 做 分 项 工程施工技术交底时 , 应 填 写 “ 分 项 工程名称” 栏 , 其 他 技术交底可 不 填 写 。 第 2 页 共 1 1 页 技 术 交 底 记 录 表 C2-1 编 号 01-C2-004 工程名称 交底日期 施工单位 分项工程名称 施 工 测 量 放 线 交底提要 施 工 测 量 放 线 技 术 交 底 交 底 内 容 : 1.3 人 员 准 备 1.3.1 日 常 施 工 测 量 工 作 由 项 目 部 测 量 组 负 责 , 测 量 组 由 1 名 专 业 测 量 管 理 人 员 , 2 名 持 证 上岗 测 量 员 组 成 , 劳 务 分 包 单 位 测 量 人 员 配 合 测 量 员 进 行 施 工 测 量 放 线 工 作 , 项 目 部 测 量 员 负 责测 量 工 作 的 检 验 和 管 理 。 1.3.2 地 下 室 结 构 施 工 期 间 , 基 坑 边 坡 变 形 和 沉 降 观 测 由 分 包 单 位 负 责 测 量 记 录 。 1.3.3 结 构 变 形 监 测 及 沉 降 观 测...
