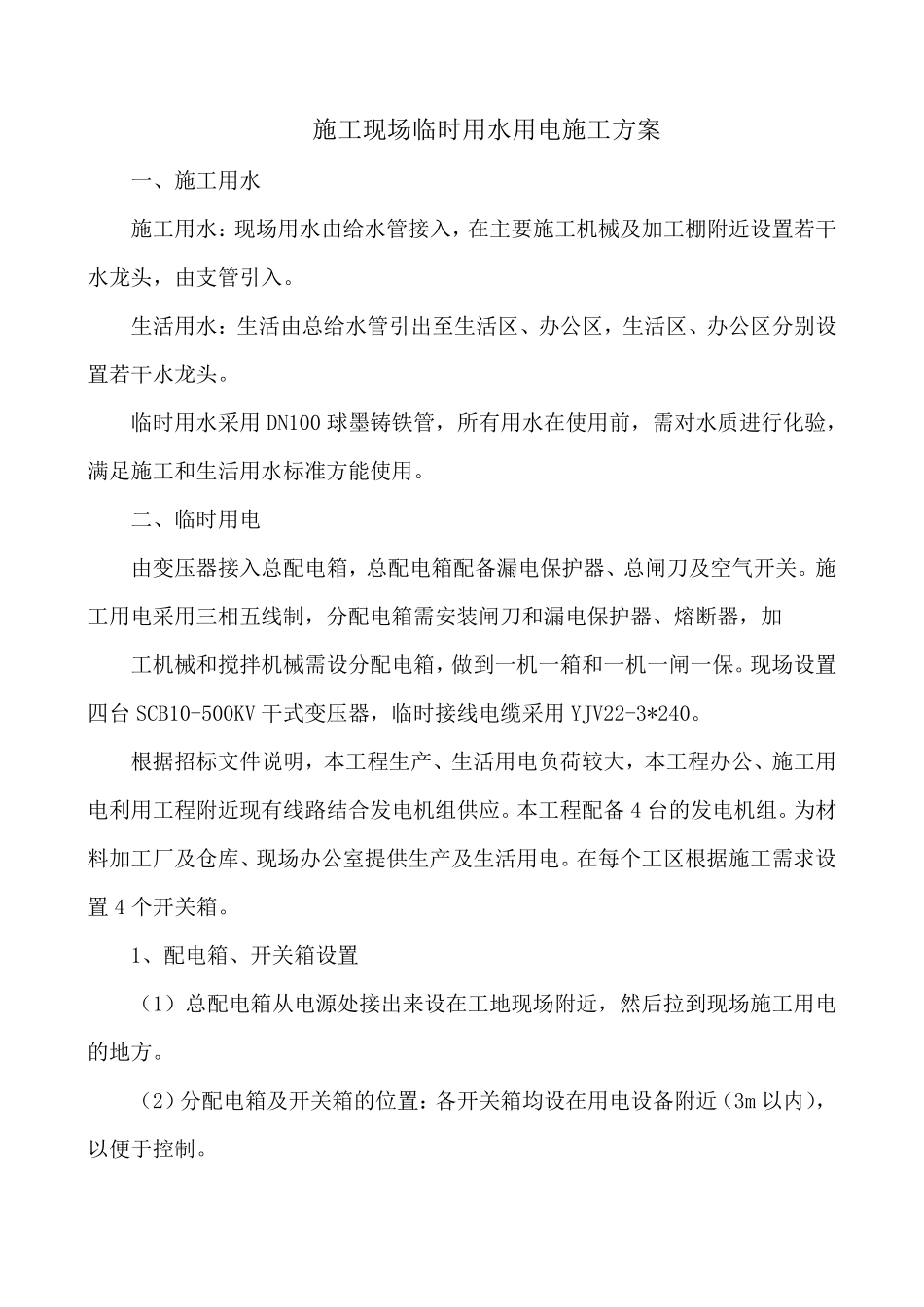

施工现场临时用水用电施工方案 一、施工用水 施工用水:现场用水由给水管接入,在主要施工机械及加工棚附近设置若干水龙头,由支管引入
生活用水:生活由总给水管引出至生活区、办公区,生活区、办公区分别设置若干水龙头
临时用水采用DN100 球墨铸铁管,所有用水在使用前,需对水质进行化验,满足施工和生活用水标准方能使用
二、临时用电 由变压器接入总配电箱,总配电箱配备漏电保护器、总闸刀及空气开关
施工用电采用三相五线制,分配电箱需安装闸刀和漏电保护器、熔断器,加 工机械和搅拌机械需设分配电箱,做到一机一箱和一机一闸一保
现场设置四台 SCB10-500KV 干式变压器,临时接线电缆采用YJV22-3*240
根据招标文件说明,本工程生产、生活用电负荷较大,本工程办公、施工用电利用工程附近现有线路结合发电机组供应
本工程配备 4 台的发电机组
为材料加工厂及仓库、现场办公室提供生产及生活用电
在每个工区根据施工需求设置 4 个开关箱
1、配电箱、开关箱设置 (1)总配电箱从电源处接出来设在工地现场附近,然后拉到现场施工用电的地方
(2)分配电箱及开关箱的位置:各开关箱均设在用电设备附近(3m 以内),以便于控制

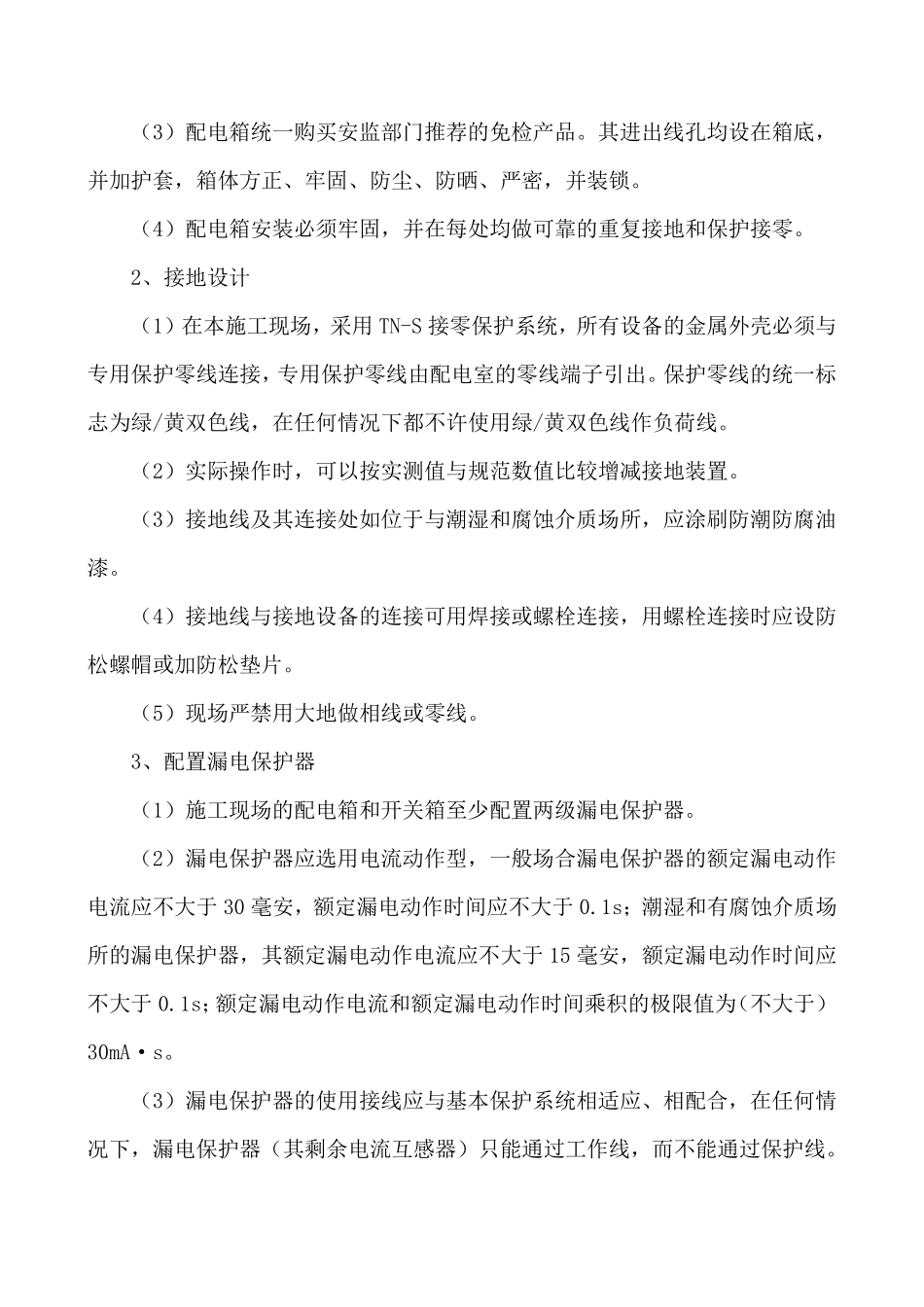

( 3) 配 电 箱 统 一 购 买 安 监 部 门 推 荐 的 免 检 产 品
其 进 出 线 孔 均 设 在 箱 底 ,并 加 护 套 , 箱 体 方 正 、 牢 固 、 防 尘 、 防 晒 、 严 密 , 并 装 锁
( 4) 配 电 箱 安 装 必 须 牢 固 , 并 在 每 处 均 做 可 靠 的 重 复 接 地 和 保 护 接 零

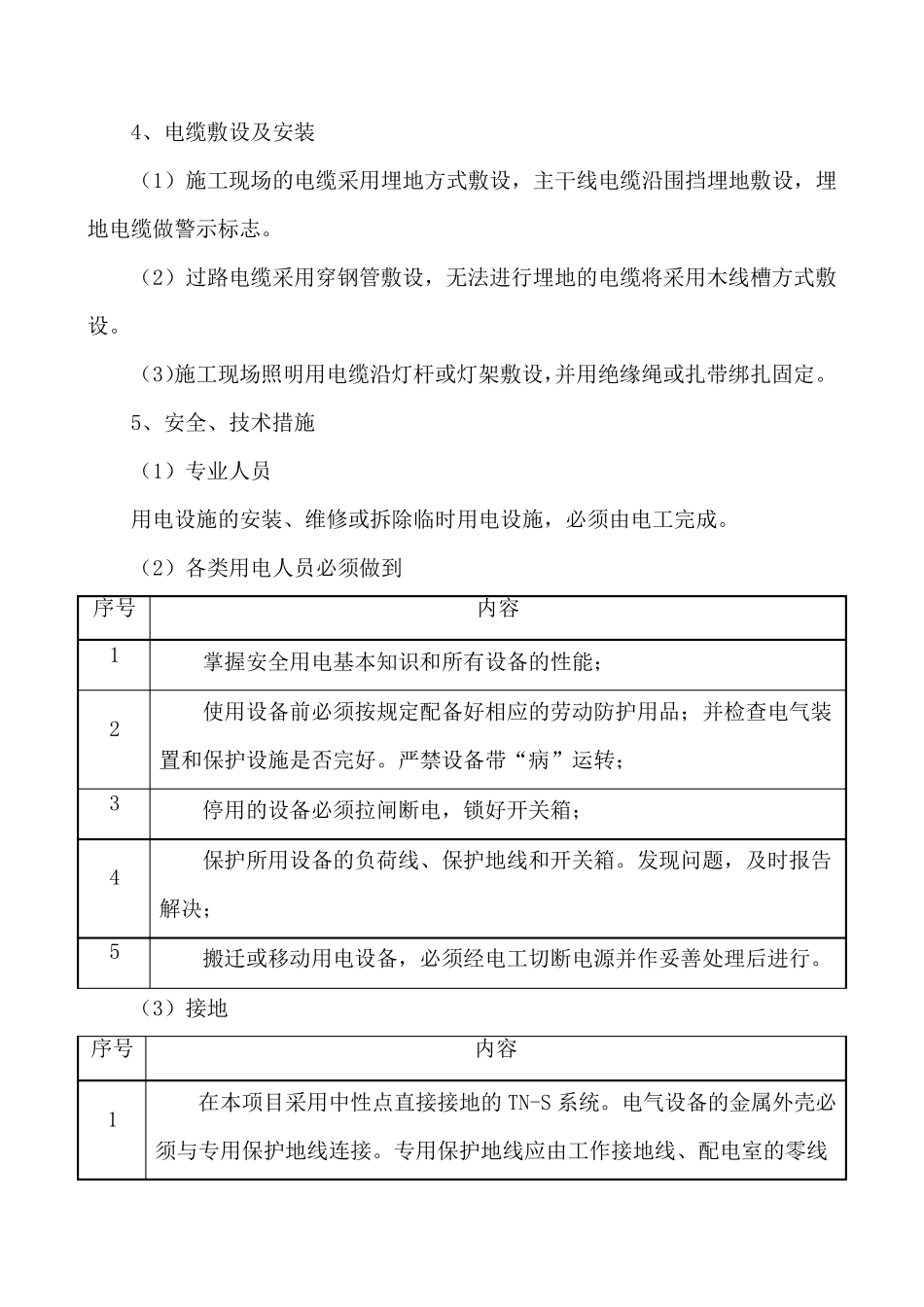

2、 接 地 设 计 ( 1) 在 本 施 工 现 场 , 采 用 TN-S 接 零 保 护 系 统 , 所 有 设 备 的 金 属 外 壳 必 须 与专 用 保 护 零 线 连 接 , 专 用 保 护 零 线
