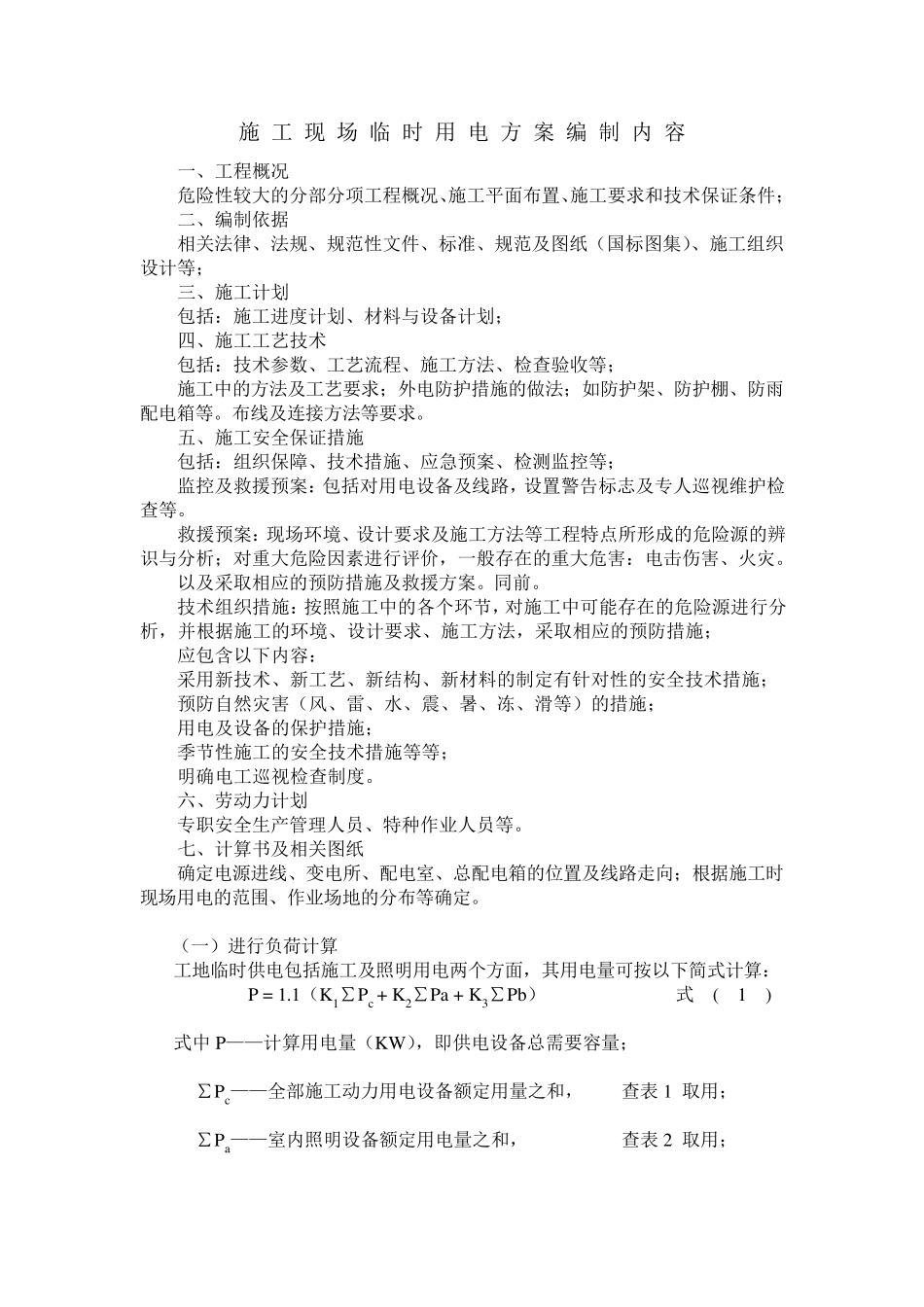

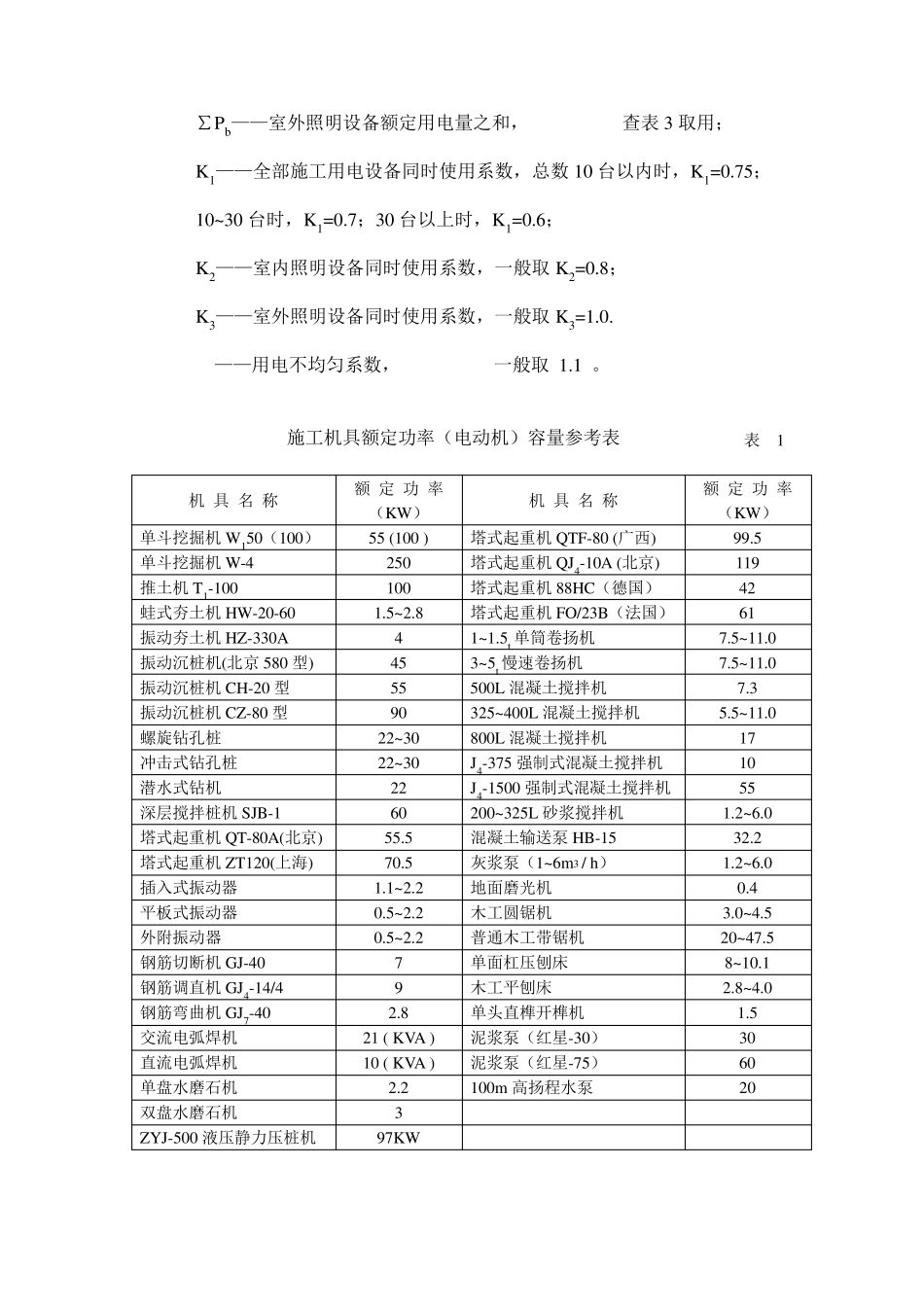

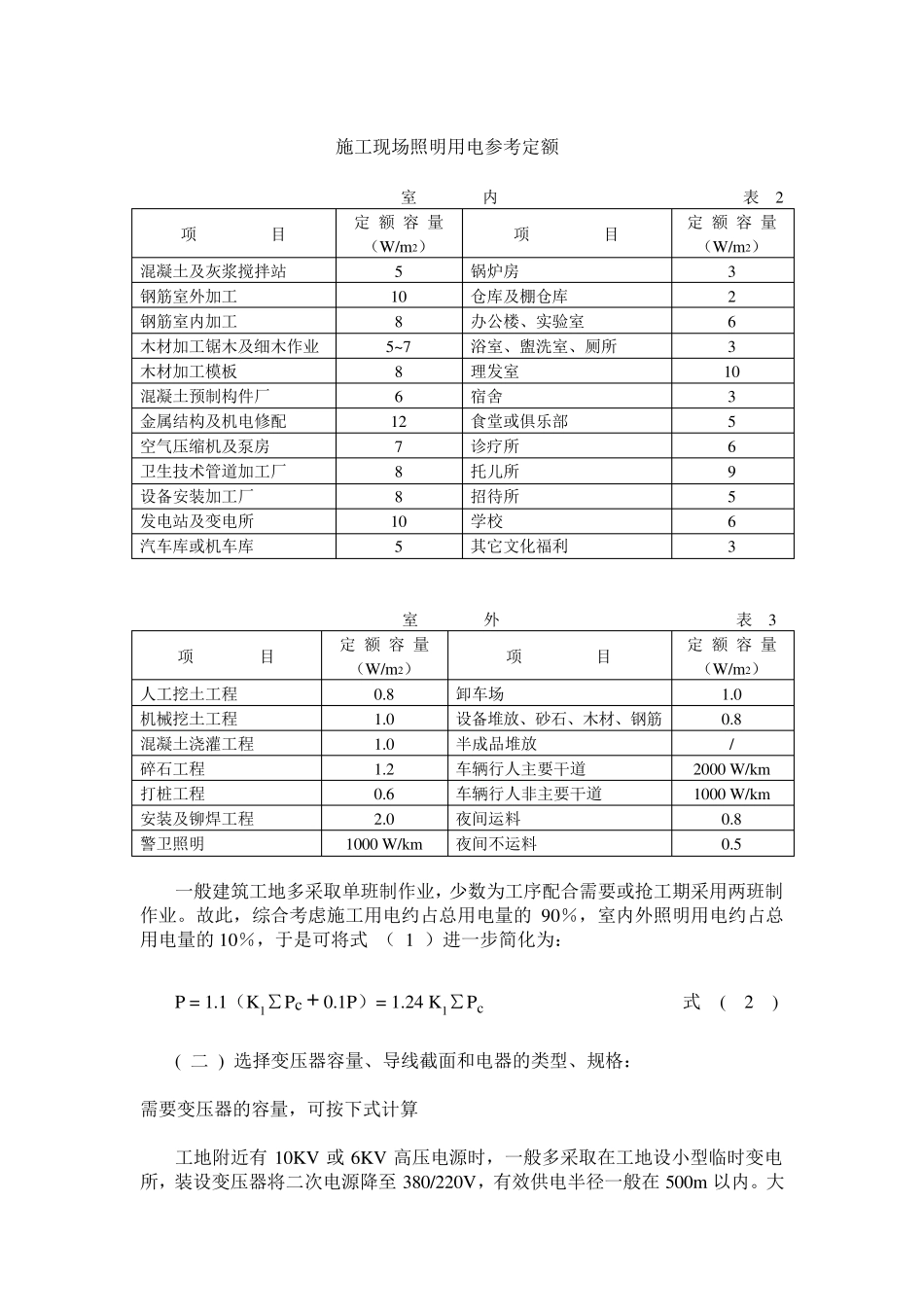

施 工 现 场 临 时 用 电 方 案 编 制 内 容 一、工程概况 危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件; 二、编制依据 相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等; 三、施工计划 包括:施工进度计划、材料与设备计划; 四、施工工艺技术 包括:技术参数、工艺流程、施工方法、检查验收等; 施工中的方法及工艺要求;外电防护措施的做法;如防护架、防护棚、防雨配电箱等。布线及连接方法等要求。 五、施工安全保证措施 包括:组织保障、技术措施、应急预案、检测监控等; 监控及救援预案:包括对用电设备及线路,设置警告标志及专人巡视维护检查等。 救援预案:现场环境、设计要求及施工方法等工程特点所形成的危险源的辨识与分析;对重大危险因素进行评价,一般存在的重大危害:电击伤害、火灾。 以及采取相应的预防措施及救援方案。同前。 技术组织措施:按照施工中的各个环节,对施工中可能存在的危险源进行分析,并根据施工的环境、设计要求、施工方法,采取相应的预防措施; 应包含以下内容: 采用新技术、新工艺、新结构、新材料的制定有针对性的安全技术措施; 预防自然灾害(风、雷、水、震、暑、冻、滑等)的措施; 用电及设备的保护措施; 季节性施工的安全技术措施等等; 明确电工巡视检查制度。 六、劳动力计划 专职安全生产管理人员、特种作业人员等。 七、计算书及相关图纸 确定电源进线、变电所、配电室、总配电箱的位置及线路走向;根据施工时现场用电的范围、作业场地的分布等确定。 (一)进行负荷计算 工地临时供电包括施工及照明用电两个方面,其用电量可按以下简式计算: P = 1.1(K1∑Pc + K2∑Pa + K3∑Pb) 式 ( 1 ) 式中 P——计算用电量(KW),即供电设备总需要容量; ∑Pc——全部施工动力用电设备额定用量之和, 查表 1 取用; ∑Pa——室内照明设备额定用电量之和, 查表 2 取用; ∑Pb——室外照明设备额定用电量之和, 查表 3 取用; K1——全部施工用电设备同时使用系数,总数 10 台以内时,K1=0.75; 10~ 30 台时,K1=0.7;30 台以上时,K1=0.6; K2——室内照明设备同时使用系数,一般取 K2=0.8; K3——室外照明设备同时使用系数,一般取 K3=1.0. ——用电不均匀系数, 一般取 1.1 。 施工机具额定功率(电动机)容量参考表 表 1 机 具 名 称 额 定 ...
