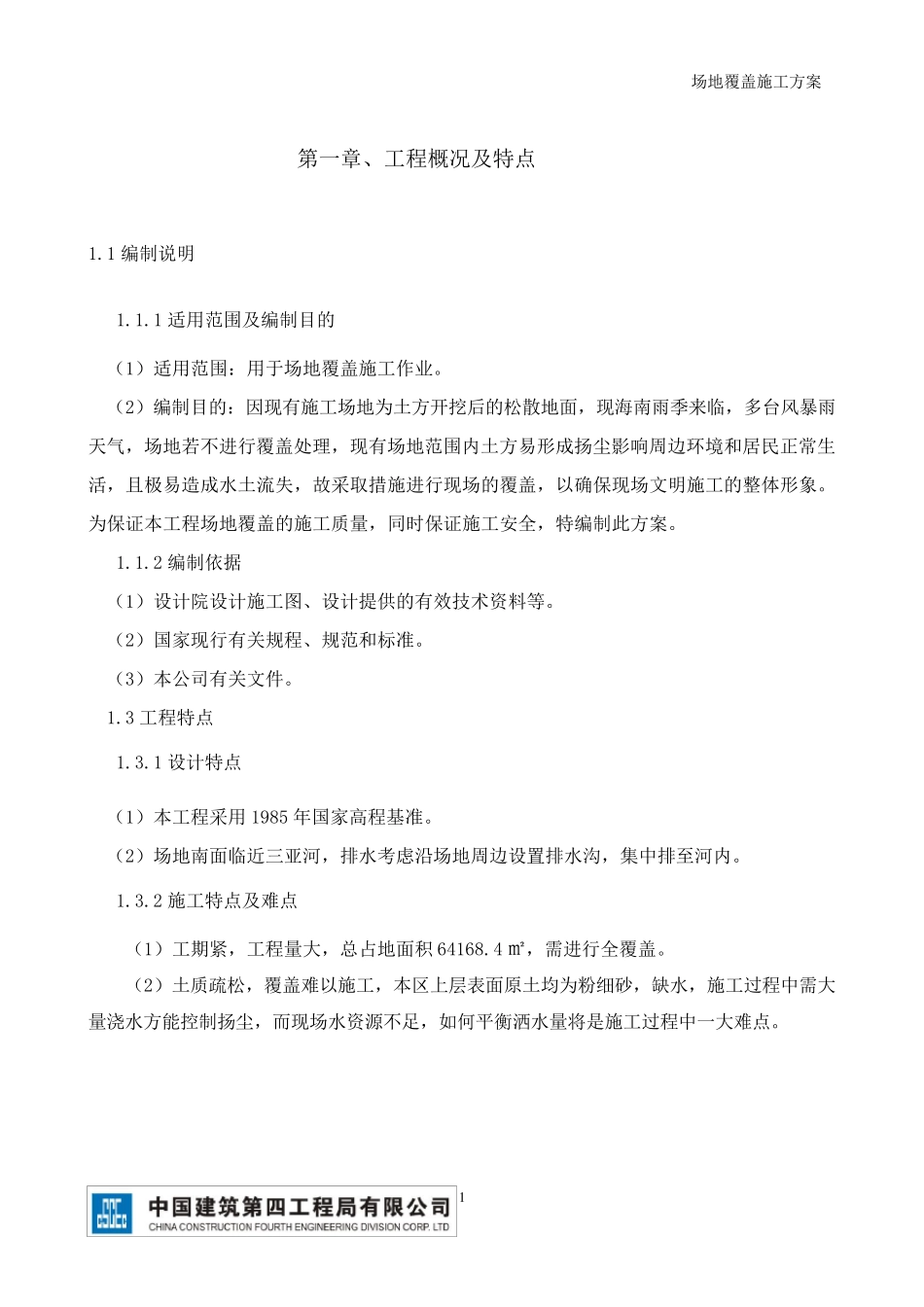

场地覆盖施工方案 1 第一章、工程概况及特点 1.1 编制说明 1.1.1 适用范围及编制目的 (1)适用范围:用于场地覆盖施工作业。 (2)编制目的:因现有施工场地为土方开挖后的松散地面,现海南雨季来临,多台风暴雨天气,场地若不进行覆盖处理,现有场地范围内土方易形成扬尘影响周边环境和居民正常生活,且极易造成水土流失,故采取措施进行现场的覆盖,以确保现场文明施工的整体形象。为保证本工程场地覆盖的施工质量,同时保证施工安全,特编制此方案。 1.1.2 编制依据 (1)设计院设计施工图、设计提供的有效技术资料等。 (2)国家现行有关规程、规范和标准。 (3)本公司有关文件。 1.3 工程特点 1.3.1 设计特点 (1)本工程采用 1985 年国家高程基准。 (2)场地南面临近三亚河,排水考虑沿场地周边设置排水沟,集中排至河内。 1.3.2 施工特点及难点 (1)工期紧,工程量大,总占地面积64168.4 ㎡,需进行全覆盖。 (2)土质疏松,覆盖难以施工,本区上 层 表 面原 土均 为粉 细 砂 ,缺 水,施工过 程中需大量浇 水方能 控 制扬尘,而 现场水资源 不足 ,如 何 平 衡 洒 水量将 是 施工过 程中一大难点。 三亚海罗项目 场地平整方案 2 第二章、施工准备 2.1 技术准备 2.1.1 编制场地平整施工作业指导书,并按规定程序进行审批:参加施工的所有人员必须熟悉施工作业指导书的内容,弄清施工顺序和施工方法,以及质量、安全、文明施工等要求。 2.1.2 技术交底:场地覆盖前必须对全体参建人员进行技术、质量、安全三级交底。所有参加施工的人员必须牢固记住技术交底的内容。交底的范围如下: (1)场地覆盖施工的范围和工作量。 (2) 场地覆盖的时间和进度。 (3) 场地覆盖人员组织,各个面、点的工作负责人。 (4) 场地覆盖的作业指导书,施工方法及施工顺序,对施工方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白。 2.1.3 召开施工前生产会议:落实施工作业指导书中的各项内容,要逐人逐点逐项认真落实施工中的每一个细节,并讲解施工时需注意的事项和遇到特殊问题的应变方法。强调安全、质量、文明施工的重要性。做到分工明确,责任到人。施工过程中,工作人员不得擅自离开工作岗位。 施工期间,坚持每日站班 制:除 项目部 等上 级机 构 组织的站班 会外 ,场地覆盖施工组要单 独 执 行每日站班 制,交待 当 日施工任务 、人员、材 料 设...
