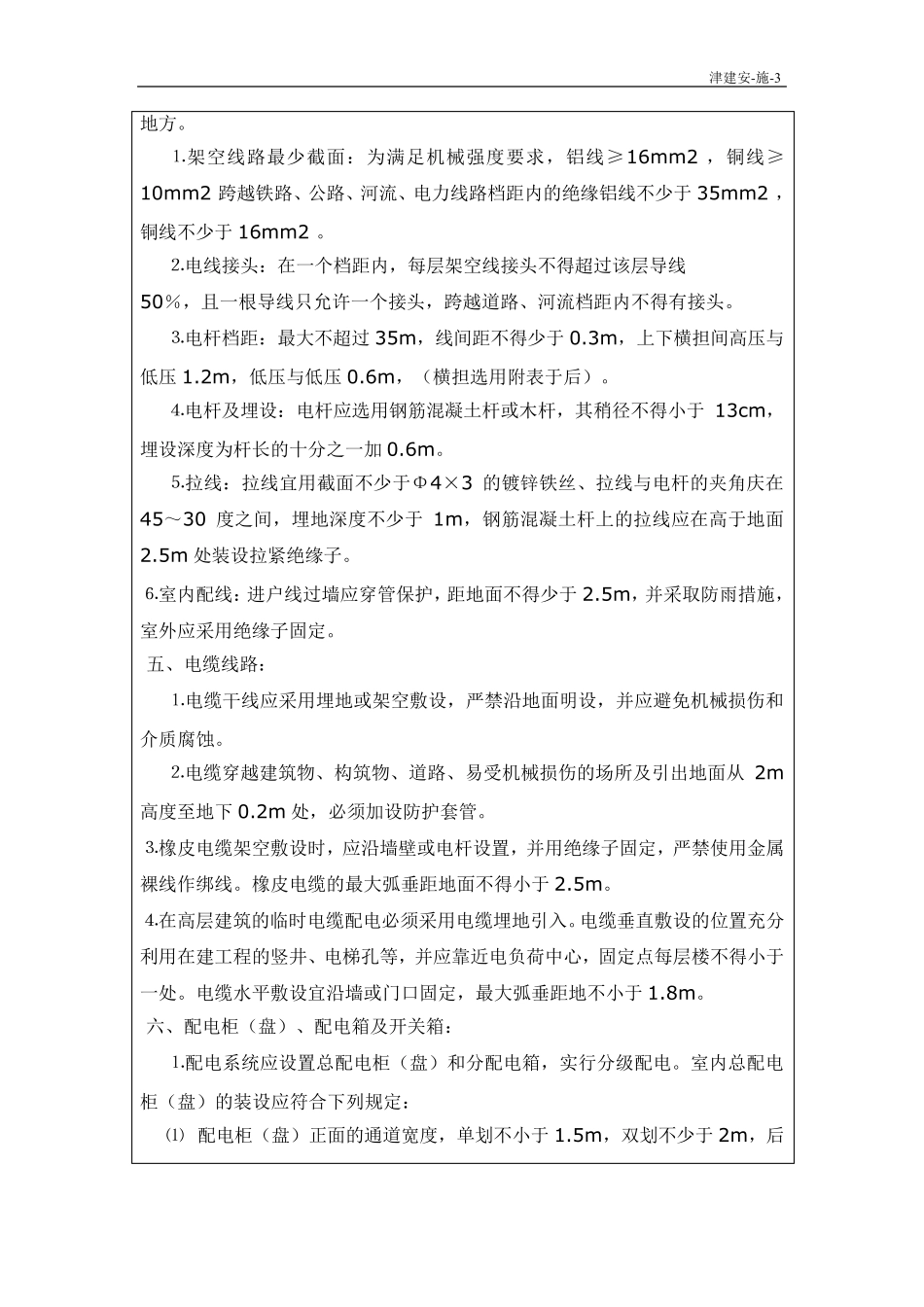

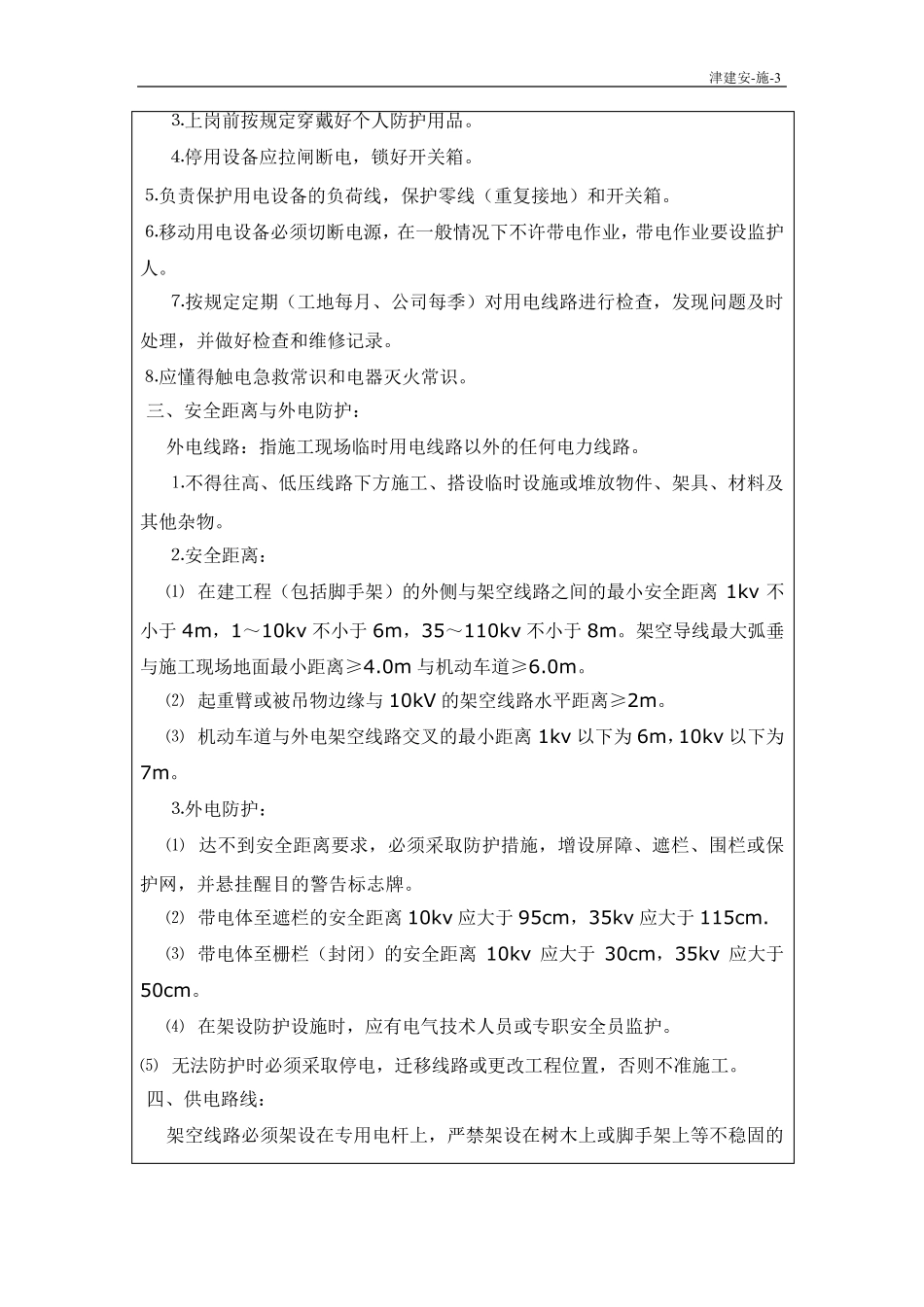

津建安-施-3 施工用电安全技术交底 施工单位:天津富凯建设集团有限公司 编号: 工程名称 改性乳化沥青生产仓储项目土建工程 工种 电工 施工部位 主体 交底时间 交底内容: 一、用电管理: ⒈临时用电必须按“《施工现场临时用电安全技术规范》JGJ46-2012”编制用电施工组织设计制定安全用电技术措施和电气防火措施。 ⒉临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。 ⒊临时用电施工组织设计的内容和步骤: ⑴ 现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向。 ⑵ 进行负荷计算,选择导线截面和电器的类型、规格。 ⑶ 绘制电气平面图,立面图和接线系统图。 ⑷ 制定安全用电技术措施和电气防火措施。 ⒋施工现场临时用电安全技术档案: ⑴ 临时用电施工组织设计及修改施工组织设计的全部资料。 ⑵ 技术交底资料。 ⑶ 临时用电工程检查验收表。 ⑷ 接地电阻测定记录。 ⑸ 定期检(复)查表(工地每 月 ,公司每 季 进行一次 )。 ⑹ 电工维 修工作记录。 ⒌ 安装 、维 修或 拆 除 临时用电工程,必须由电工完 成 ,电工等 级 应 同 工程的难 易程度 和技术复杂 性相 适 应 。 二 、电工: ⒈电工必须经过 专 业 及安全技术培 训 ,经(地)市 劳 动 部门 考 试 合 格发 给 操作证 ,方 准 独立操 作。 ⒉电工应 掌 握 用电安全基 本 知 识 和所 有设备 性能 。 津建安-施-3 ⒊上岗前按规定穿戴好个人防护用品。 ⒋停用设备应拉闸断电,锁好开关箱。 ⒌负责保护用电设备的负荷线,保护零线(重复接地)和开关箱。 ⒍移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。 ⒎按规定定期(工地每月、公司每季)对用电线路进行检查,发现问题及时处理,并做好检查和维修记录。 ⒏应懂得触电急救常识和电器灭火常识。 三、安全距离与外电防护: 外电线路:指施工现场临时用电线路以外的任何电力线路。 ⒈不得往高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其他杂物。 ⒉安全距离: ⑴ 在建工程(包括脚手架)的外侧与架空线路之间的最小安全距离 1kv不小于4m,1~10kv不小于6m,35~110kv不小于8m。架空导线最大弧垂与施工现场地面最小距离≥4.0m 与机动车道≥6.0m。 ⑵ 起重臂或被吊物边缘与 10kV 的架空线路水平距离≥2m。 ⑶...
