施 工 电 梯 位 于 地 下 室 顶 板 加 固 方 案 一 、 工 程 概 况 工 程 名 称 工 程 地 址 建 设 单 位 监 理 单 位 设 计 单 位 勘 察 单 位 施 工 单 位 检 测 单 位 监 督 机 构 使 用 年 限 结 构 设 计 使 用 年 限 50 年 因 施 工 现 场 环 境 所 致 , 本 工 程 施 工 电 梯 拟 安 装 在 地 下 室 顶 板 上 , 根 据 施 工 现 场 , 施 工 升降 机 基 础 只 能 设 置 在 地 下 车 库 顶 板 上 , 由 于 施 工 升 降 机 安 装 高 度 大 , 使 用 时 间 长 , 砌 体 封 闭和 装 饰 阶 段 使 用 频 繁 , 综 合 分 析 , 对 施 工 升 降 机 基 础 部 位 进 行 加 固 处 理

施 工 升 降 机 基 础 采 用 C16@200 双 层 双 向 布 置 , 300 厚
地 下 室 顶 板 混 凝 土 强 度 设 计 等 级C30, 由 于 此 基 础 位 于 地 下 室 顶 板 上 面 , 故 对 施 工 电 梯 基 础 结 构 层 内 进 行 加 固
二 、 加 固 方 案 采 用 加 固 方 案 如 下 : 采 用 模 板 支 撑 体 系 进 行 加 固 , 模 板 支 架 搭 设 高 度 为 地 下 车 库 防 水 底板 上 平 至 车 库 顶 板 板 底 , 搭 设 尺 寸 为 : 搭 设 高 度 负 一 层 3
5m, 立 杆的纵距 b=0
5m, 立杆的横距 l=0
5m, 立 杆的步距 h=1
搭 设 范围为 施 工 电 梯 基 础 外边各出 2m 即不小于 8m ×10
2m 范围内
采 用 的钢管类型为 φ48×3

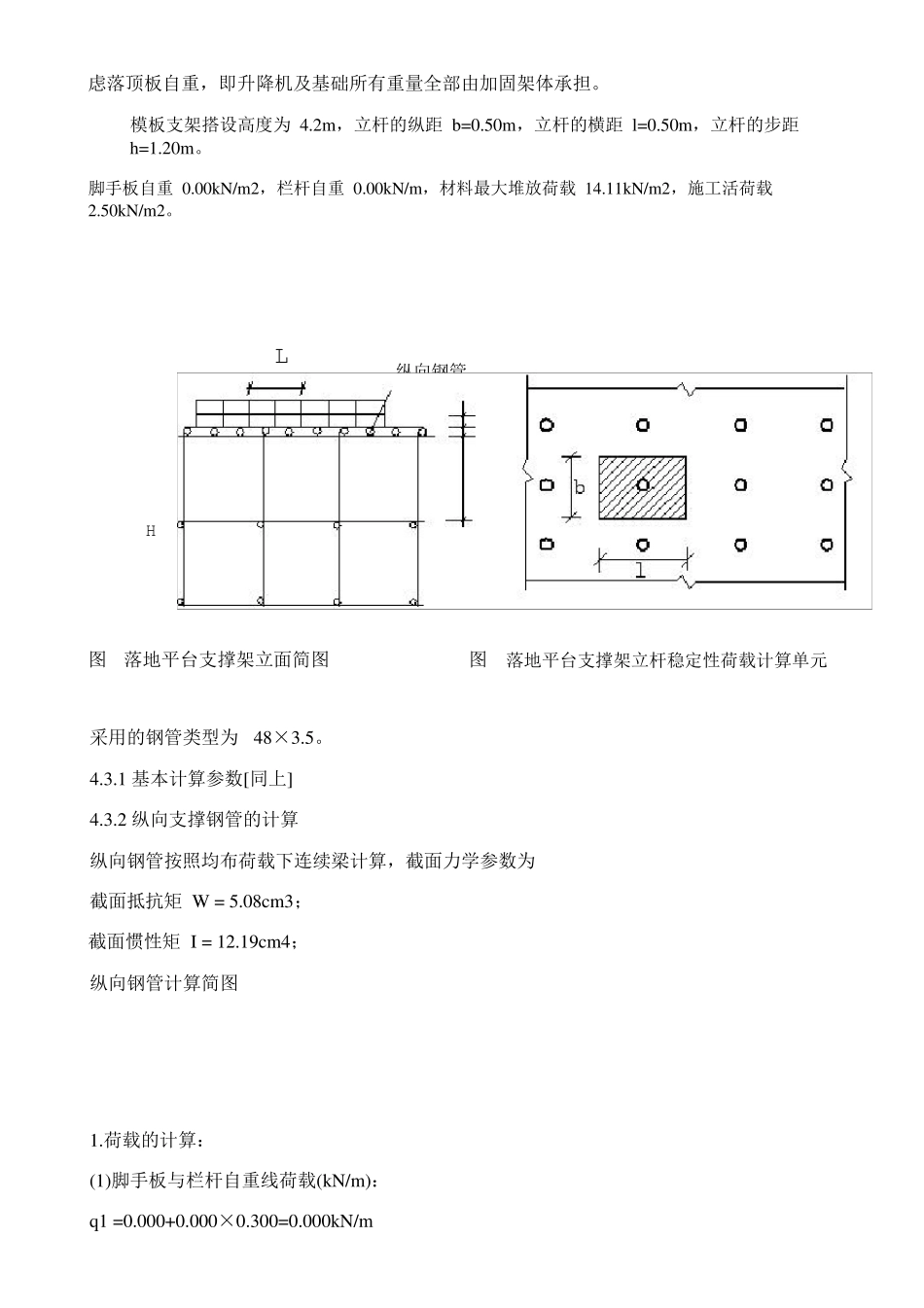

1)必须设 置 双 向 顶 杆一 道、 双 向 腰杆三道和 双 向 扫地 杆一
