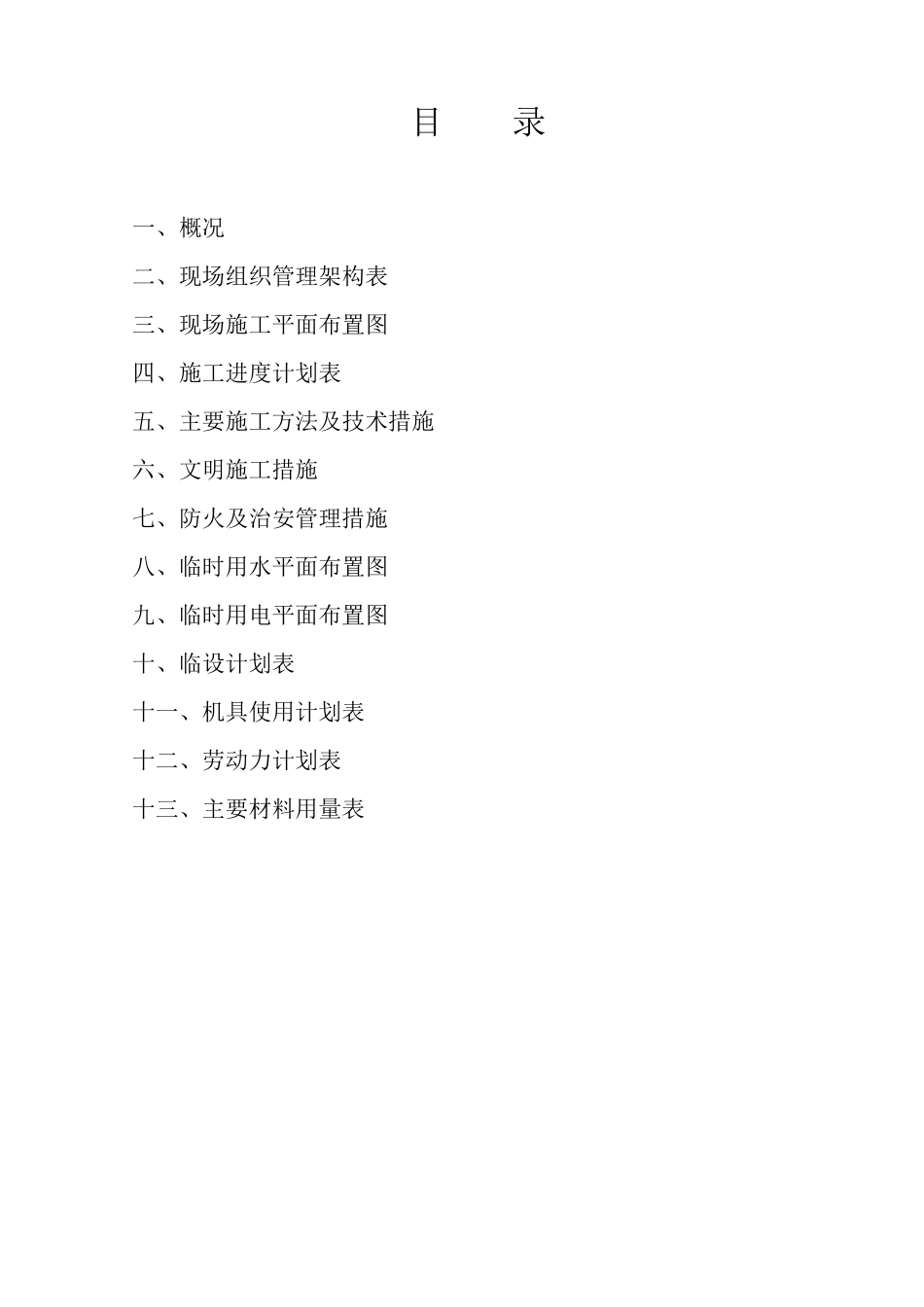

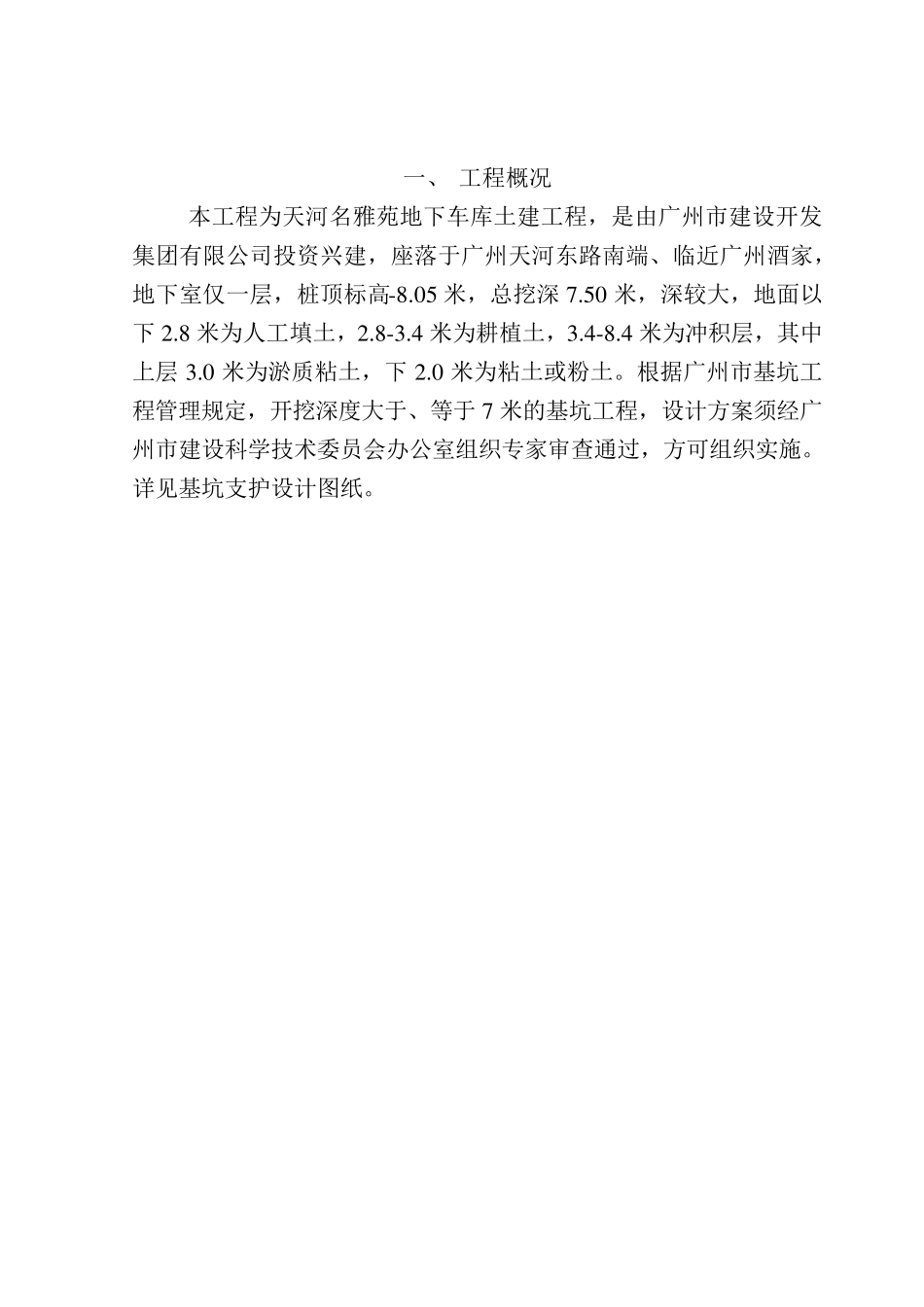

单位工程施组织设计或方案 工程名称:喷锚支护施工方案 工程地点: 施工单位: 编制单位: 审批单位: 部 门: 部 门: 单位技术负责人: 审批负责人: 编制人: 编制日期: 审批日期: 目 录 一、概况 二、现场组织管理架构表 三、现场施工平面布置图 四、施工进度计划表 五、主要施工方法及技术措施 六、文明施工措施 七、防火及治安管理措施 八、临时用水平面布置图 九、临时用电平面布置图 十、临设计划表 十一、机具使用计划表 十二、劳动力计划表 十三、主要材料用量表 一、 工程概况 本工程为天河名雅苑地下车库土建工程,是由广州市建设开发集团有限公司投资兴建,座落于广州天河东路南端、临近广州酒家,地下室仅一层,桩顶标高-8 .0 5 米,总挖深 7 .5 0 米,深较大,地面以下 2 .8 米为人工填土,2 .8 -3 .4 米为耕植土,3 .4 -8 .4 米为冲积层,其中上层 3 .0 米为淤质粘土,下 2 .0 米为粘土或粉土。根据广州市基坑工程管理规定,开挖深度大于、等于 7 米的基坑工程,设计方案须经广州市建设科学技术委员会办公室组织专家审查通过,方可组织实施。详见基坑支护设计图纸。 二、现场组织管理架构表 三、现场施工平面布置图(略) 四、施工进度计划表(略) 项 目 经 理:郭 扬 现场负责人:陈 荣 生产负责人:梁 康 生 技术负责人:陈 勇 机械主管 资料员: 政工保卫主管: 文明施工主管: 水电主管: 后勤生活主管: 材料主管: 计划员: 预算员: 试验员: 技术主管: 施工主管 质安主管: 五、主要施工方法及技术措施 1、 土方开挖进度与支护配合 土方开挖时应根据设计要求,一次性开挖高度不宜过大,不得随意超欠挖,以避免破坏土体自稳,在未支护前造成人为塌方而带来不良后果。在密切配合保障安全的同时,为加快施工进度土方开挖与支护应采用流水作业,交叉进行、跳格开挖。 2、喷锚支护工艺流程 ①、 锚管施工工艺 开挖工作面→修边坡→编制钢筋网→打锚管→焊接加强钢筋→喷射细石混凝土→灌注水泥浆→上层喷锚完成3 天后,可进行下一层开挖喷锚作业。 ②、钢筋锚杆施工工艺 开挖工作面→修边坡→编制钢筋网→造锚杆孔→安放锚杆→灌注水泥砂浆→焊接加强钢筋→喷射细石混凝土→上层喷锚完成3 天后(砼强度达70%以上),可进行下一层开挖喷锚作业。 3、锚管、钢筋锚杆施工工艺 ①、 加工锚管 采用Φ48 钢管,制成滤管...
