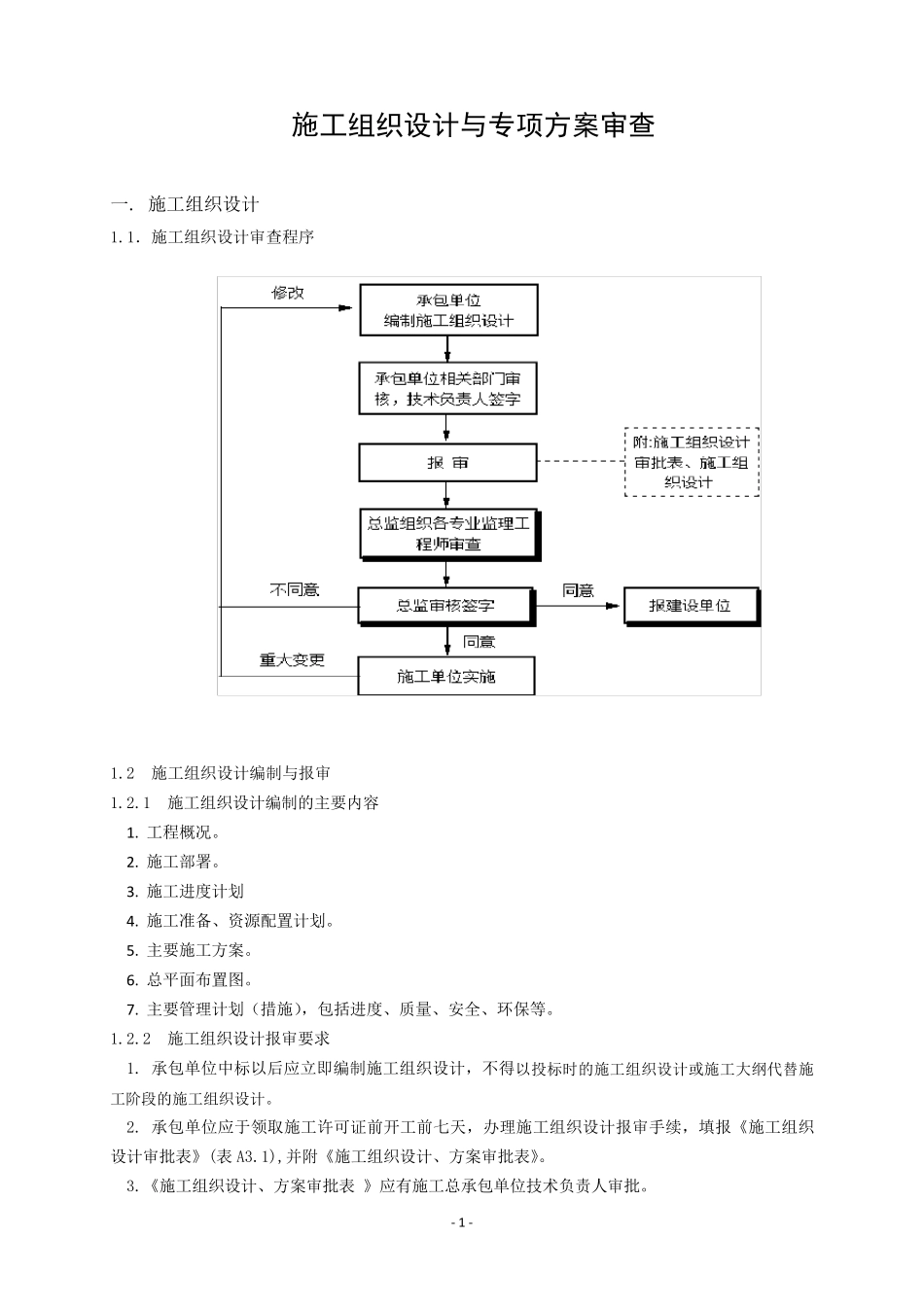

- 1 - 施工组织设计与专项方案审查 一
施工组织设计 1
1.施工组织设计审查程序 1
2 施工组织设计编制与报审 1
1 施工组织设计编制的主要内容 1
施工进度计划 4
施工准备、资源配置计划
主要施工方案
总平面布置图
主要管理计划(措施),包括进度、质量、安全、环保等
2 施工组织设计报审要求 1
承包单位中标以后应立即编制施工组织设计,不得以投标时的施工组织设计或施工大纲代替施工阶段的施工组织设计
承包单位应于领取施工许可证前开工前七天,办理施工组织设计报审手续,填报《施工组织设计审批表》(表 A3
1),并附《施工组织设计、方案审批表》
《施工组织设计、方案审批表 》应有施工总承包单位技术负责人审批
- 2 - 1

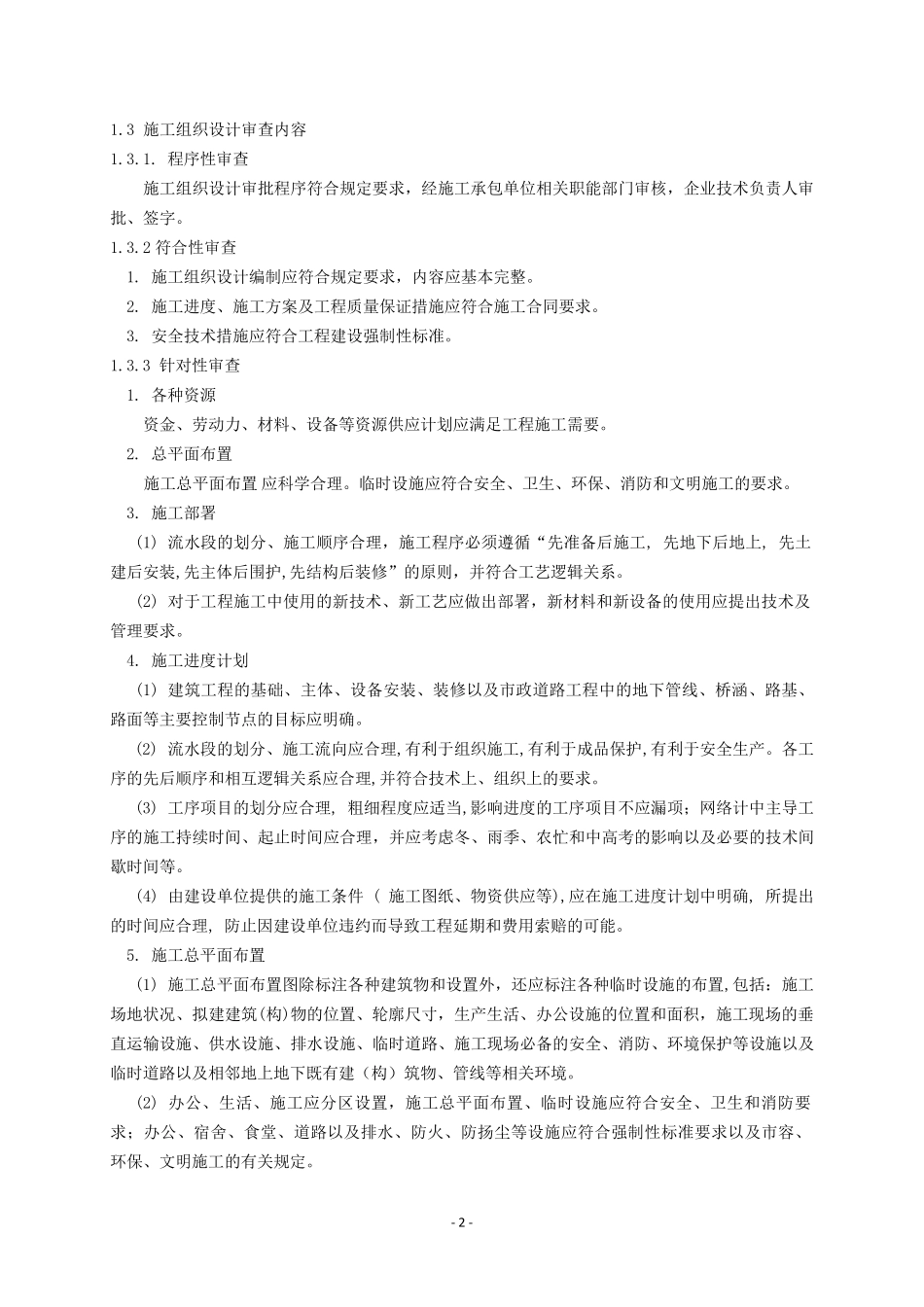

3 施工组织设计审查内容 1
程序性审查 施工组织设计审批程序符合规定要求,经施工承包单位相关职能部门审核,企业技术负责人审批、签字
2 符合性审查 1
施工组织设计编制应符合规定要求,内容应基本完整
施工进度、施工方案及工程质量保证措施应符合施工合同要求
安全技术措施应符合工程建设强制性标准
3 针对性审查 1
各种资源 资金、劳动力、材料、设备等资源供应计划应满足工程施工需要
总平面布置 施工总平面布置 应科学合理
临时设施应符合安全、卫生、环保、消防和文明施工的要求
施工部署 (1) 流水段的划分、施工顺序合理,施工程序必须遵循“先准备后施工, 先地下后地上, 先土建后安装,先主体后围护,先结构后装修”的原则,并符合工艺逻辑关系
(2) 对于工程施工中使用的新技术、新工艺应做出部署,新材料和新设备的使用应提出技术及管理要求

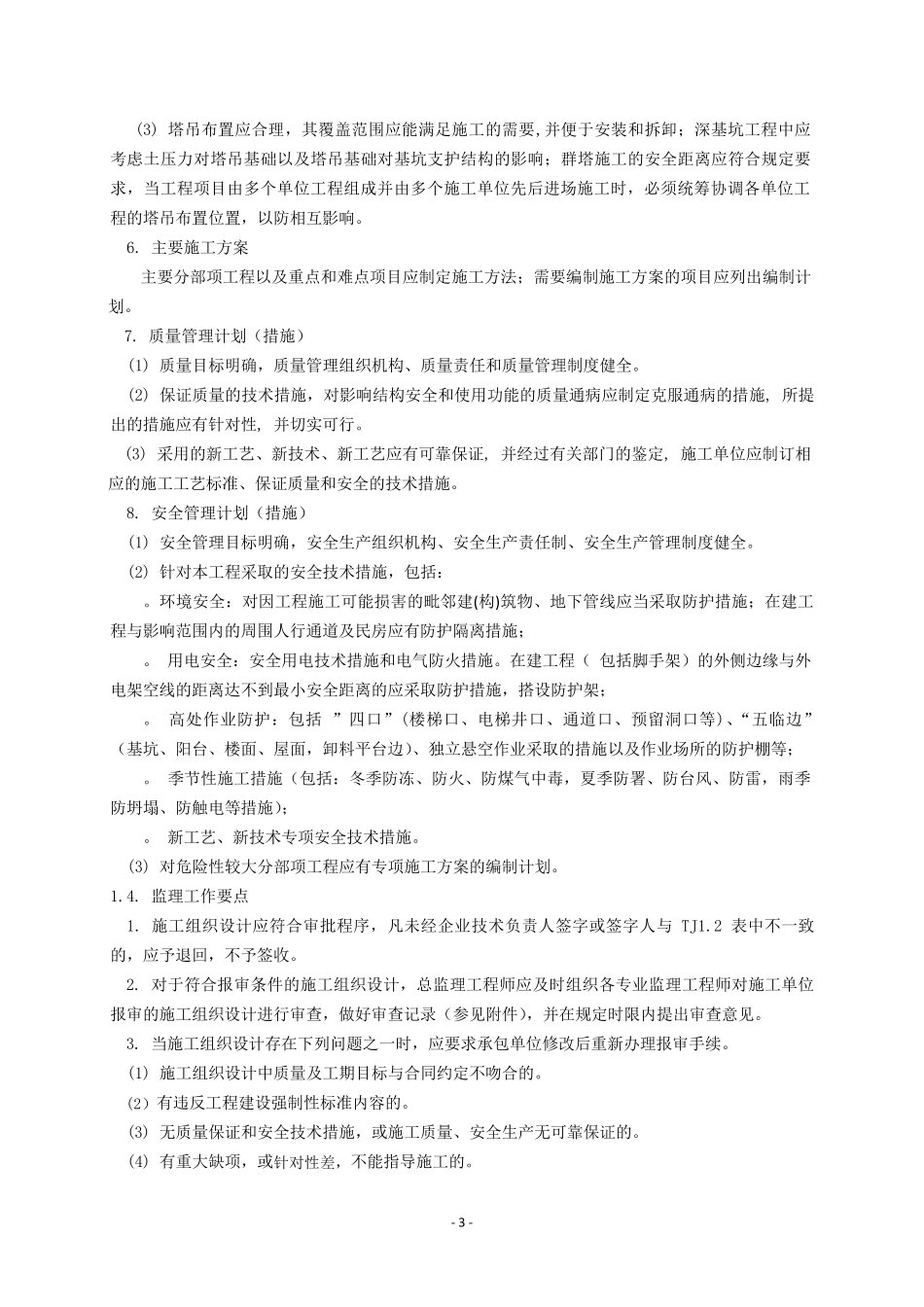

施工进度计划 (1) 建筑工程的基础、主体、设
