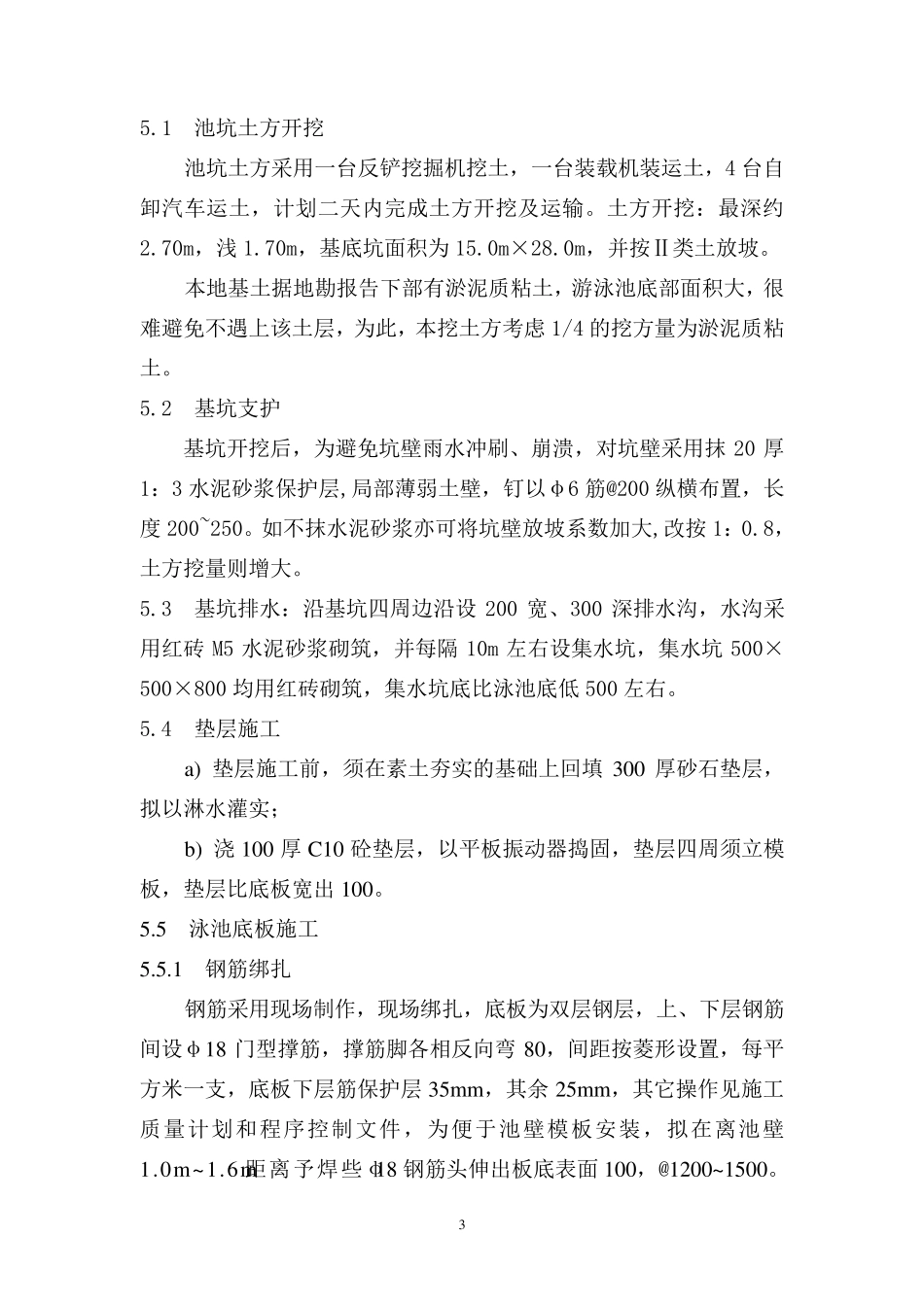

1 X X 游泳池施工方案 一、方案依据 《水工混凝土施工规范》SDJ207-82 《建筑装饰工程施工及验收规范》JGJ73-91 《建筑地面工程施工及验收规范》GB50209-95 《建筑工程质量检验评定标准》GBJ301-88 现行建筑施工其它相关规划 二、工程概况 本游泳池系XX 公园的一部分,位于XX 北街南侧,在原XX 网球场一层平面(A)-(G)、⑤-⑧轴区域内建造,游泳池尺寸25m×12m,深度 1m~2m,采用钢筋砼结构,底板厚 300,池壁 250,砼强度等级C25,抗渗 S6,池内装修为泳池专用面砖贴面,池外四周地面为防滑地砖面层,泳池配套用给水、排水、供配电设施配合施工、穿插进行,以达竣工即可动用。 三、施工部署 3.1 施工组织 成立 XX 游泳池工程项目组,设项目经理兼技术负责人 1 人,施工员 2 人,质检员、安全员、材料员各 1 人,选用木工、钢筋、砼及装饰、水电 5 个班组, 3.2 主要指标: 工期:计划工期 50d(日历天) 质量:确保合格,力争优良。 安全:无重大安全事故 3.3 施工安排:钢筋砼池分二步施工,第一步施工底板,第二步施 2 工 池 壁 , 底 板 以 上 100 处 设 施 工 缝 , 砼 泳 池 施 工 完 后 , 进 入 装 修 。 3.4 协 调 管 理 公 司 主 动 协 调 与 业 主 、 监 理 、 设 计 、 质 监 等 单 位 的 联 系 , 做 好 施工 中 的 主 动 联 系 工 作 , 特 别 对 需 报 验 的 有 关 资 料 , 项 目 应 积 极 主 动 按时 或 提 前 报 出 , 给 施 工 创 造 和 谐 环 境 。 四 、 施 工 准 备 4.1 施 工 场 地 道 路 准 备 a) 平 整 场 地 : 凡 高 低 不 平 等 场 地 及 障 碍 物 清 除 , 便 于 放 线 ; b) 修 筑 临 时 道 路 : 可 按 简 易 三 级 道 路 修 筑 以 便 材 料 机 具 等 运 进施 工 场 地 ; c) 临 时 设 施 准 备 : 拟 向 甲 方 租 用 XX 网 球 场 一 层 200~300m2, 供住 宿 及 放 料 用 , 因 工 期 短 , 拟 不 搭 设 临 建 , 需 取 得许可 。 4.2 施 工 用 水 按 甲 方 的 提 供 , 自原网 球 场 一 层 北侧外接一 φ60 给 水管 至工 地 ,供 施 工 用 水。 4.3 施 工 用 电 自原网 球 场 一 层 南侧接...
